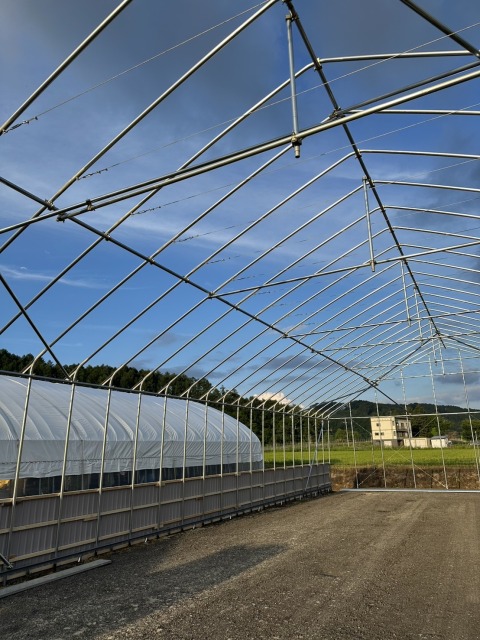

厚真町 農家さん D型ハウスの代用 間口10.8m・奥行19.8m・肩高3m
厚真町でパイプハウスを新築施工|11日間で高品質な農業用ハウスが完成
施工概要
| 項目 | 内容 |
|---|---|
| 施工場所 | 北海道厚真町 |
| 施工内容 | パイプハウス新築工事 |
| 工期 | 11日間 |
| 施工人数 | 2名(工程により応援1名) |
厚真町にて農業用パイプハウスの新築工事を行いました。
基礎工事から骨組みの組み立て、板金工事、扉製作、ビニール張りまで、一つひとつの工程を丁寧に進め、丈夫で長く使用できるパイプハウスを完成させました。
北海道では積雪や強風への対策が重要となるため、溶接や補強部材の施工精度にもこだわり、安全性と耐久性を確保しています。
施工の流れ

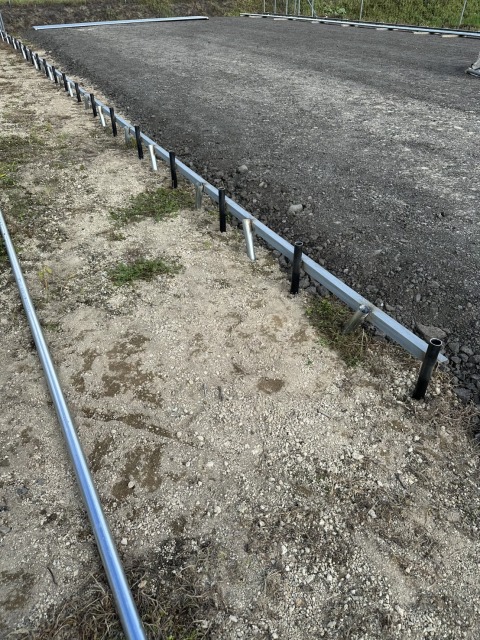

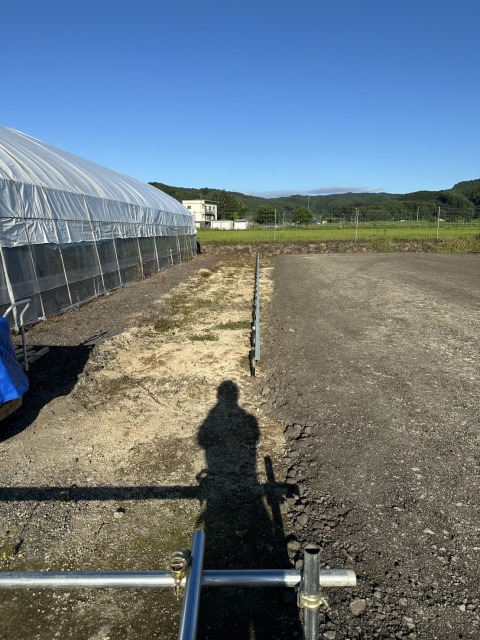

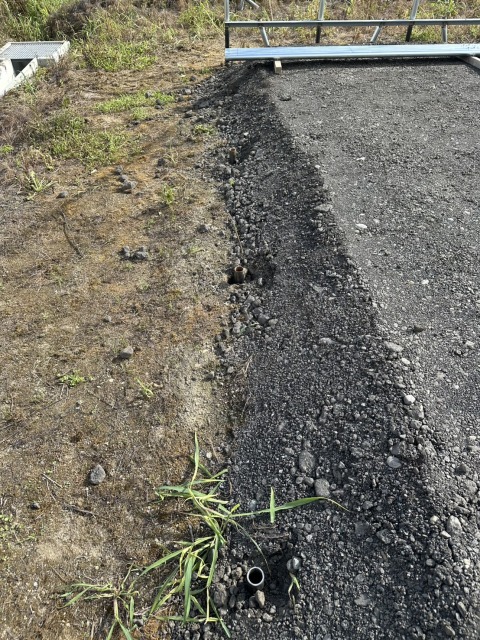

1日目|基礎づくりと資材搬入

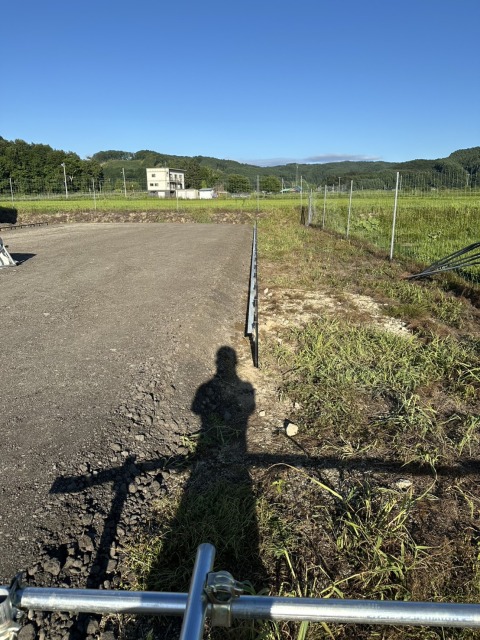

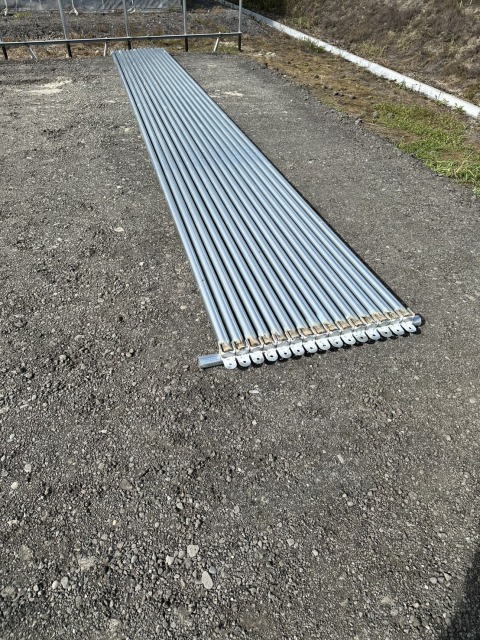

工事初日は資材搬入からスタートしました。

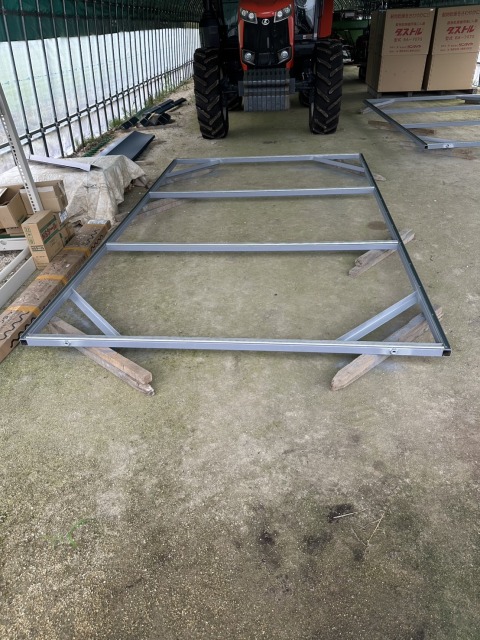

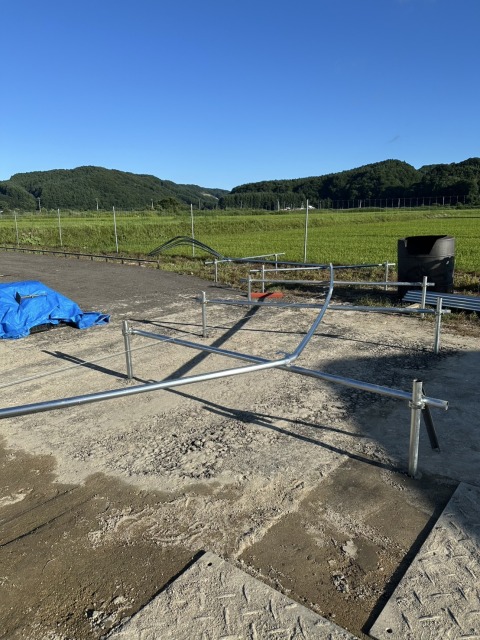

建物の位置を正確に出す「丁張り(建物の位置や高さを決めるための基準づくり)」を行い、アーチ製作用のテーブルを製作しました。

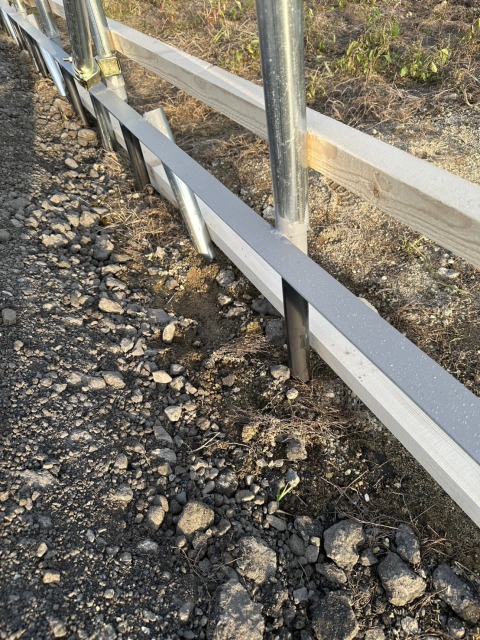

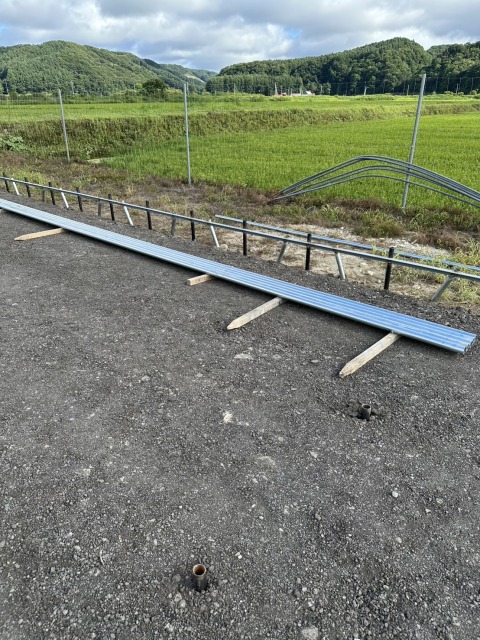

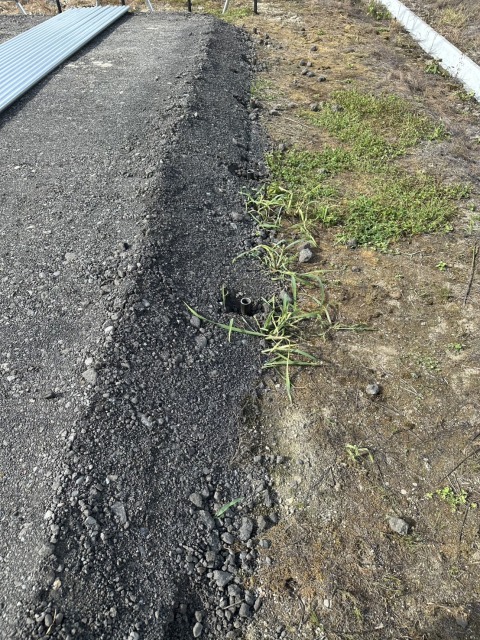

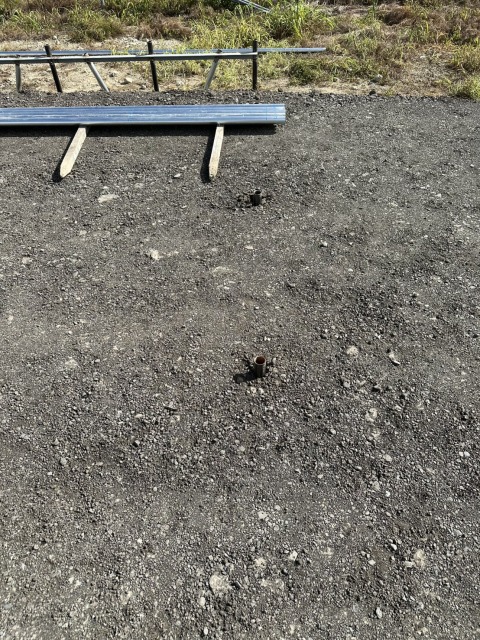

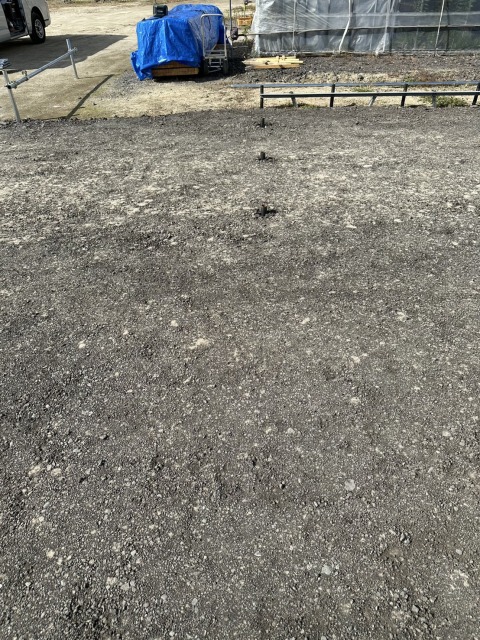

その後、ガス管の打ち込みやアングルの溶接を進め、補助杭の施工にも着手しました。

基礎となる部分を正確に施工することで、ハウス全体の精度につながります。

2日目|基礎工事完了とアーチ組立開始

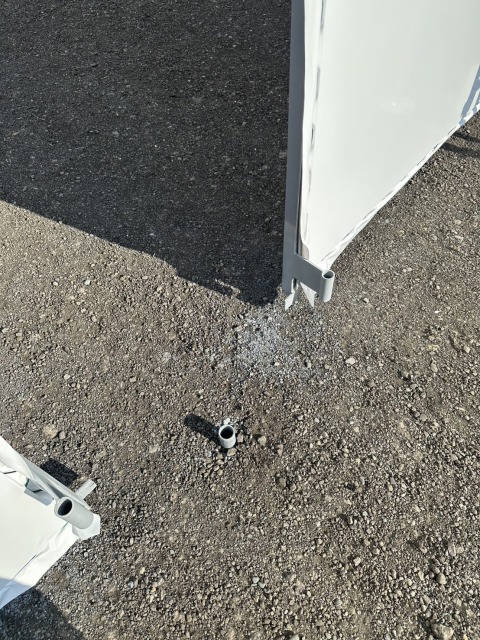

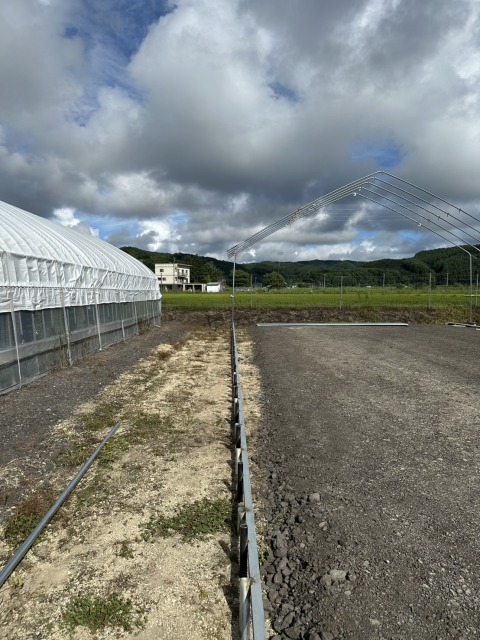

補助杭の打ち込み・溶接を完了し、妻面のガス管施工も実施しました。

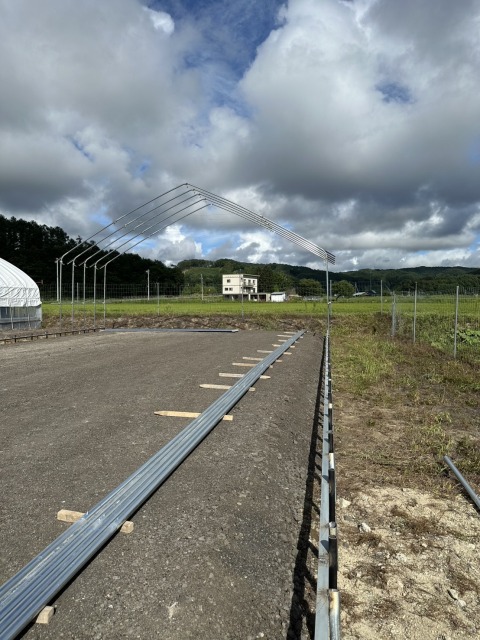

各種パイプの準備を進めながら、妻キャップの溶接を行い、いよいよアーチの立ち上げを開始しました。

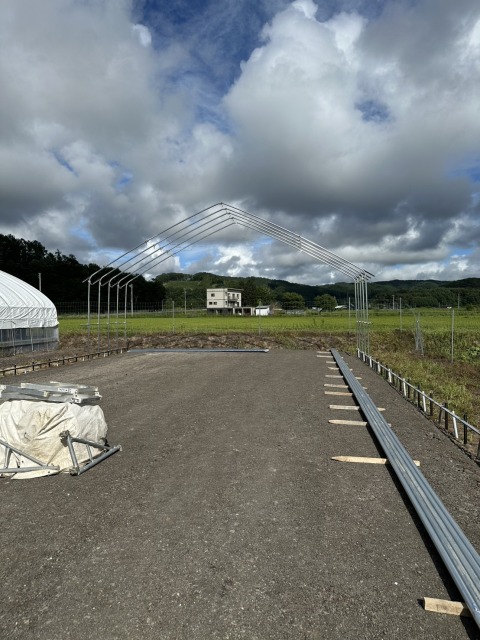

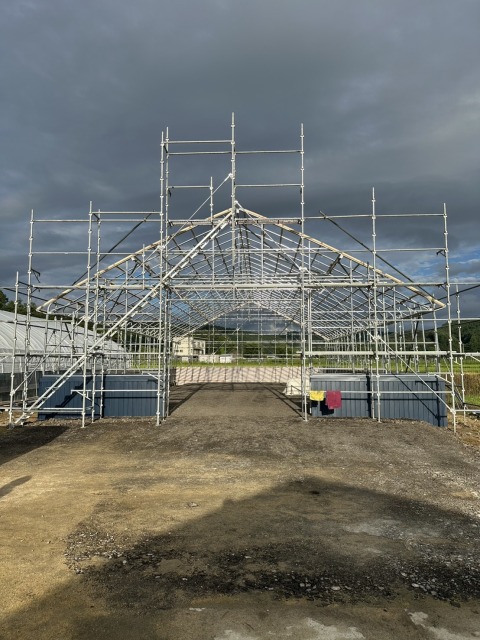

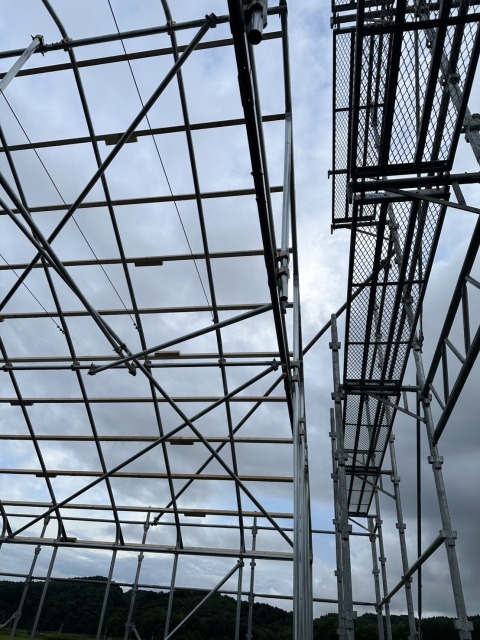

3日目|骨組みの組立

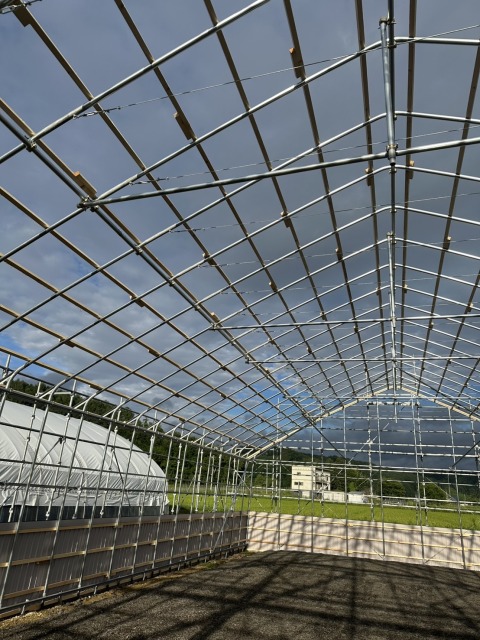

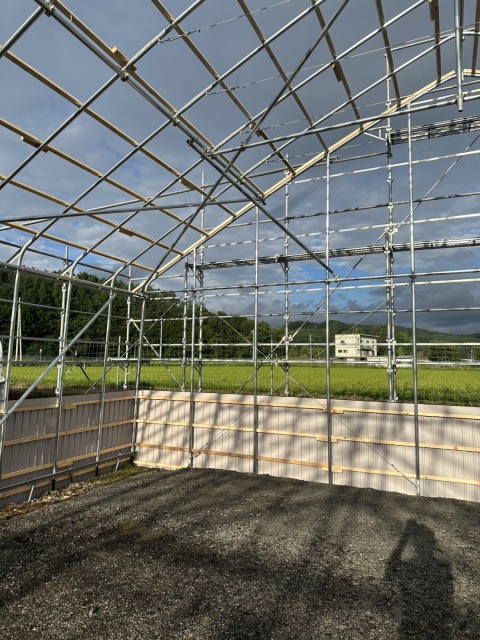

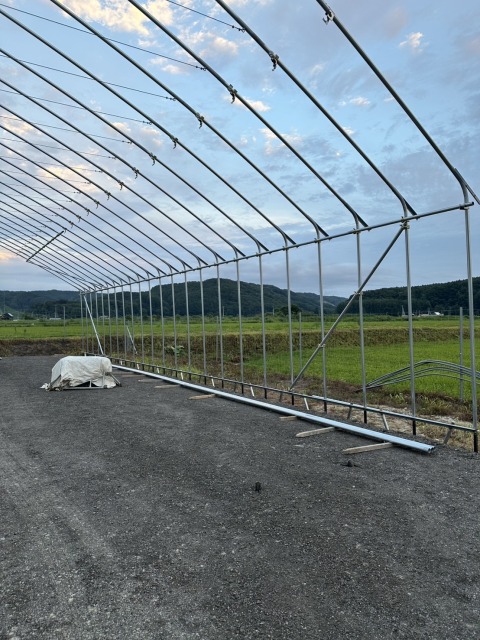

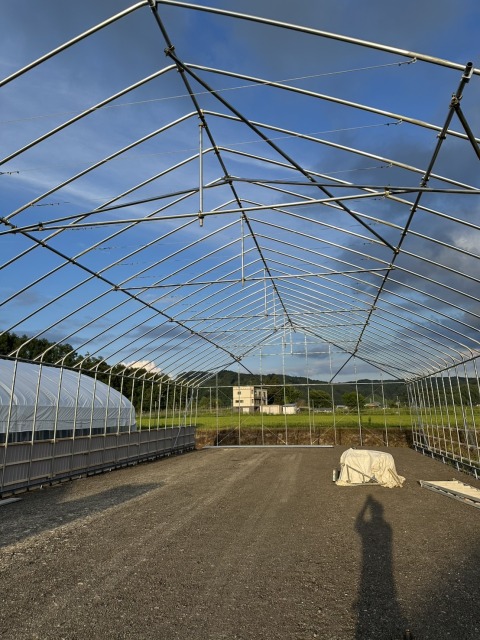

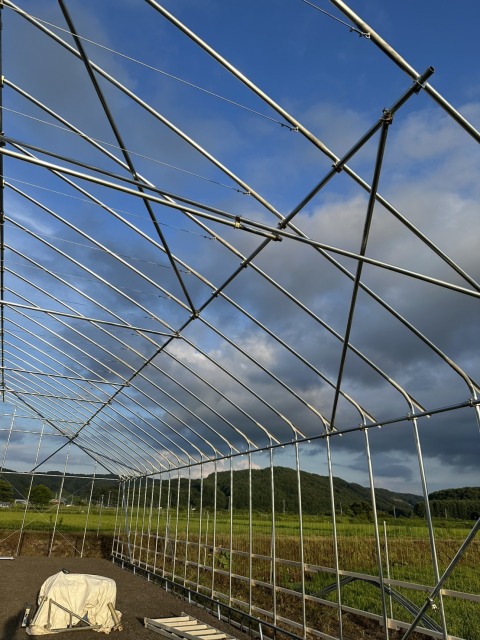

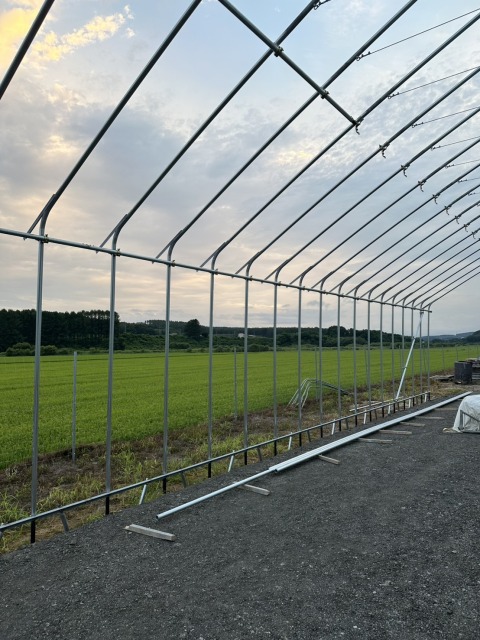

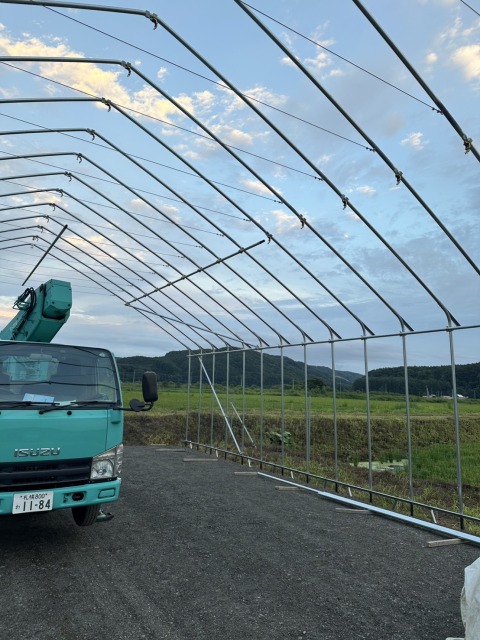

アーチをすべて立ち上げ、肩パイプや肩斜材を取り付けました。

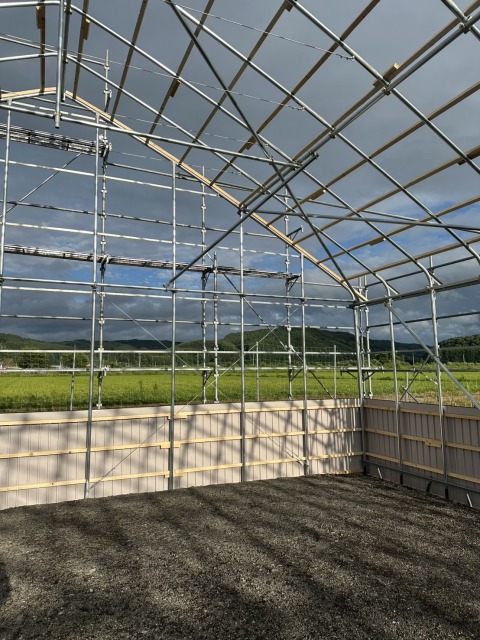

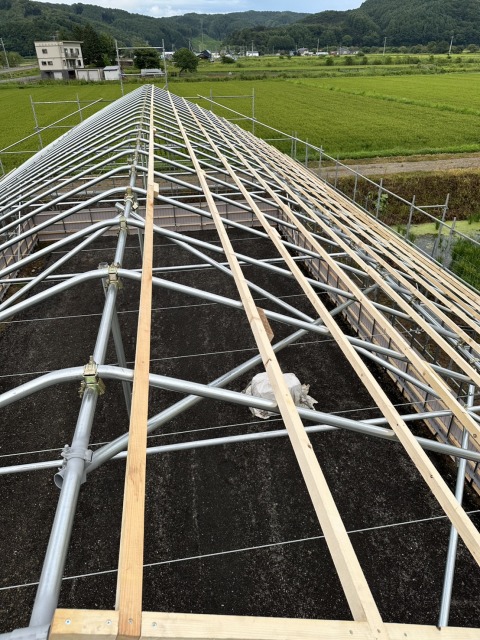

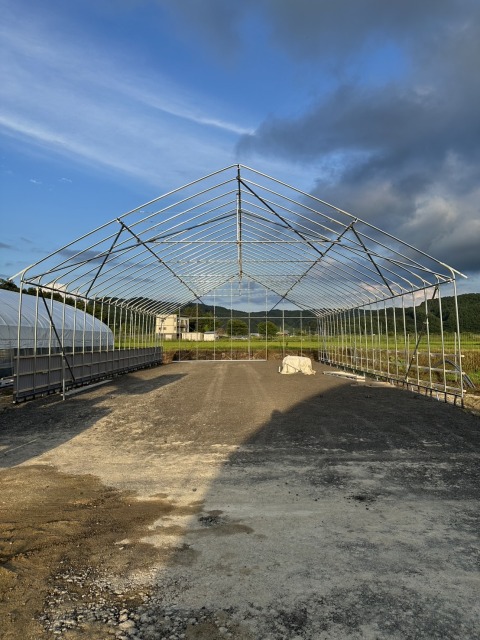

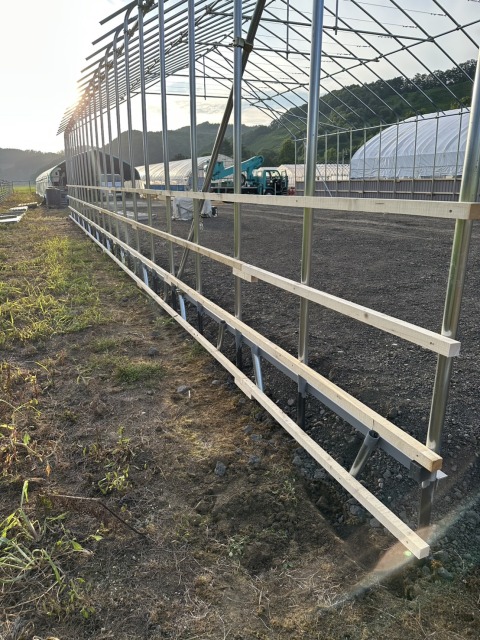

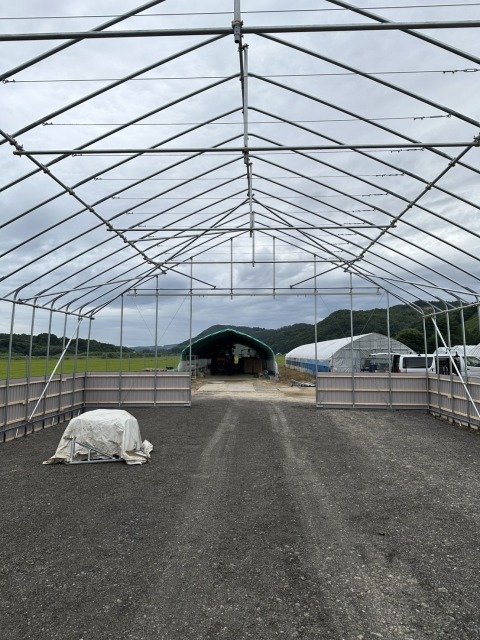

さらに母屋パイプの施工を進め、ハウス全体の骨組みが徐々に形になっていきます。

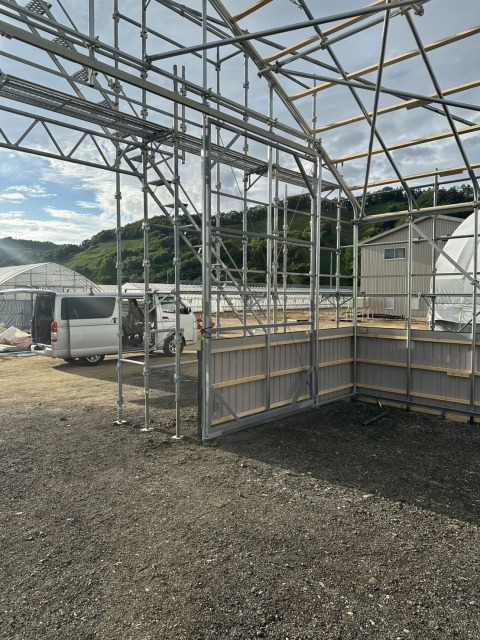

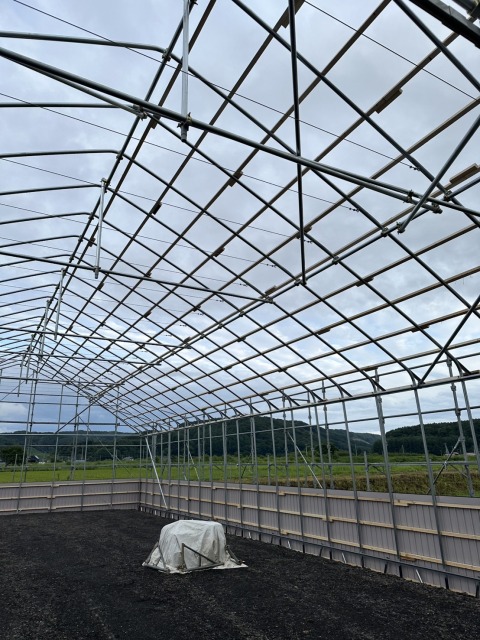

4日目|補強・側面施工

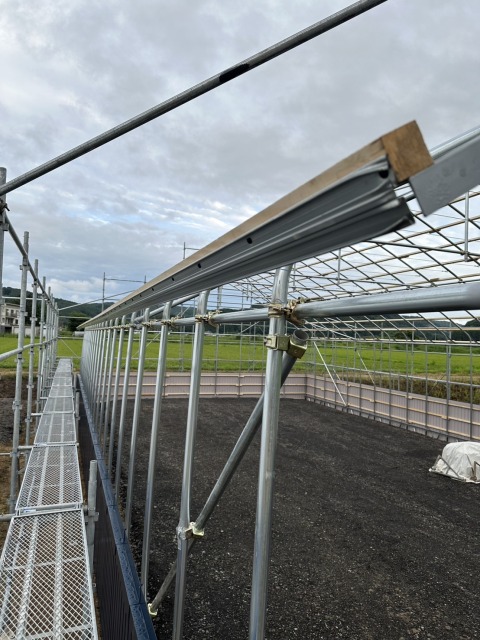

アーチアングルの溶接・塗装を行い、耐久性を向上させました。

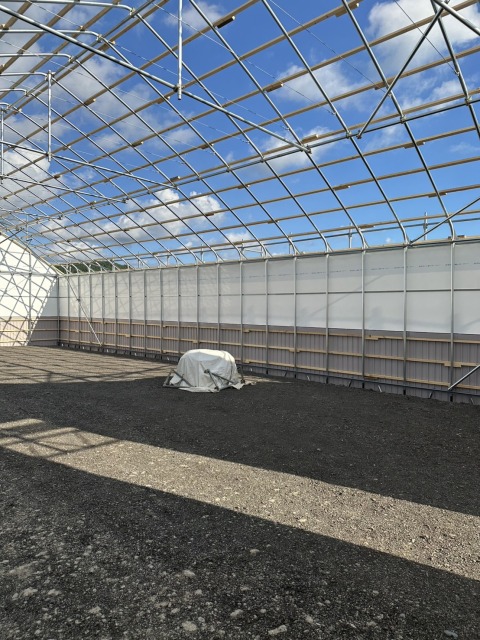

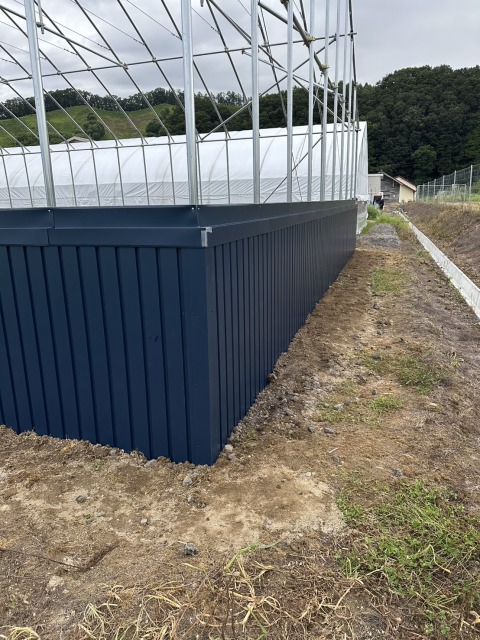

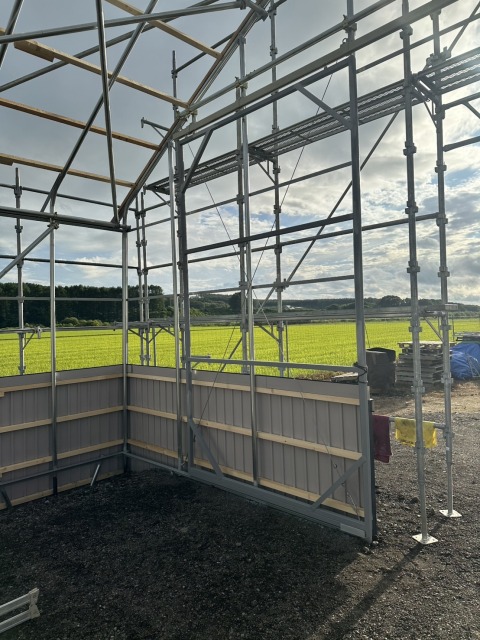

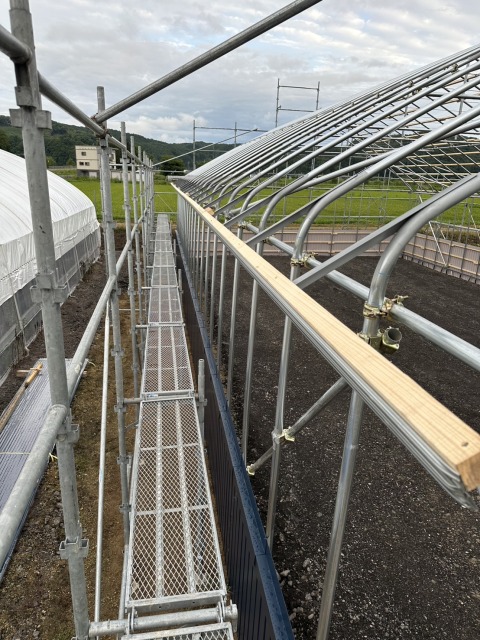

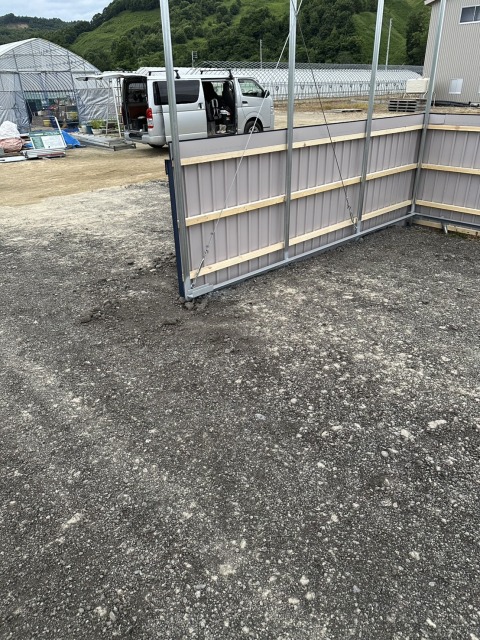

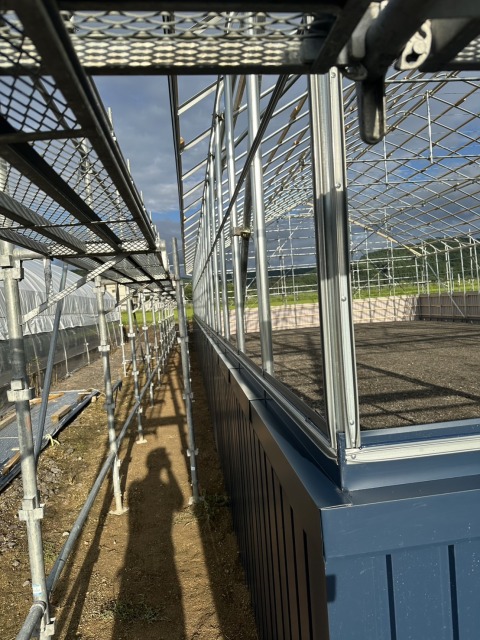

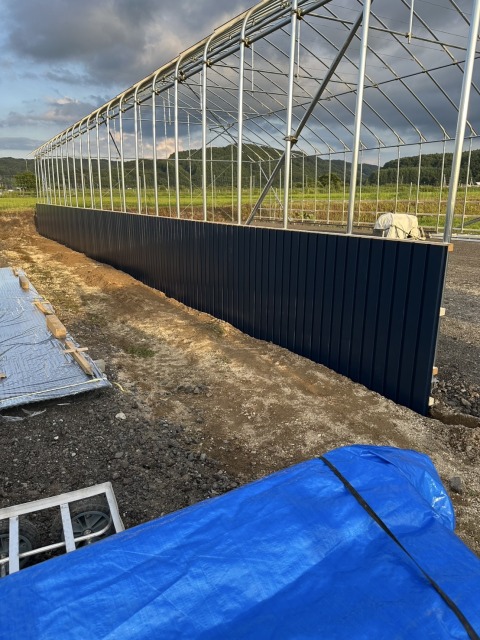

側面の垂木や板金の施工、母屋パイプ、峰パイプ、タイバーの取り付けを進め、裏妻部分も完成しました。
骨組みの強度を高める重要な工程です。

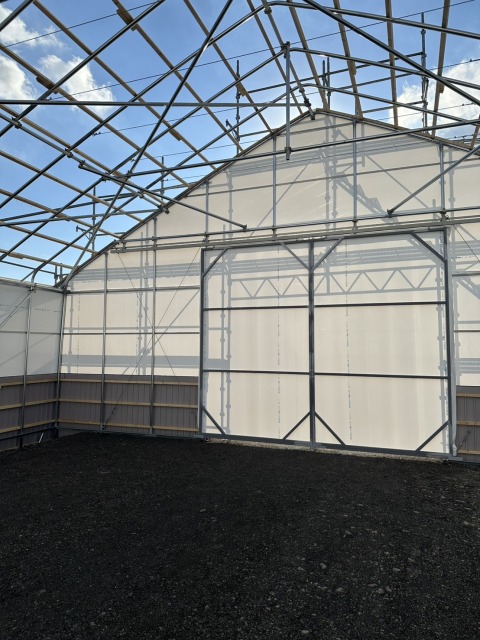

5日目|妻面と板金工事

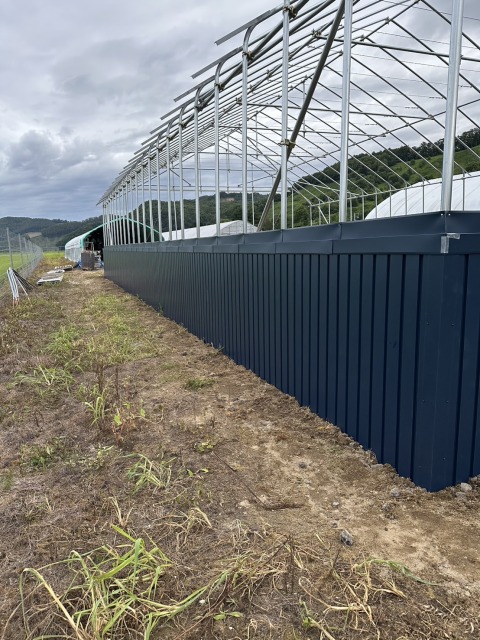

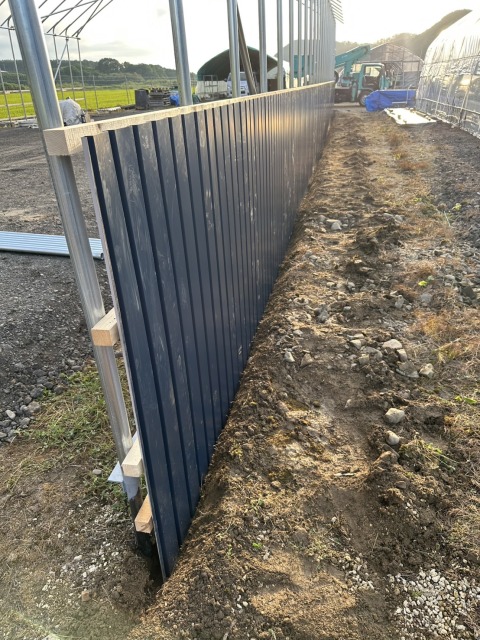

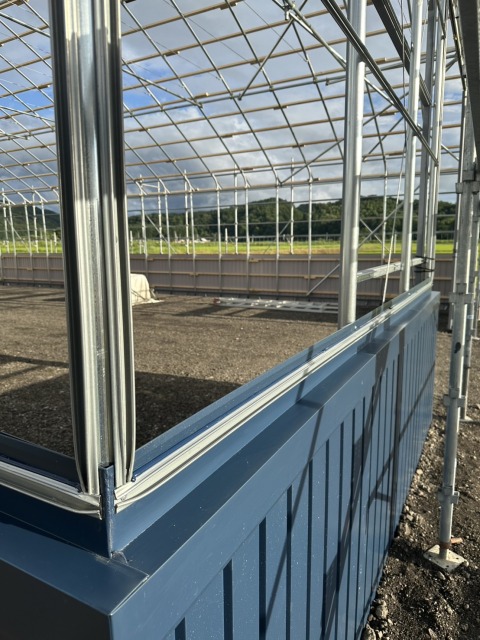

表妻を組み立て、板金工事を実施しました。

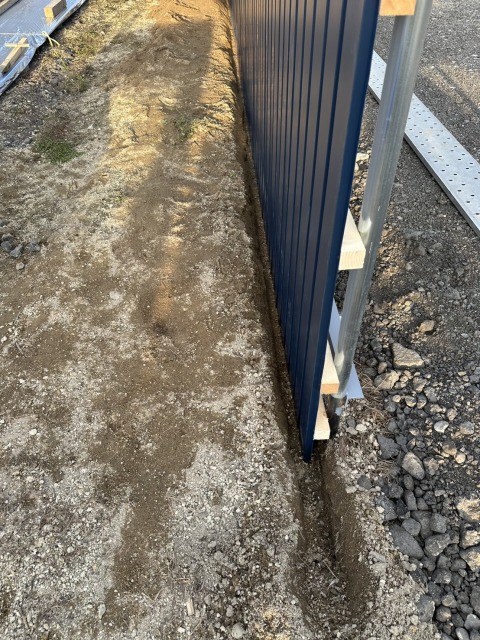

板金用の穴掘りから取り付け、埋め戻し、水切りの施工まで丁寧に行い、雨水対策もしっかり仕上げています。
6日目|扉製作と仕上げ作業

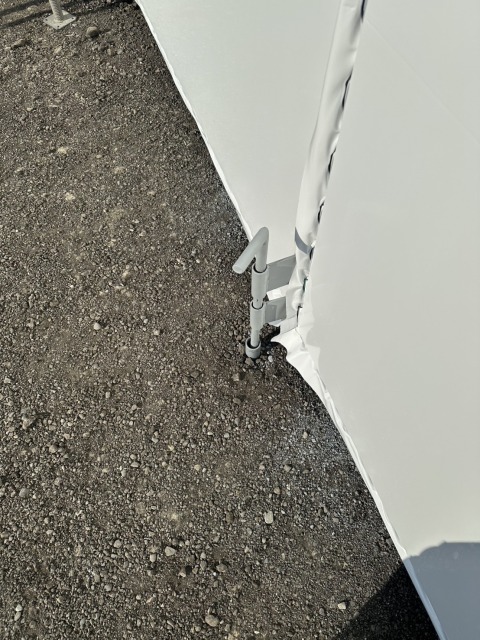

現場で扉を製作し、塗装とビニペットの取り付けを行いました。
また、不要なパイプやボルトを切断し、切断面の塗装も実施。

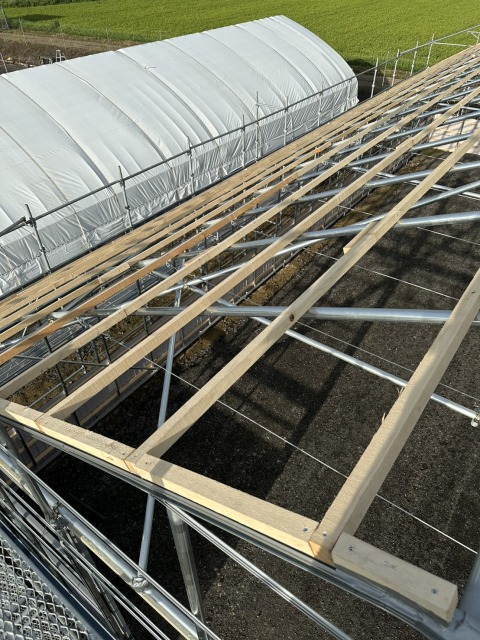

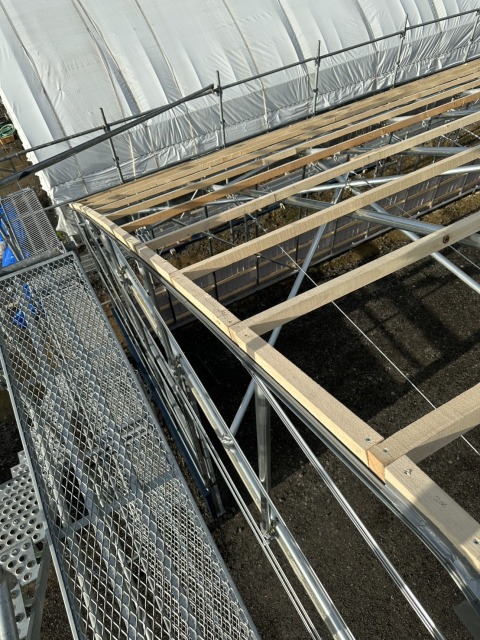

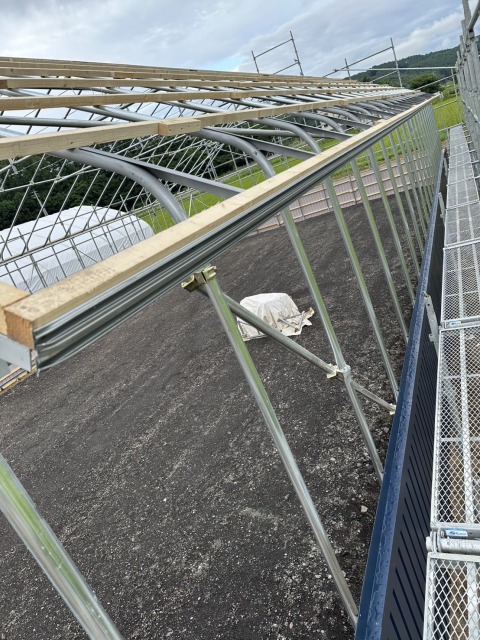

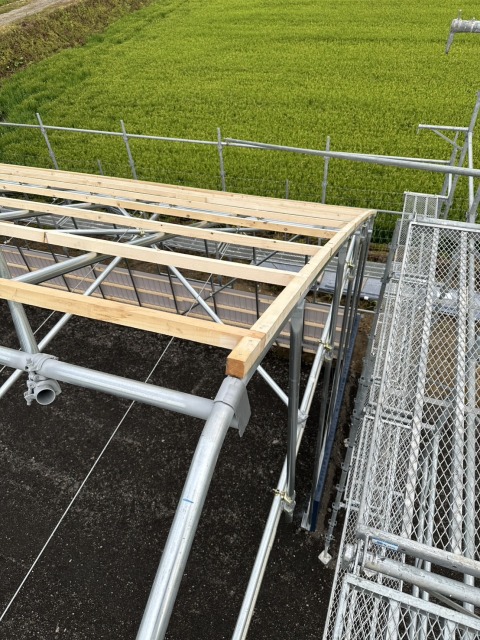

屋根垂木の取り付けにも着手しました。

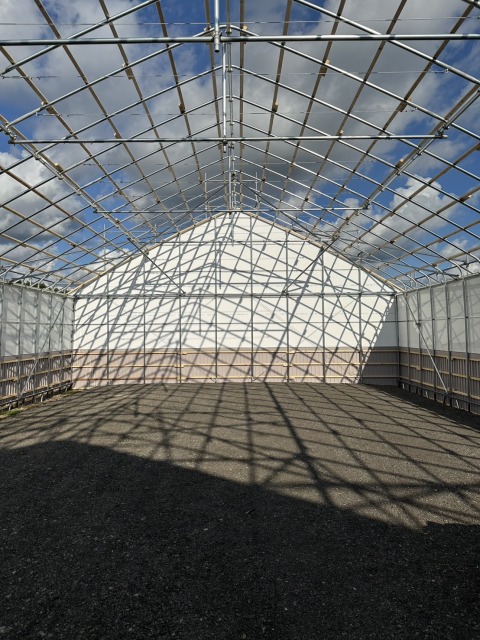

7日目|屋根下地完成

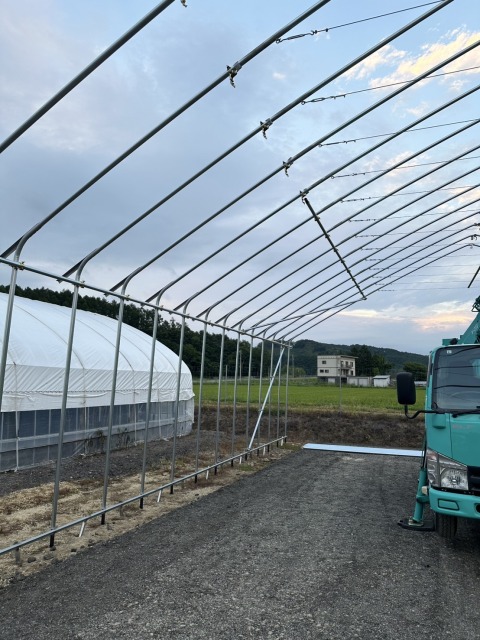

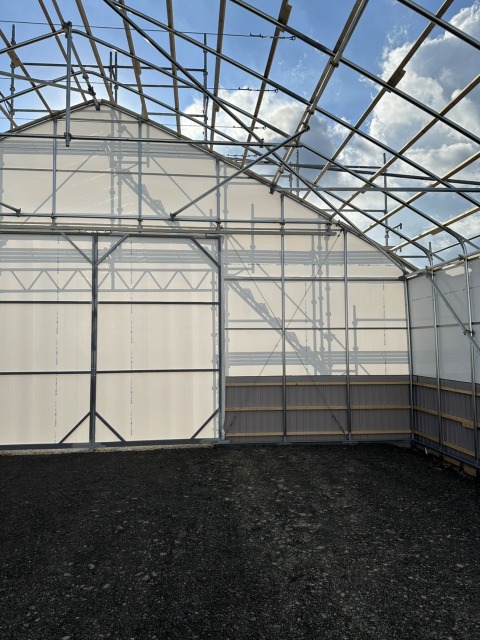

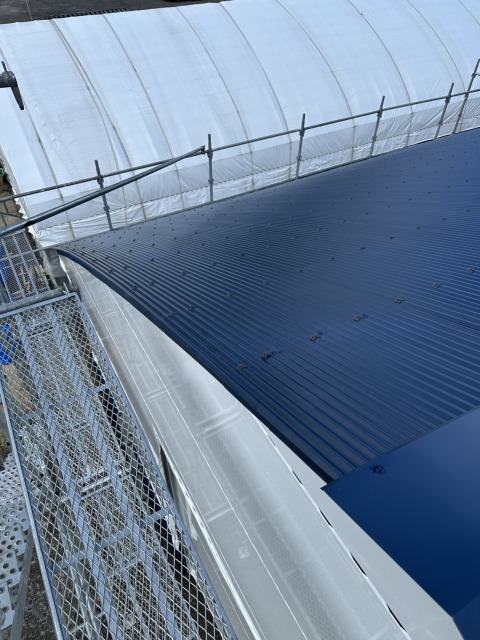

屋根垂木を取り付け、ビニペットを施工しました。
さらに、板金との接合部にはコーキングを施し、防水性を高めています。
北海道の厳しい気候でも安心して使用できるよう、細かな仕上げまで丁寧に施工しました。

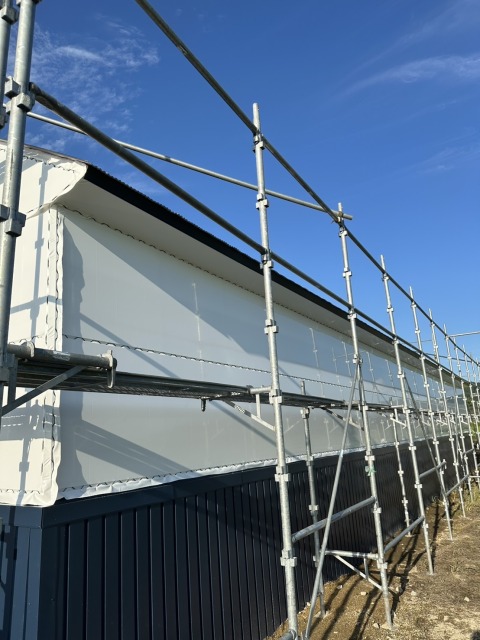

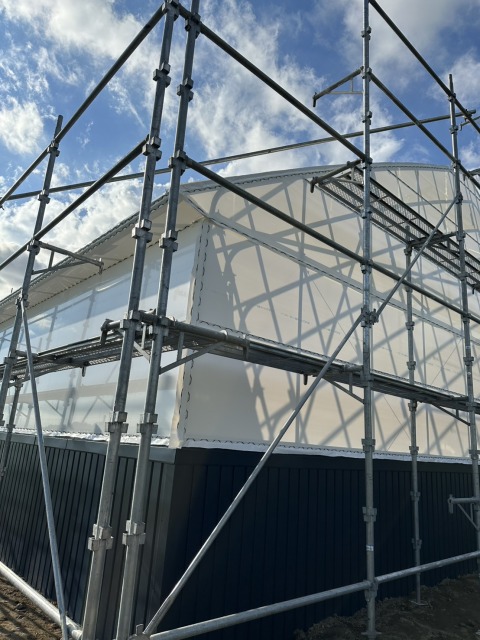

8日目|ビニール張り

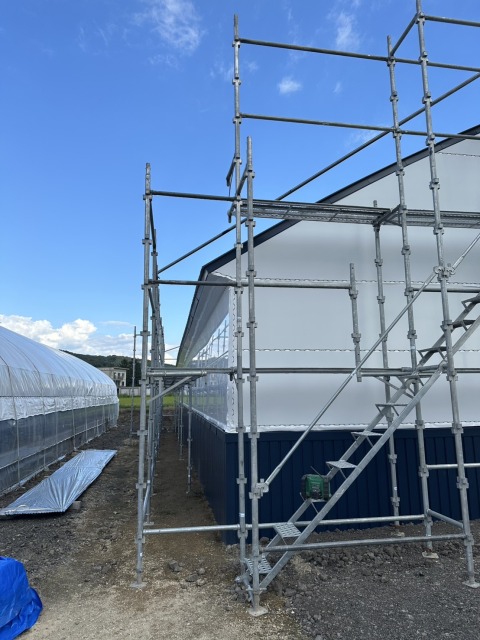

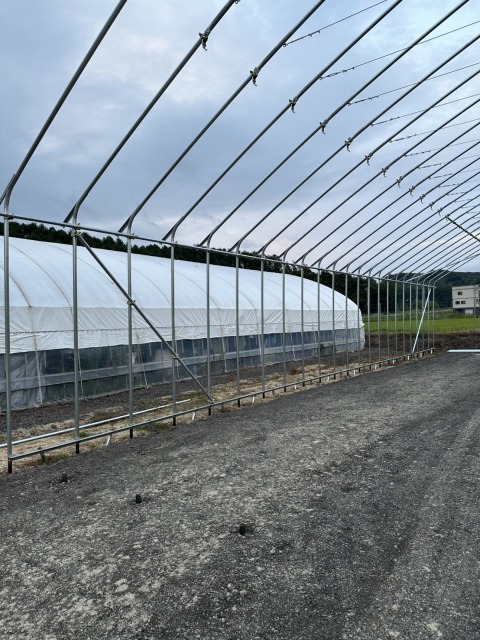

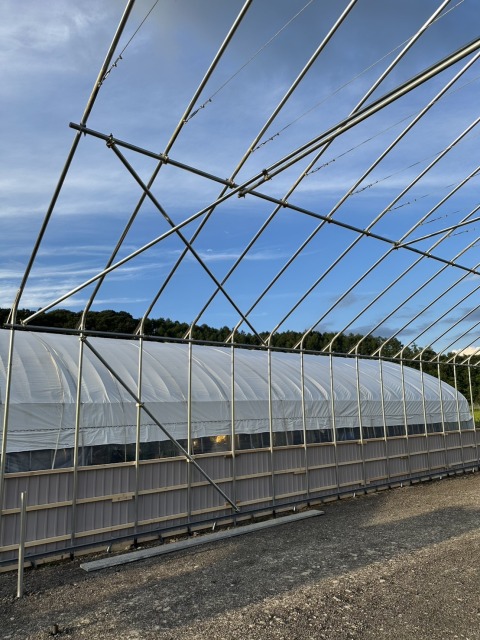

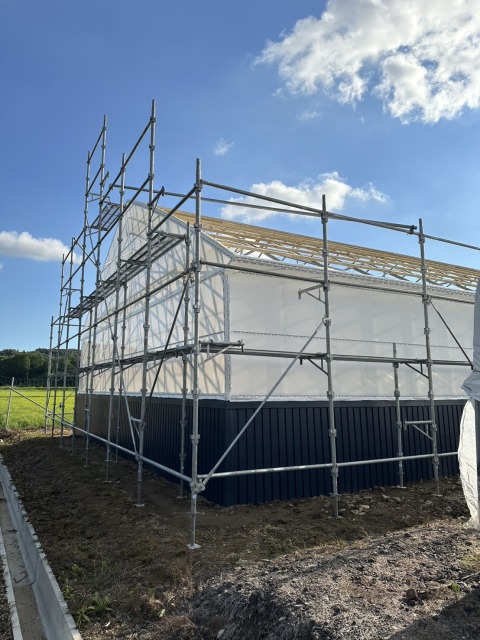

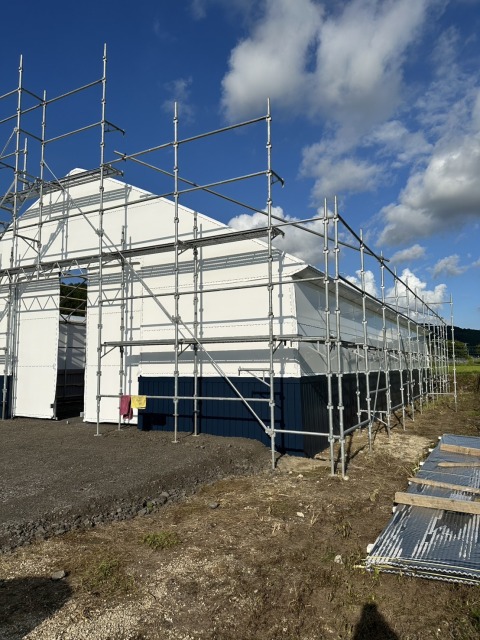

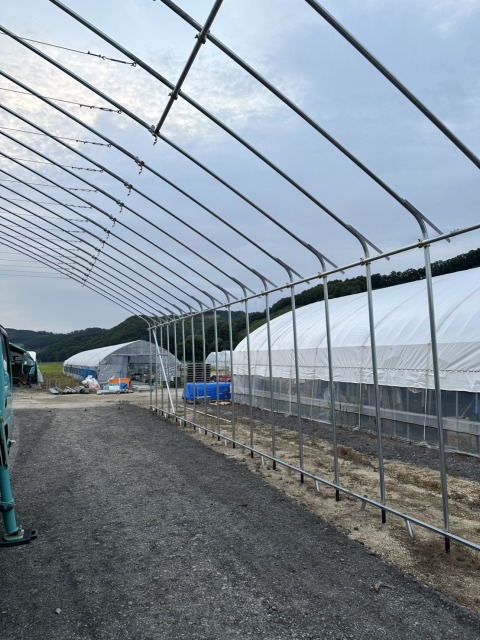

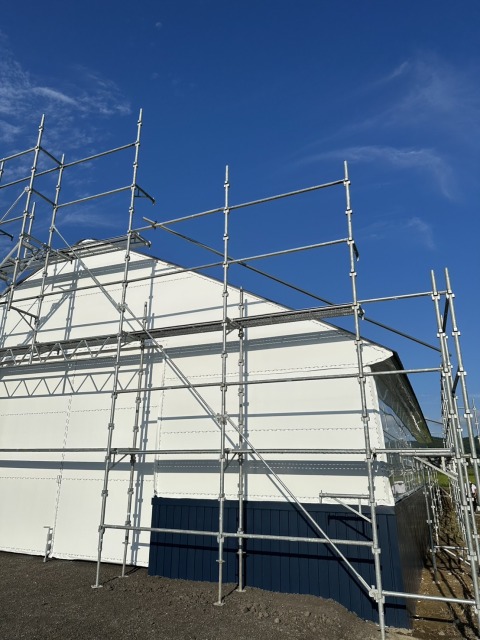

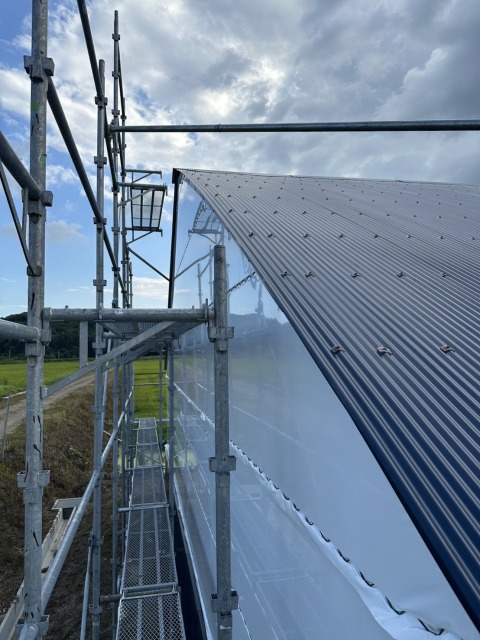

扉周辺の溶接・塗装を仕上げた後、ハウス全体のビニールを張りました。
ビニール張りはハウスの性能を左右する重要な工程であり、しわやたるみが出ないよう慎重に施工しています。

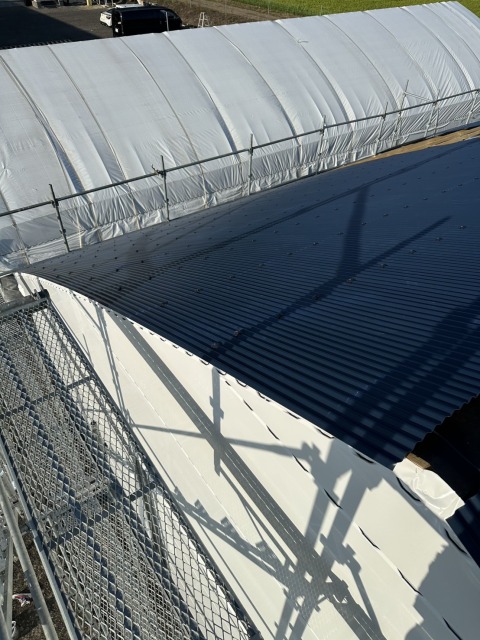

9〜10日目|屋根板金工事

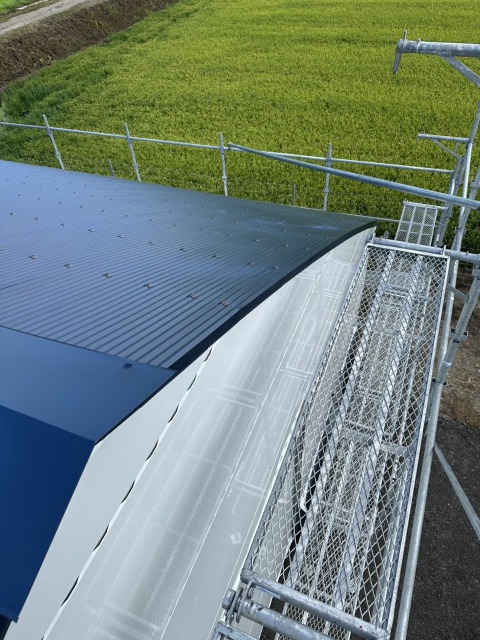

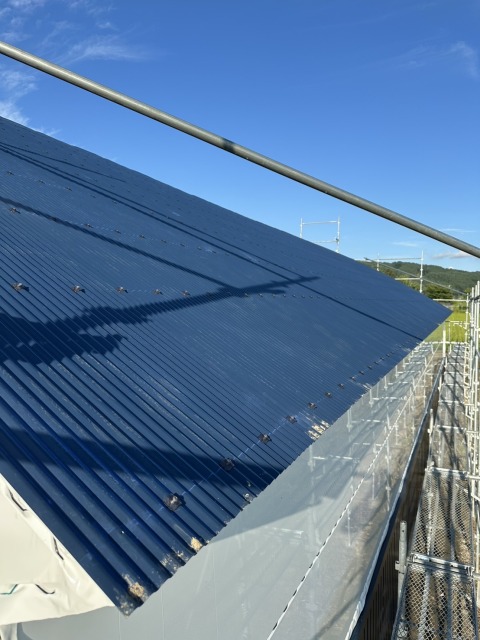

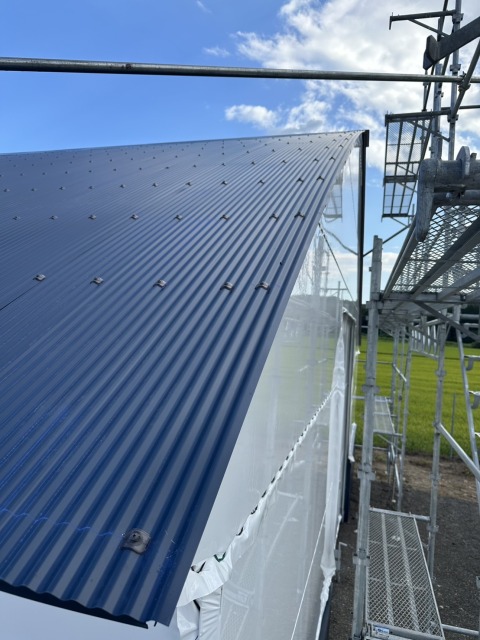

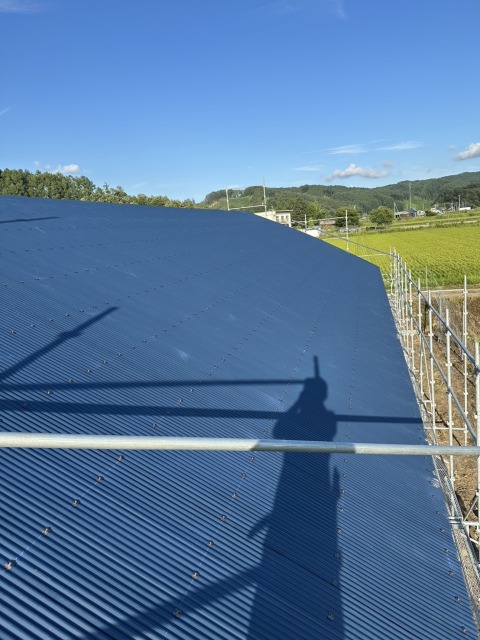

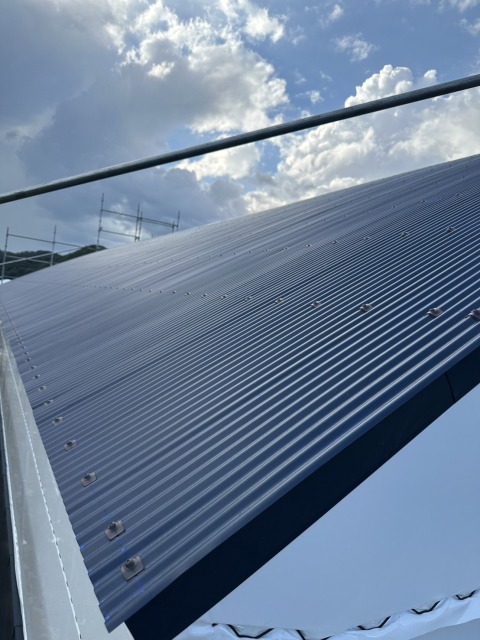

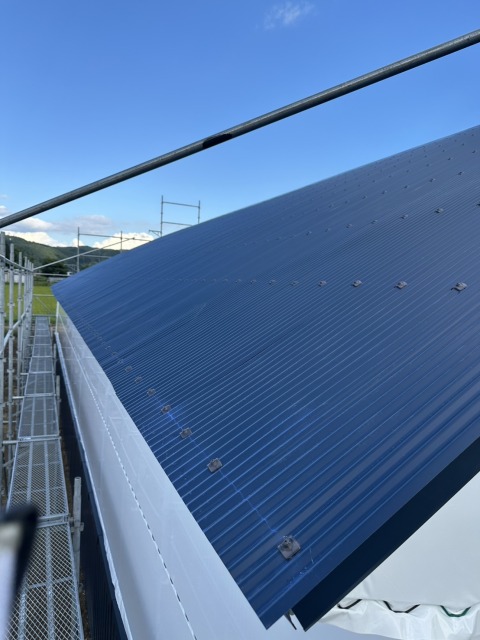

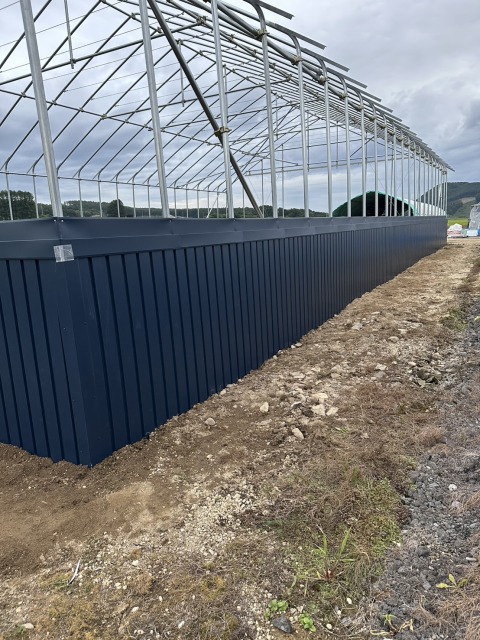

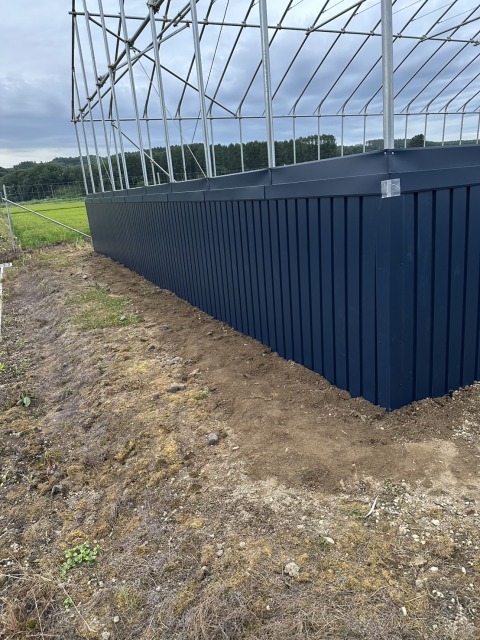

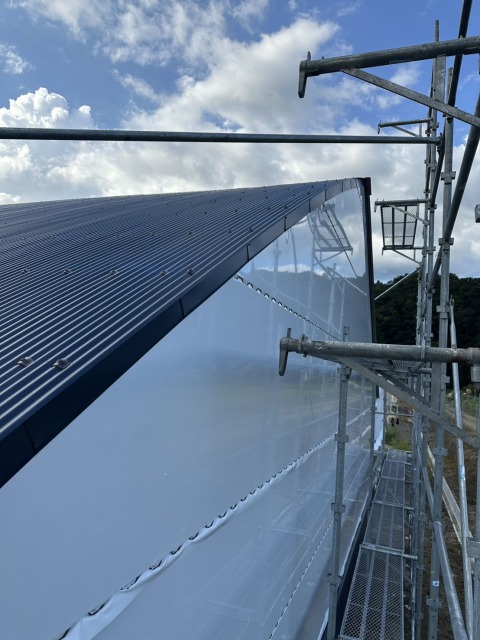

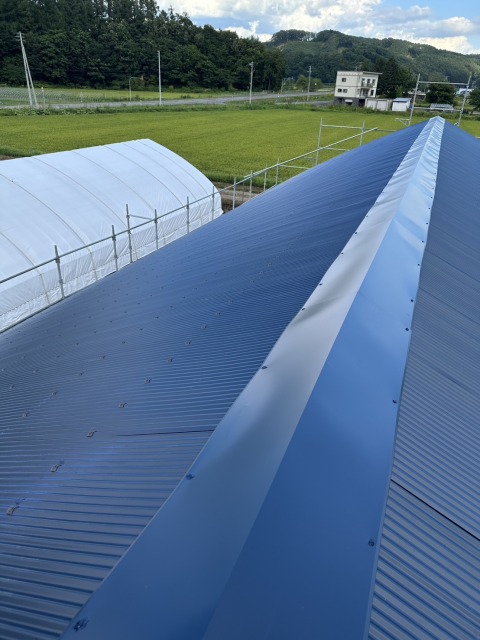

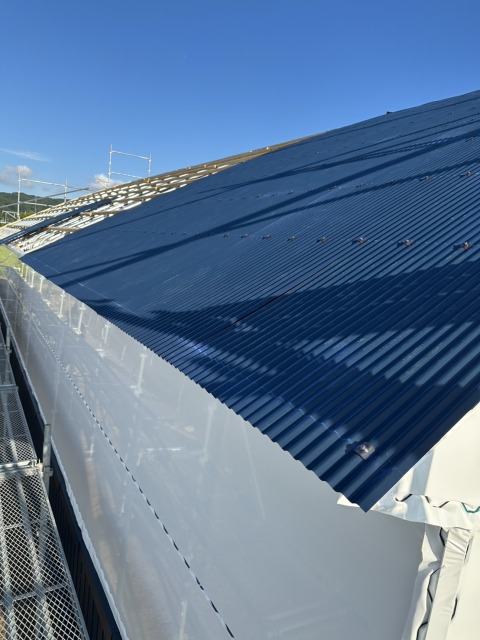

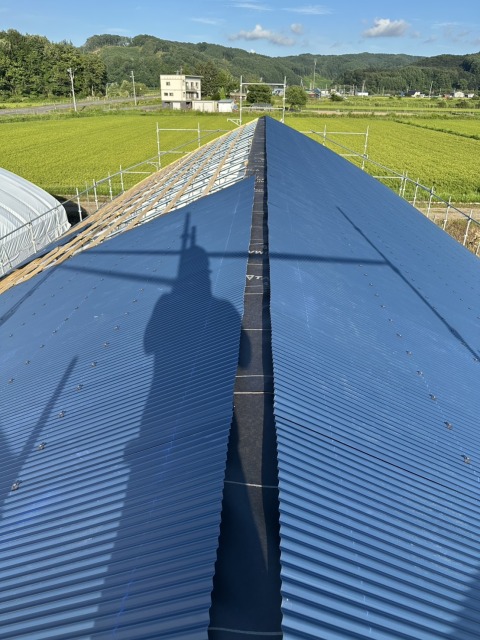

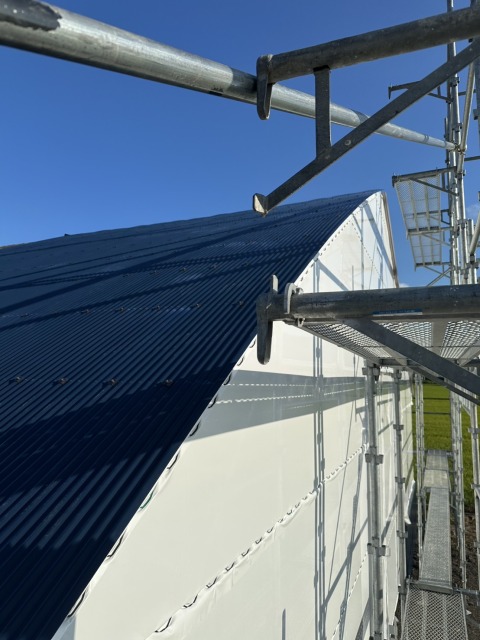

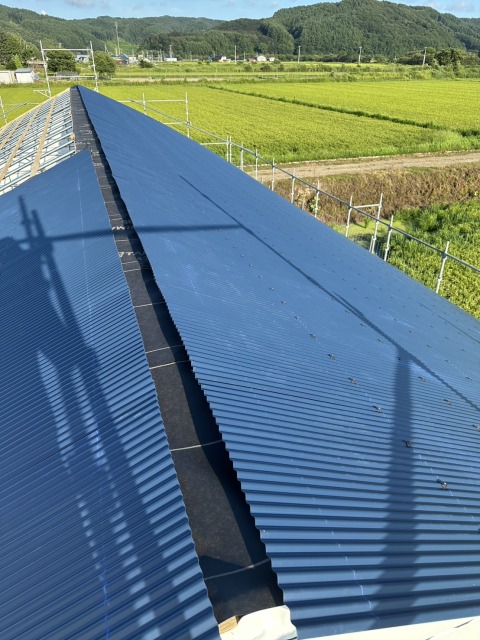

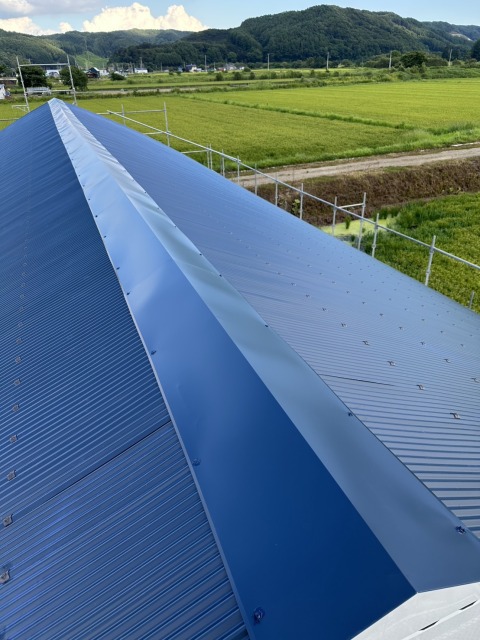

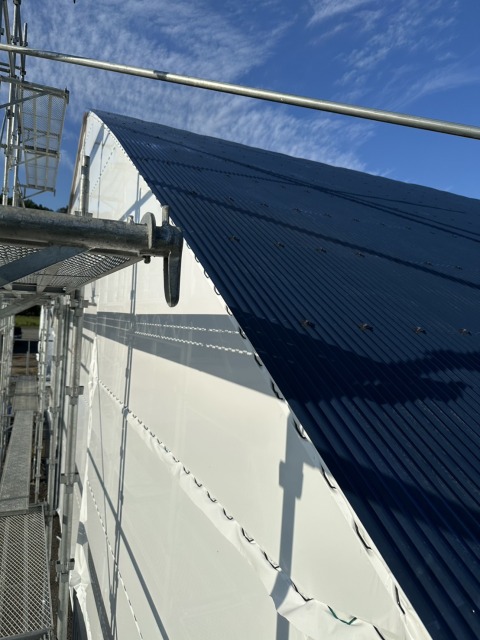

屋根板金の取り付けを進め、最終的に屋根と各所の板金工事を完了しました。
雨や雪に強い屋根となるよう、細部まで確認しながら施工しています。

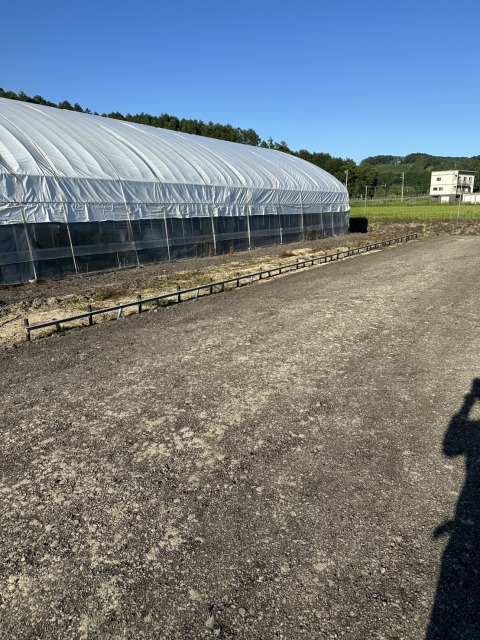

11日目|清掃・完成
最後に資材の荷造りと現場清掃、ゴミ拾いを行い、施工完了となりました。
施工後は現場をきれいな状態でお引き渡しすることも、丸二物産が大切にしている品質管理の一つです。
厚真町でパイプハウス施工をご検討の方へ
今回の施工では、基礎工事から骨組み、板金、扉製作、ビニール張りまでを11日間で施工しました。
パイプハウスは見た目だけでなく、基礎や溶接、補強材の施工精度によって耐久性が大きく変わります。
丸二物産では、北海道の積雪・強風など地域特有の環境を考慮し、一棟一棟丁寧に施工しています。
厚真町をはじめ北海道でパイプハウスの新築や建て替えをご検討中の方は、お気軽にご相談ください。
