江別 農家様 D型倉庫代用として 間口10.8m・奥行18m・軒高4m
北海道のパイプハウス施工事例|組み立てからビニール張りまで
2025年11月、北海道内の農業関連施設でパイプハウスの施工を行いました。

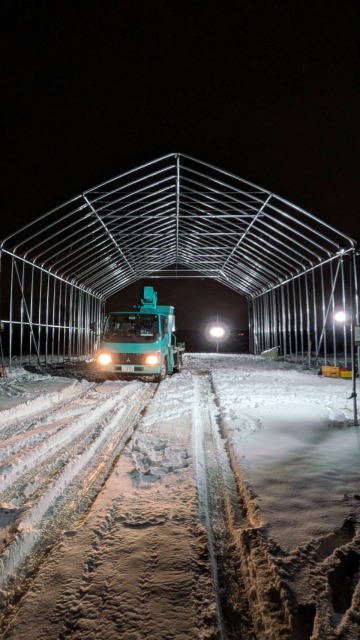

今回の現場では、資材搬入から始まり、アーチの組み立て、柱や母屋パイプの施工、補強作業、ドアの取り付けなどを順番に進め、ビニール張りまで行いました。
北海道の11月は気温が下がり、天候によって作業環境も変わりやすい時期です。そのため、現場では安全を確認しながら、一つひとつの工程を丁寧に進めています。
パイプハウスは骨組みづくりが重要
パイプハウスの施工では、最初からビニールを張るのではありません。
まずは鋼材やパイプを使って、ハウスの骨組みを組み立てていきます。

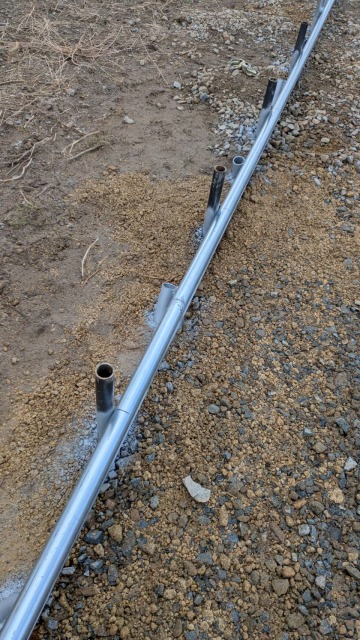

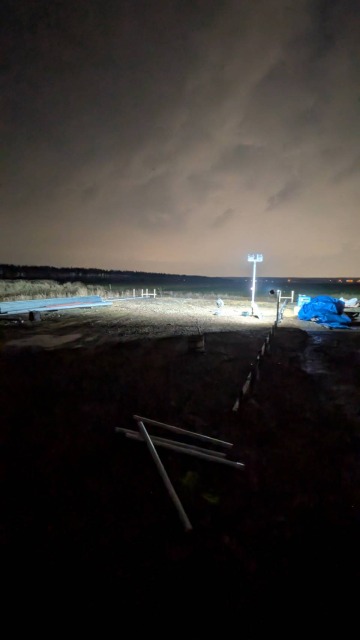

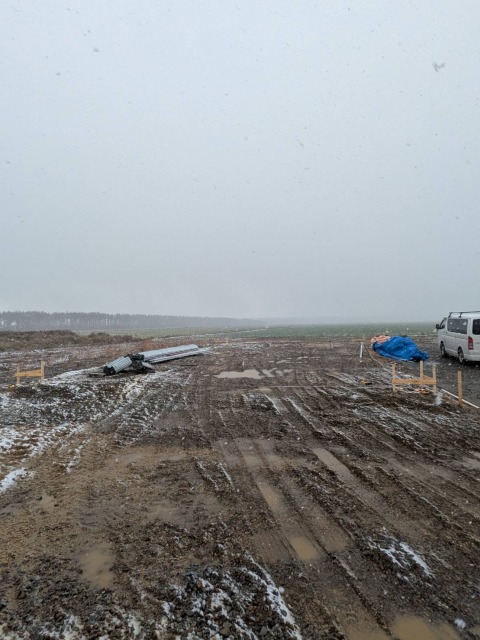

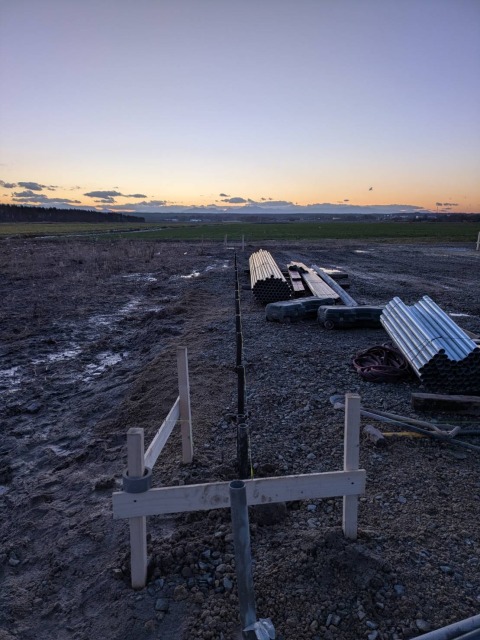

今回の施工でも、アングル溶接、補助杭、峰ジョイント、後妻杭などの作業からスタートしました。

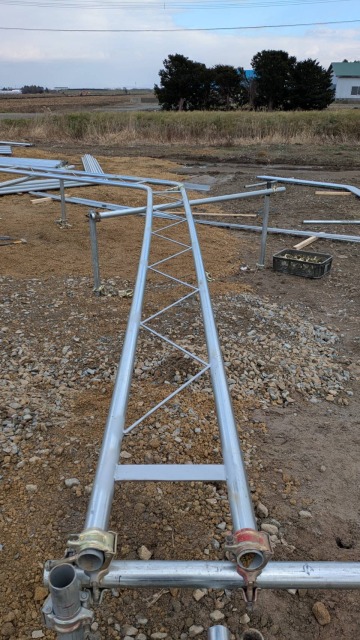

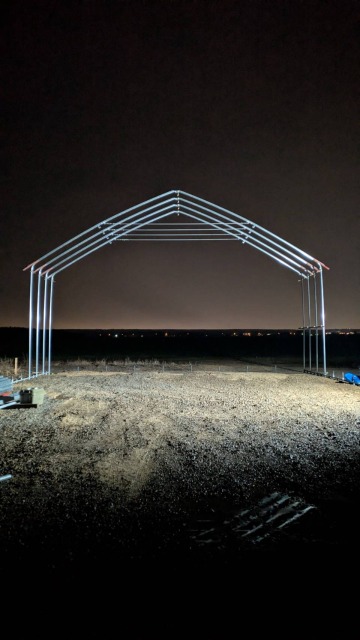

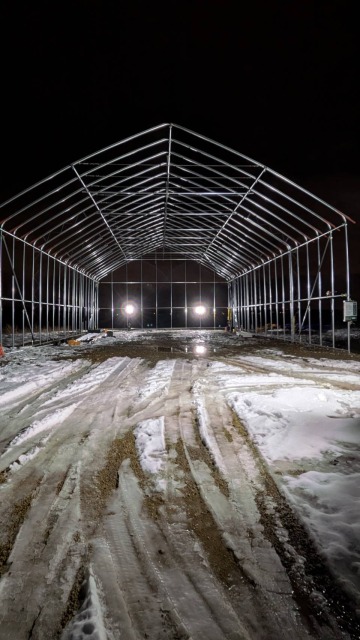

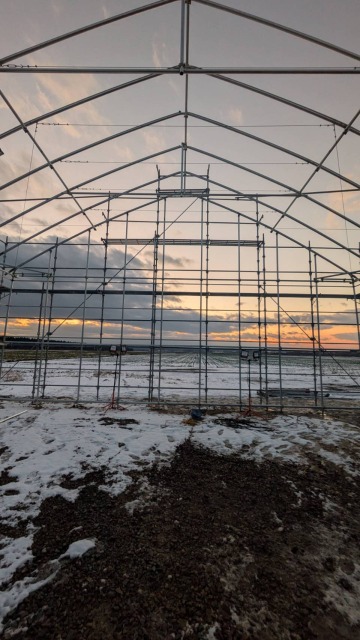

アーチを組み立ててハウスの形をつくる

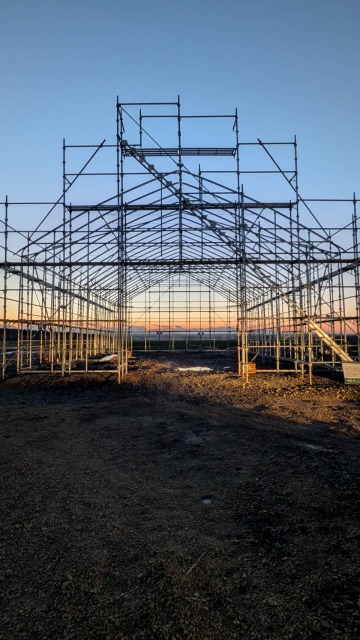

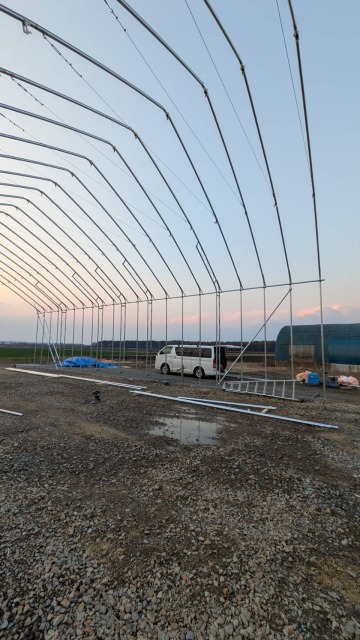

11月14日にはアーチの地組みとアーチ起こしを行い、15日にはトラスアーチの地組みや母屋墨出しを進めました。
「地組み」とは、部材を地面に置いた状態で組み立てる作業です。

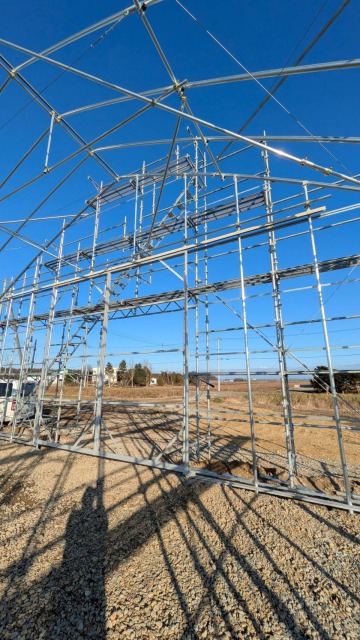

また、「アーチ起こし」は、組み立てたアーチを立ち上げてハウスの骨組みにしていく工程です。

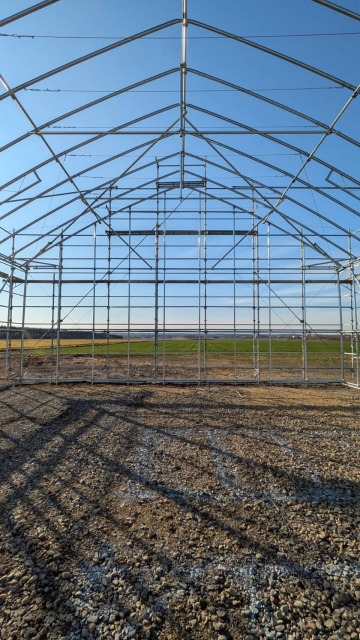

アーチが立ち上がることで、少しずつパイプハウスらしい形になっていきます。

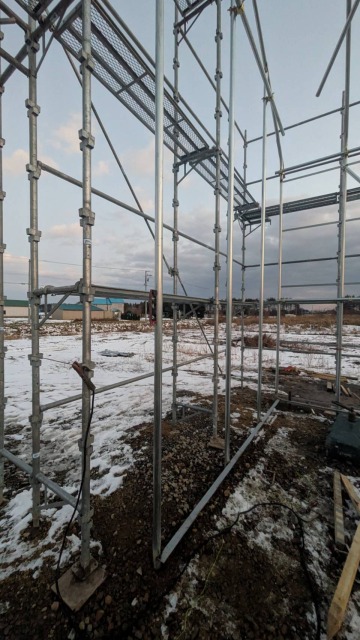

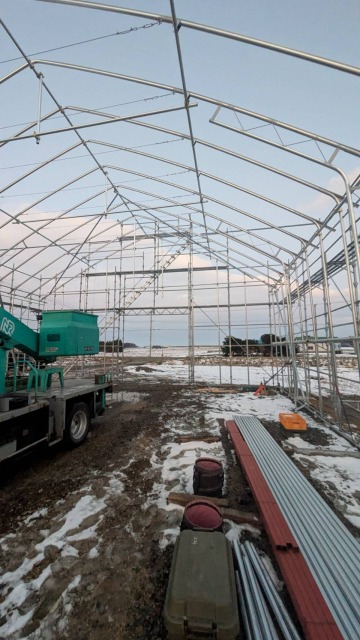

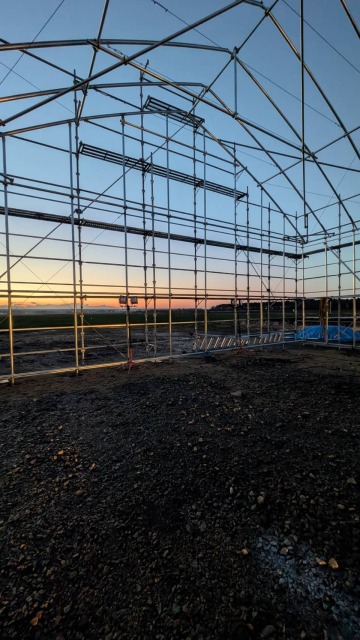

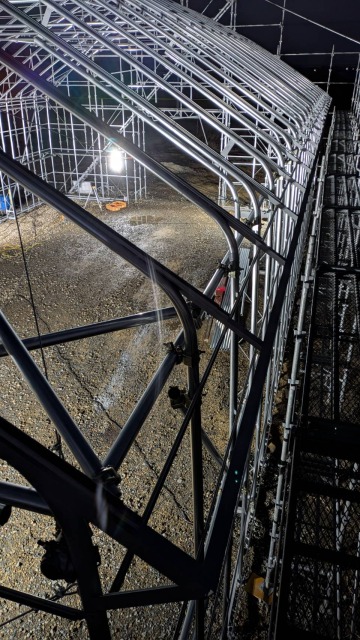

母屋や斜材などを取り付けて強度を高める

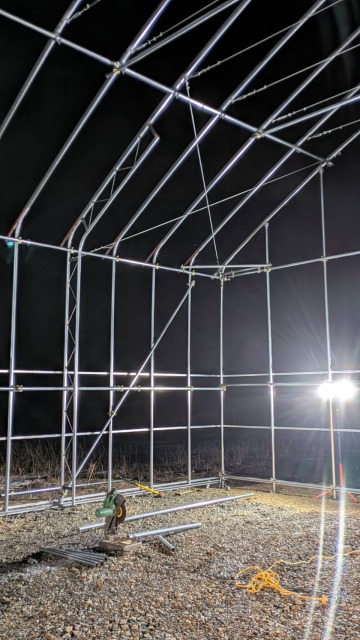

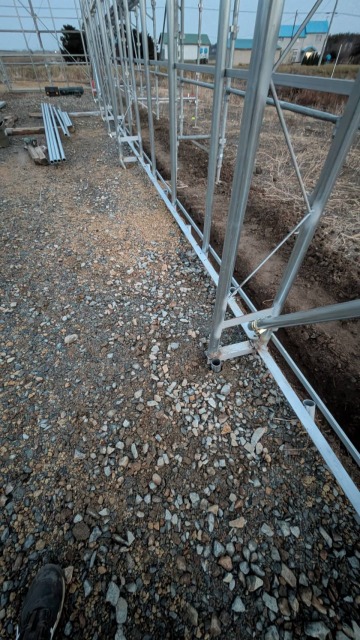

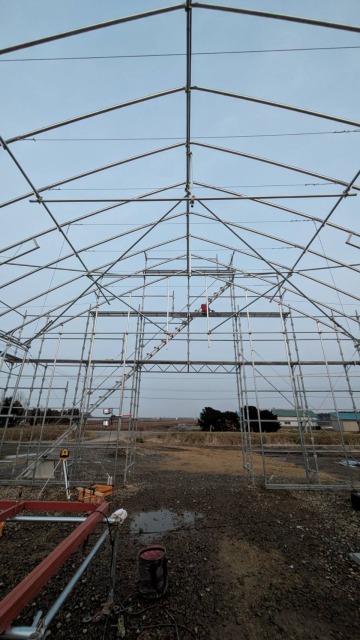

アーチを立ち上げた後は、母屋パイプや斜材、腹起しなどを取り付けていきます。

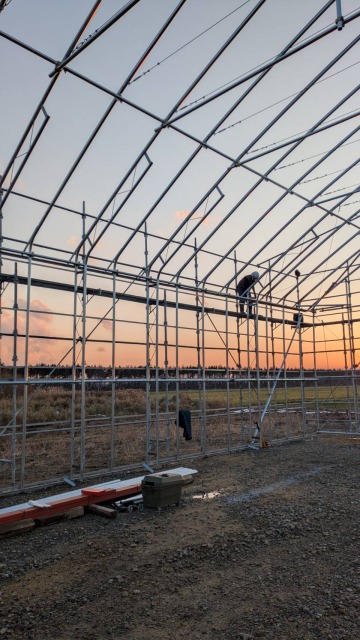

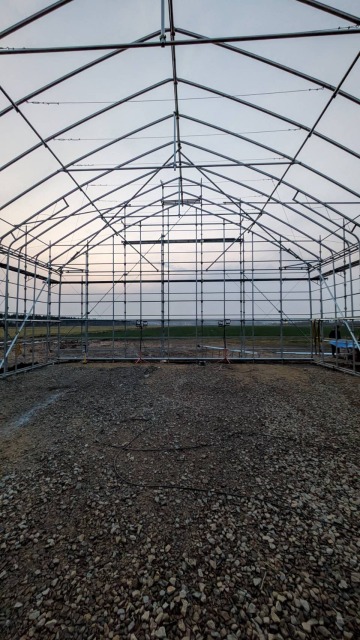

11月19日から20日にかけて、母屋パイプ、ダイバー、斜材、腹起し、後妻柱などを施工し、さらに歪み取りも行いました。
「母屋(もや)」は、屋根のパイプを支える部材です。
「斜材」は骨組みを斜め方向から支える部材で、ハウス全体の安定性を高める役割があります。
北海道の農業施設では、積雪や風などを考えた丈夫な骨組みづくりが重要です。部材を取り付けるだけではなく、全体のバランスを確認しながら施工を進めています。
妻側や出入口など細かな部分も施工
骨組みができてきた後は、前妻・後妻まわりの施工や補強、出入口の取り付けなどを行いました。

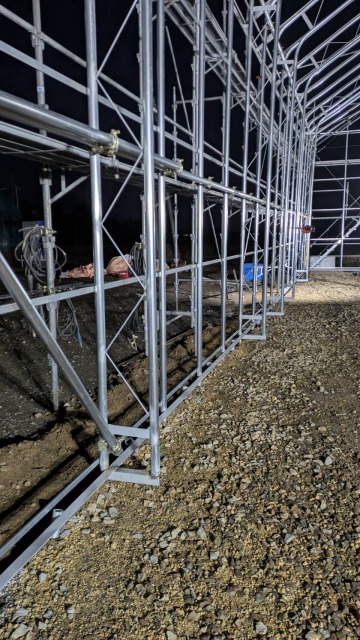

11月21日には火打、ワイヤー、ビニバー、前妻柱を施工。22日には前妻まわりの作業とビニバー、細かな調整を行いました。
23日には後妻まわりをまとめ、ワイヤーや補強パイプも施工しています。
「ダメ廻り」で仕上がりを確認
施工の終盤には「ダメ廻り」と呼ばれる確認・調整作業も行っています。
これは、施工途中で残っている細かな作業や調整箇所を確認し、仕上げていく工程です。
パイプハウスは大きな骨組みだけで完成するものではありません。細かな部分まで確認することが、きれいで使いやすい農業施設につながります。

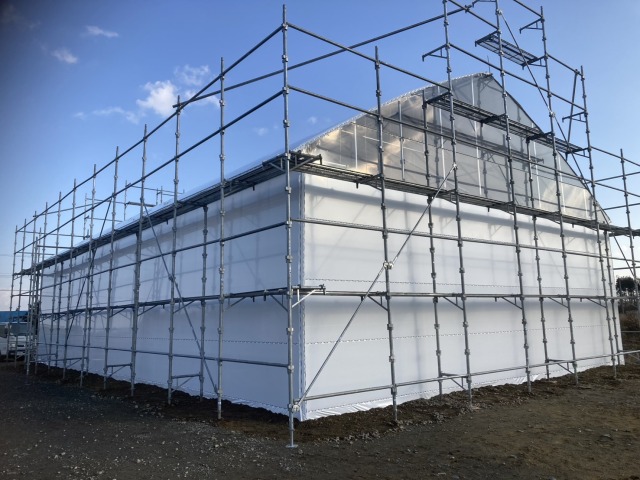

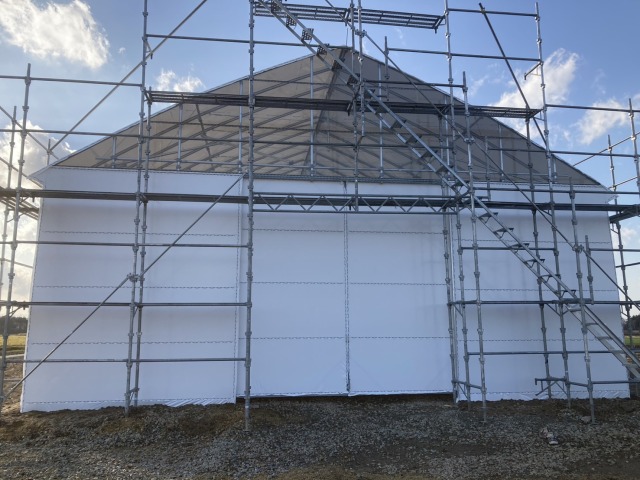

最後はビニール張りへ
11月24日以降は、軒出し部分の施工やトラスアングル、トラス杭、ドアなどの取り付けを進めました。

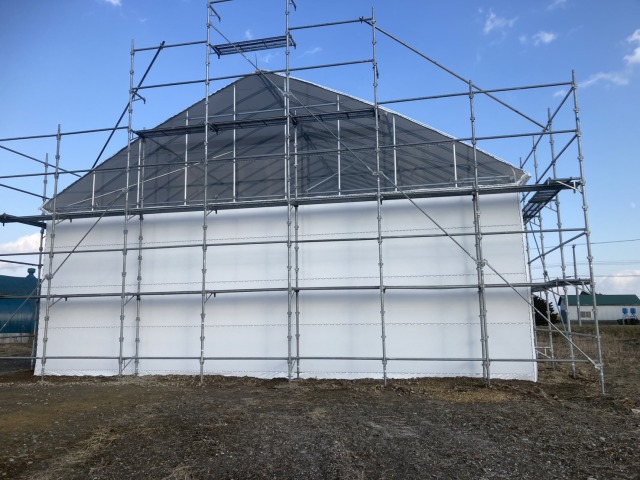

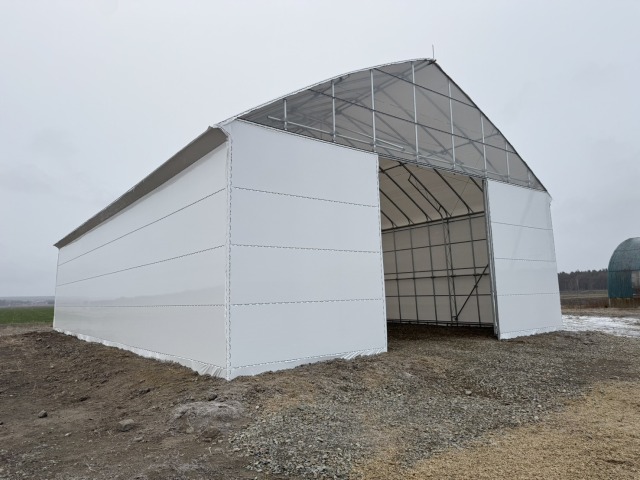

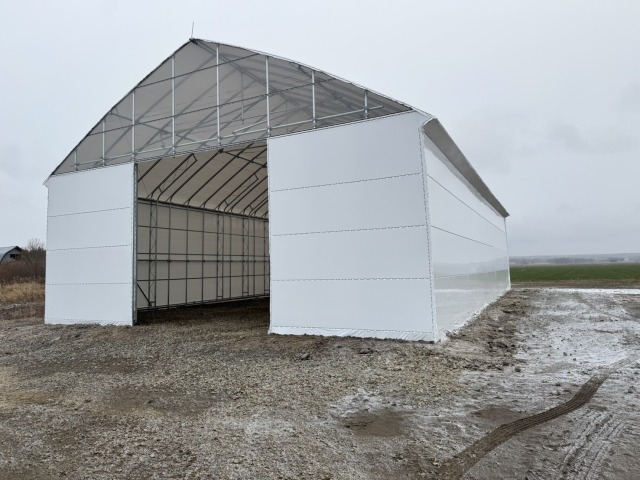

11月27日には最終的なダメ廻りを行い、11月28日にはビニール張りまで進みました。
骨組みをつくり、補強し、出入口などを仕上げ、最後にビニールを張る。
このように、パイプハウス施工は多くの工程を積み重ねて完成します。
北海道でパイプハウスを建てるなら施工実績もチェック
北海道では、農業用ハウスに雪や風への対応が求められます。
そのため、パイプの太さや骨組みの構造だけでなく、設置する地域や用途に合わせた施工計画が大切です。
丸二物産では、農業用ビニールハウスをはじめ、倉庫・格納庫などのパイプハウス施工を行っています。北海道で長く使う施設だからこそ、現場での施工経験を大切にしています。
「農業用ハウスを新しく建てたい」「トラクターや農機具を収納できる施設がほしい」など、パイプハウスをご検討の際は、お気軽にご相談ください。
