北広島市 重機屋さん 車両格納庫 間口6m・奥行12m・肩高4m
北広島市 ビニールハウス新築施工事例
北海道北広島市にて、農業用ビニールハウスの新築工事を行いました。
丸二物産では、現場状況に合わせた丁寧な施工を行い、安全性と耐久性を重視したビニールハウスづくりを心掛けています。
施工概要
| 項目 | 内容 |
|---|---|
| 施工場所 | 北海道北広島市 |
| 施設 | 農業用ビニールハウス |
| 工事内容 | 新築施工 |
| 施工期間 | 9月4日~9月16日 |
| 施工人数 | 2名 |
施工内容

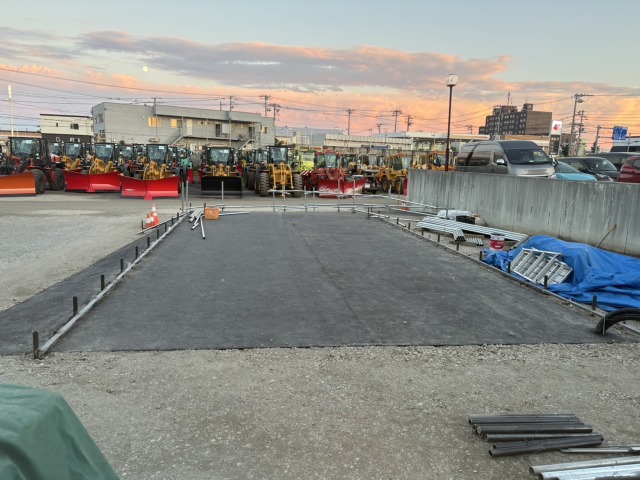

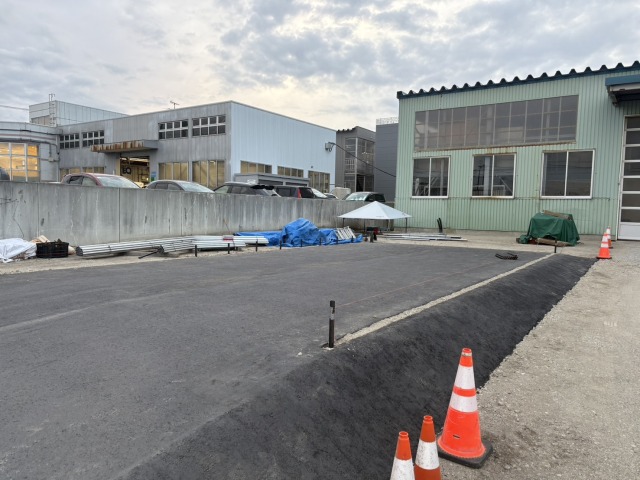

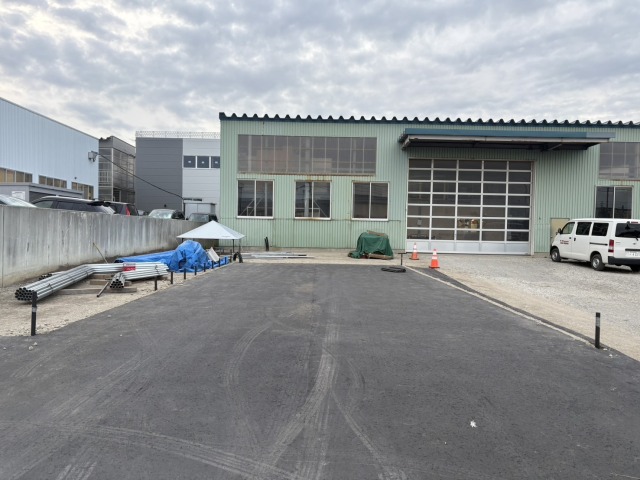

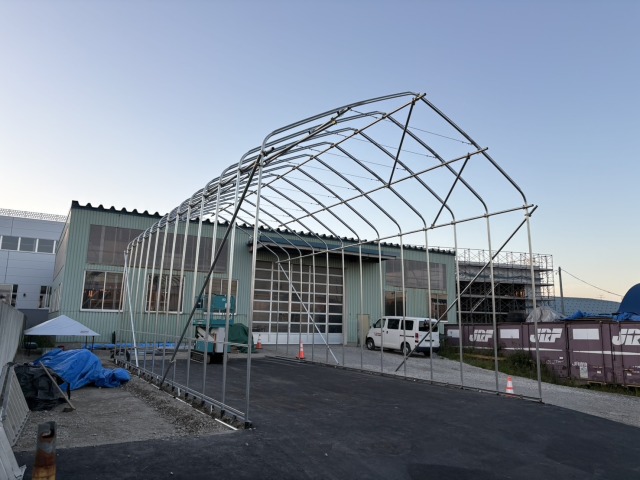

1. 基礎工事・杭打ち
施工初日は資材搬入を行い、建物位置を正確に決めるための丁張り(建物の位置や高さを決めるための基準づくり)を実施しました。
その後、杭打ちを行い、ビニールハウスの基礎となる部分を施工しました。地盤状況を確認しながら一本一本丁寧に施工することで、長期間安心して使用できる土台を作っています。

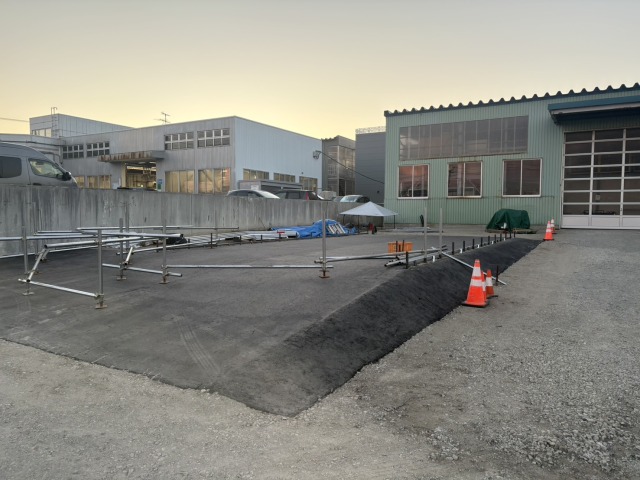

補助杭の設置やアングル溶接も行い、基礎の強度を高めました。
2. 水平台の設置・骨組み組立

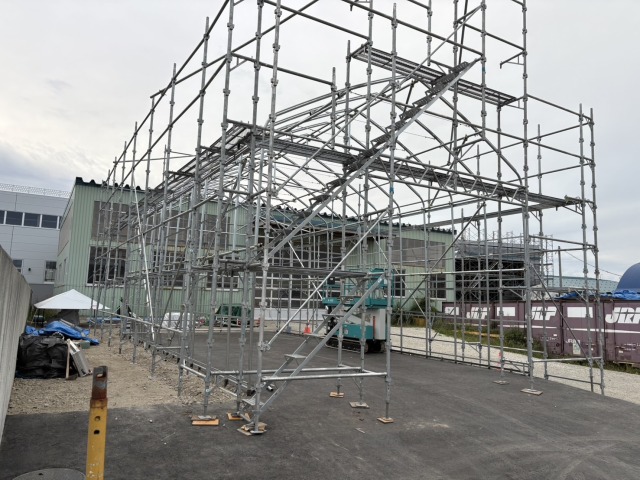

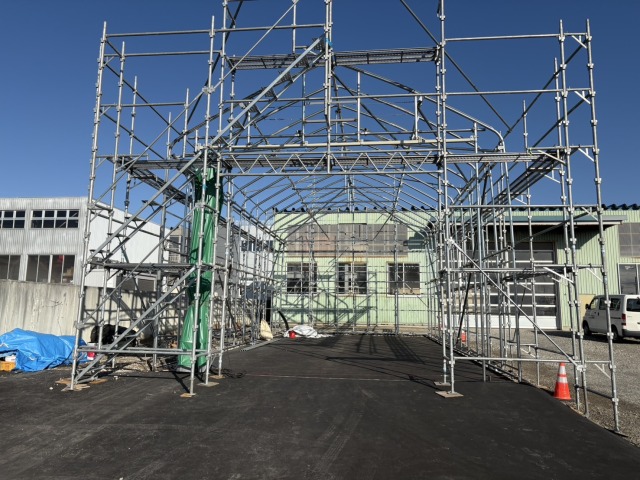

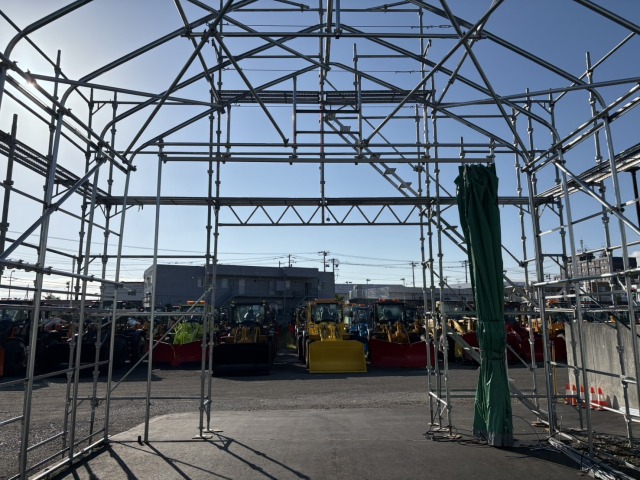

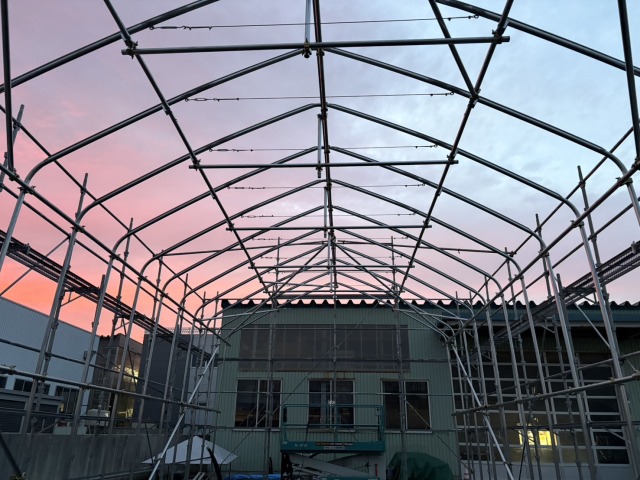

基礎工事完了後は、水平台を設置し、骨組みの地組みを進めました。

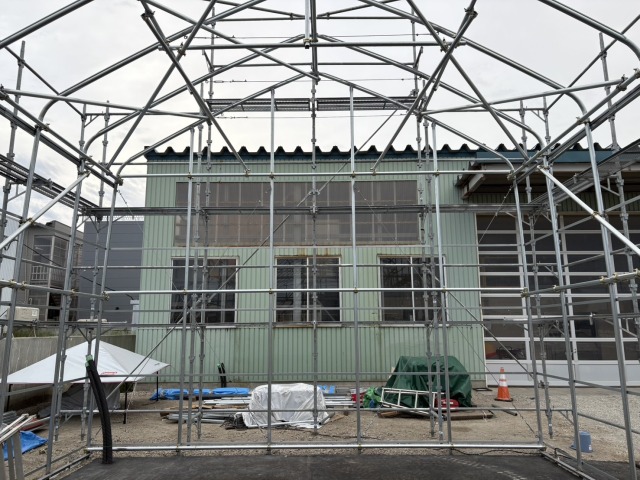

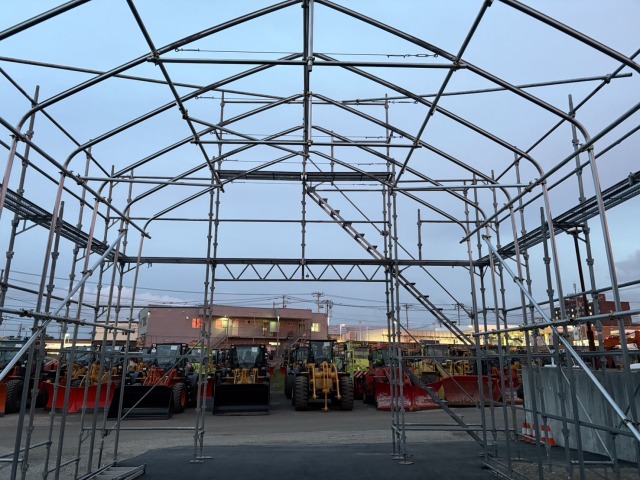

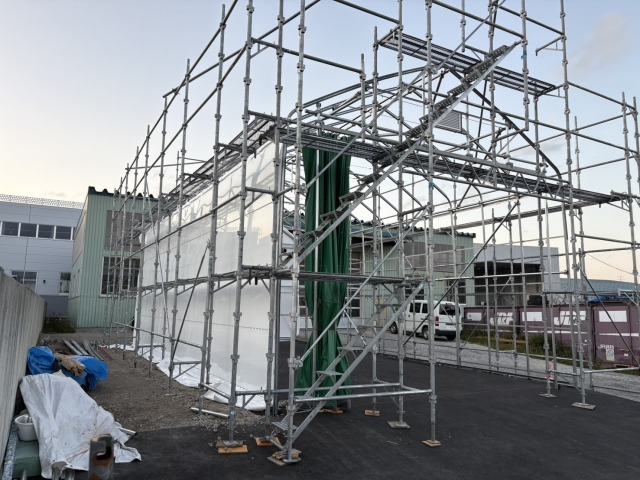

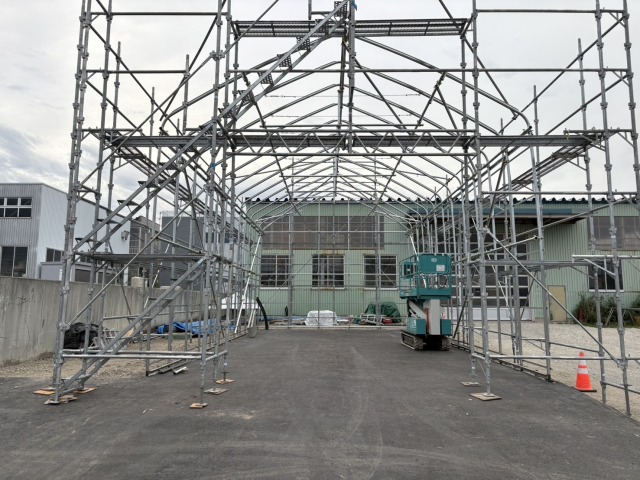

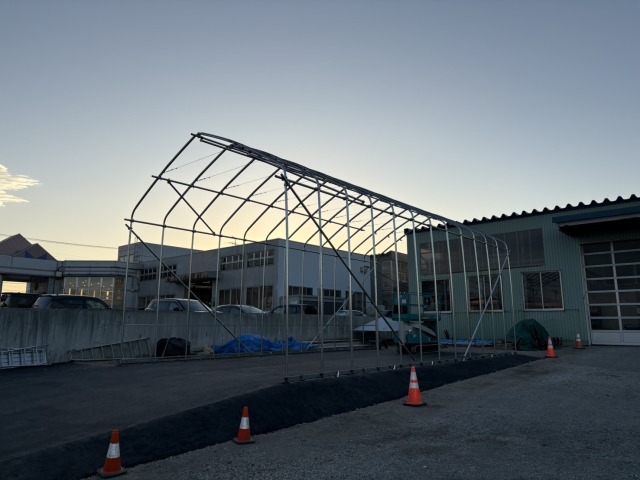

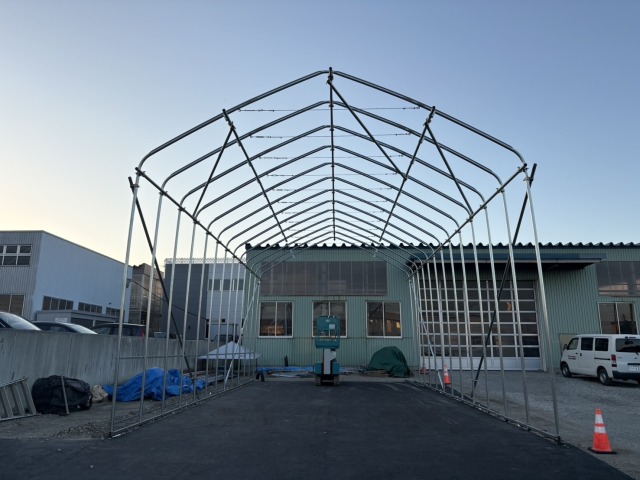

アーチパイプを一本ずつ起こしながら組み立て、母屋直管、峰直管、肩直管などの主要部材を取り付けていきます。

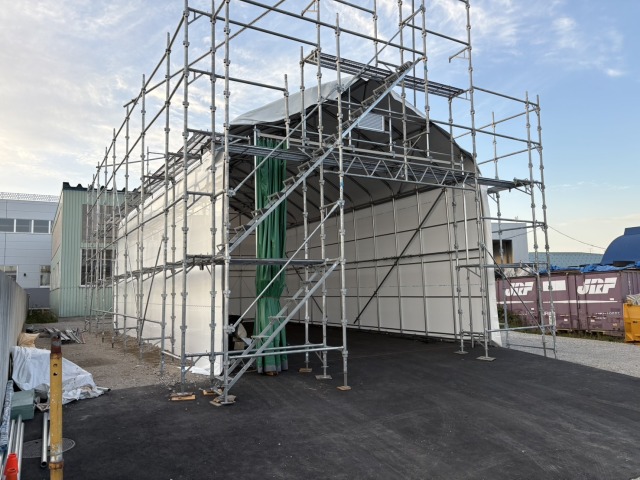

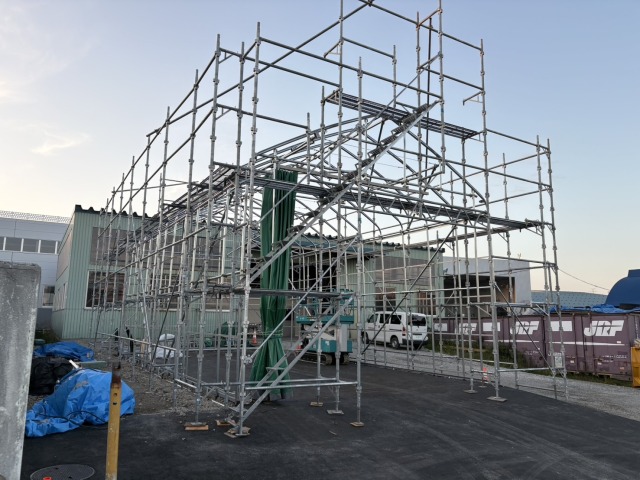

また、仮斜材や屋根斜材を設置することで、組立中の安全性を確保するとともに、完成後の強度向上にもつながる施工を行いました。

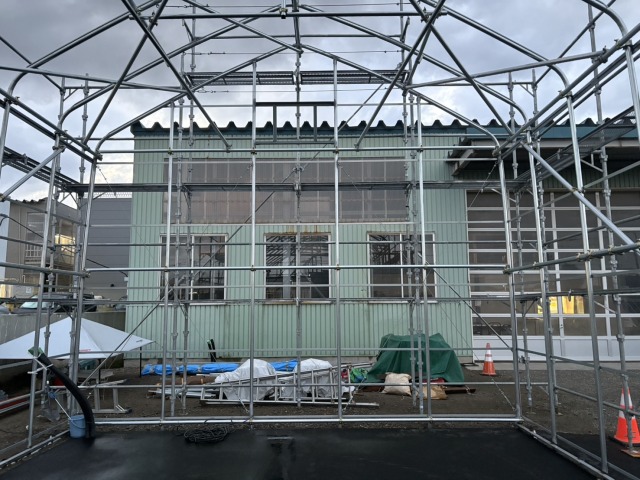

3. 妻面・側面の施工

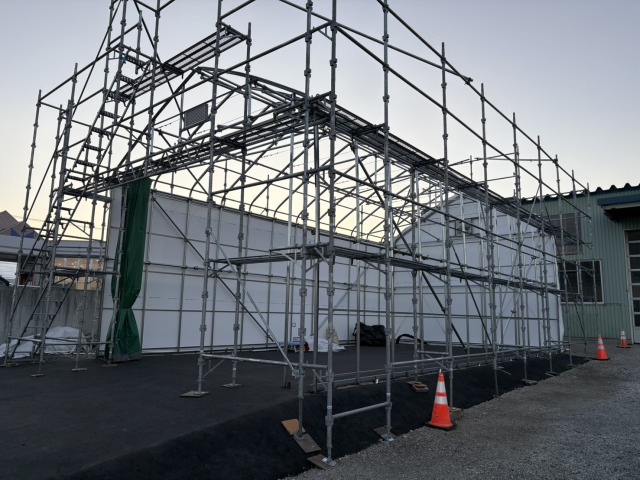

骨組み完成後は、妻面(建物の前後部分)の施工を進めました。

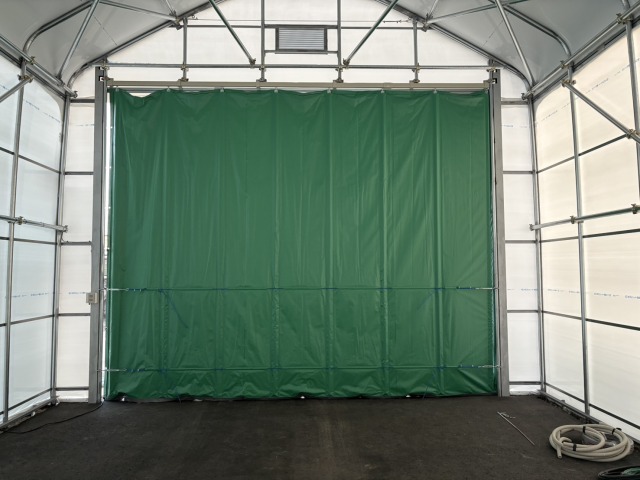

裏妻・表妻ともにフレームを組み立て、ビニバー(ビニール固定材)の取付を実施しています。
さらに、
- 腹起こし
- 対バー
- 屋根振れ止め
- サイドビニバー
などの部材を施工し、建物全体の剛性を高めています。

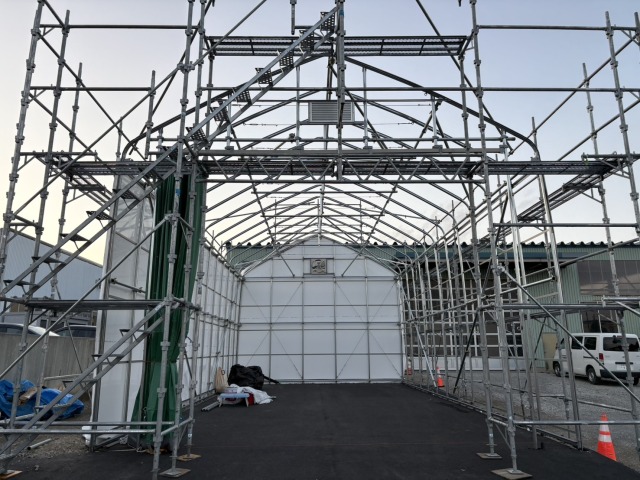

4. 換気設備の設置
ハウス内の温度管理に欠かせない換気扇やガラリを設置しました。
換気設備は夏場の高温対策や湿度管理に重要な設備です。
また、換気扇下地もしっかり施工し、長期間安心して使用できるよう耐久性を考慮しています。

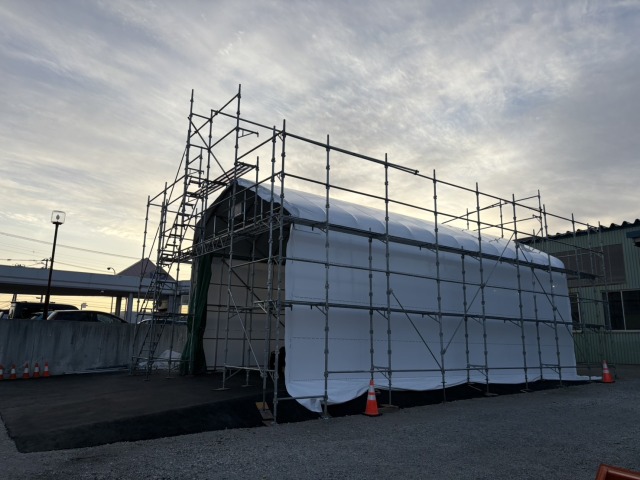

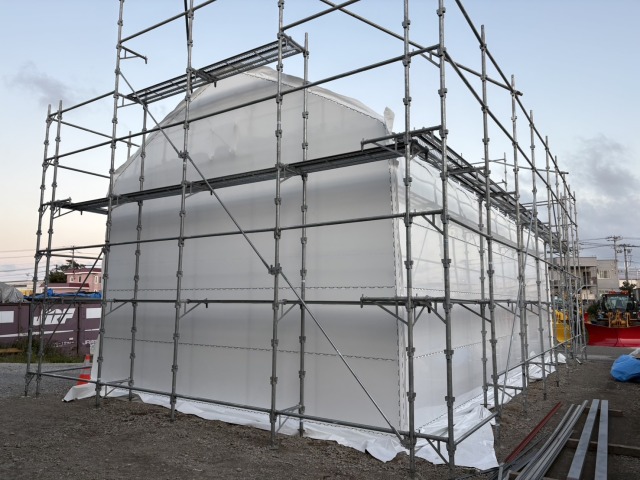

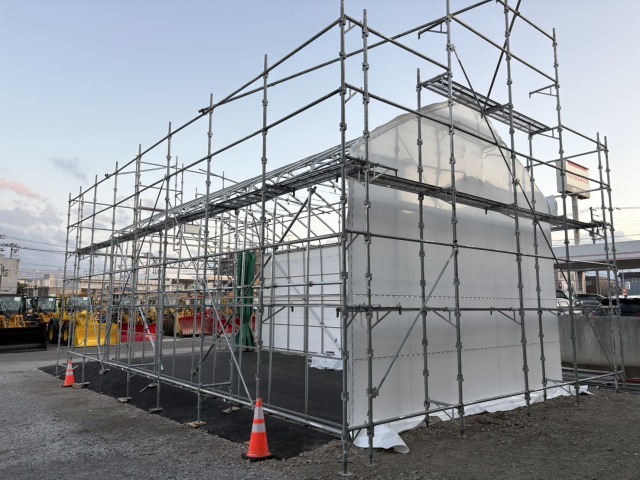

5. ビニール張り・仕上げ
最後に、
- 屋根ビニール
- サイドビニール
- 妻面ビニール
を順番に施工しました。

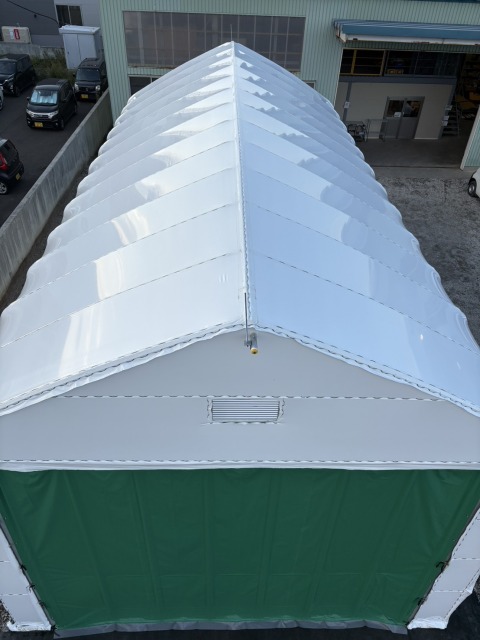

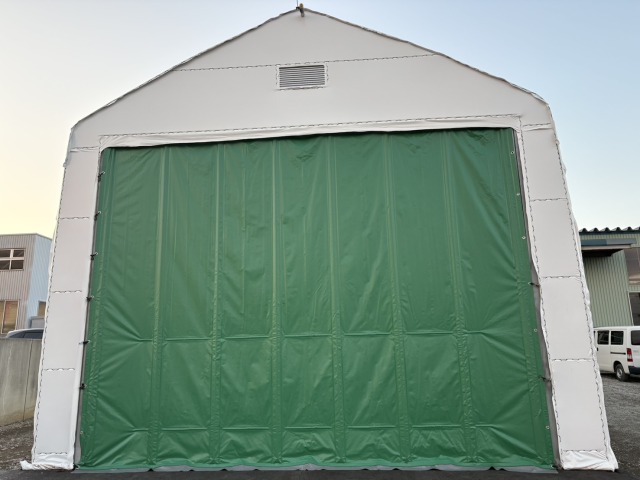

ビニールはシワやたるみが出ないよう均一に張り込み、固定後は裾埋めを行って完成です。
風の影響を受けやすい北海道では、ビニール張りの精度が耐久性にも大きく影響します。細部まで丁寧に仕上げることで、長く安心して使用できるビニールハウスとなりました。
北海道でのビニールハウス施工は基礎工事が重要
北海道では積雪や強風、凍結など、本州とは異なる厳しい自然環境があります。
そのため、杭の施工精度や骨組みの強度、各種補強材の配置がビニールハウスの耐久性を左右します。
丸二物産では、長年培った施工技術を活かし、地域の気候に合わせた丈夫で使いやすい農業用ハウスをご提案しています。
ビニールハウスの新築・建替えは丸二物産へ
ビニールハウスは、施工品質によって耐久性や使いやすさが大きく変わります。
丸二物産では、新築はもちろん、建替えや増設、修繕にも対応しています。
北海道でビニールハウスをご検討の際は、お気軽にご相談ください。
