奈井江町 土建屋さん 板金屋根倉庫 間口10.8m・奥行18m・肩高3m

奈井江町でパイプハウスを新設|12日間で骨組みからビニール張りまで施工完了

北海道奈井江町にて、パイプハウス新設工事を行いました。

本工事は、2名体制で12日間かけて施工を実施しました。基礎づくりから骨組みの組み立て、板金工事、ビニール張り、仕上げまで一つひとつ丁寧に進め、安全第一で完成させました。

北海道では積雪や強風に耐えられる丈夫なパイプハウスが求められます。丸二物産では、地域の気候を考慮した施工を行い、長く安心して使用できる農業施設をご提供しています。

施工概要

項目 内容
施工場所 北海道奈井江町
お客様 土建屋さん
施工内容 パイプハウス新設工事
施工期間 12日間
施工人数 2名

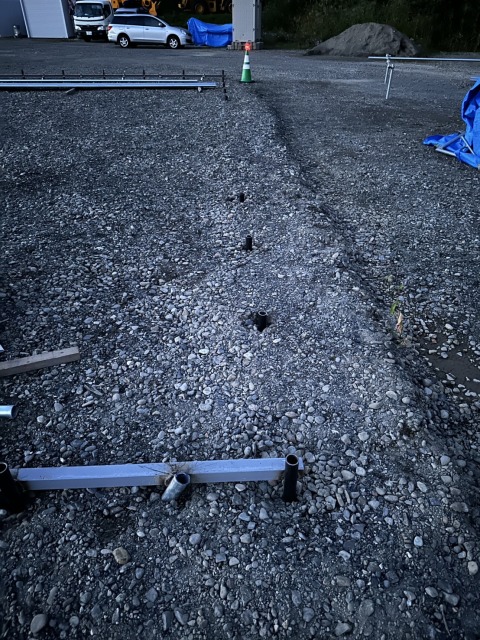

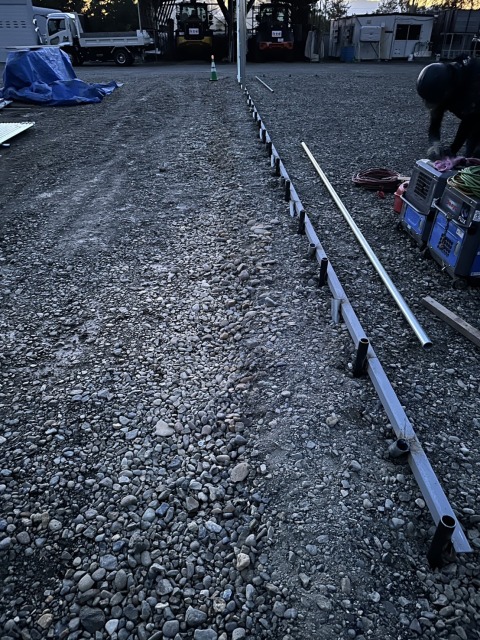

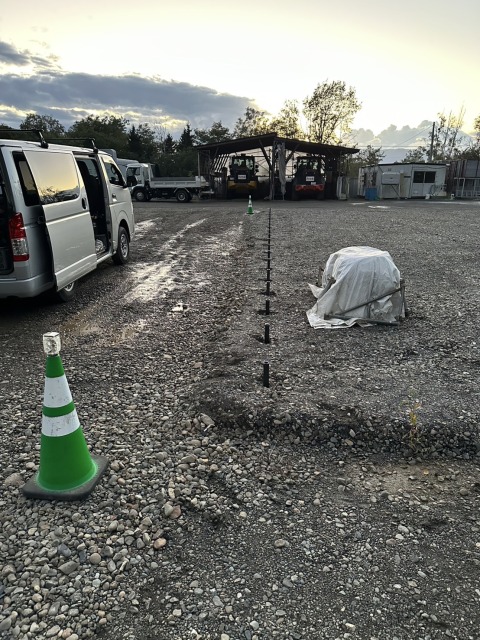

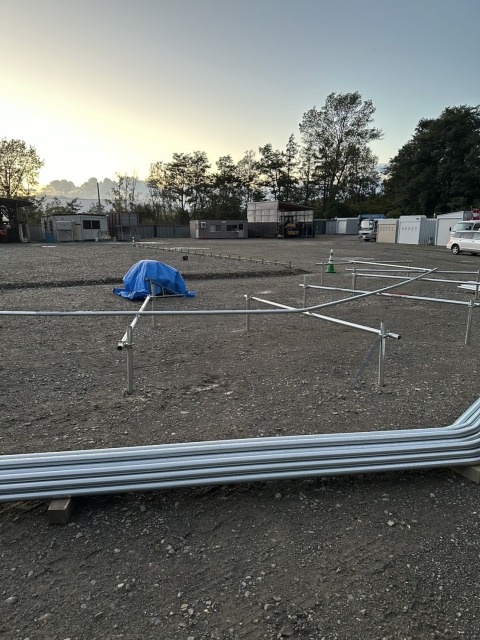

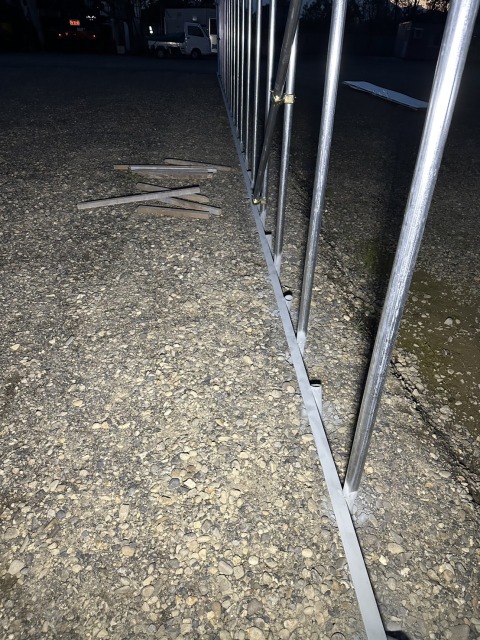

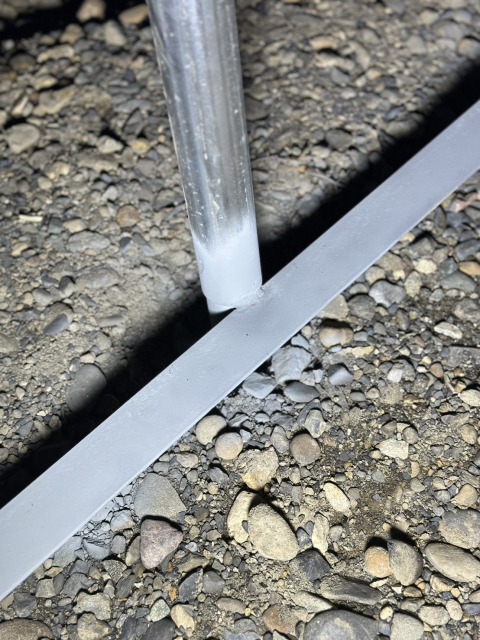

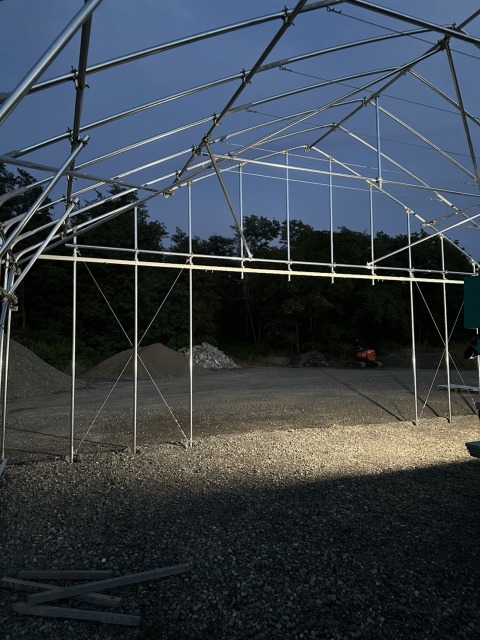

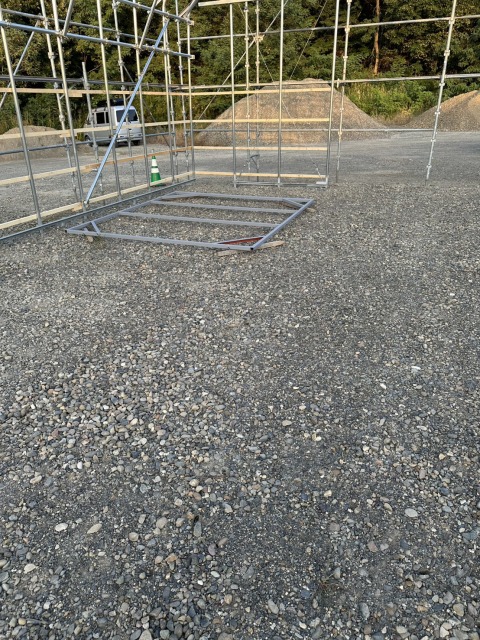

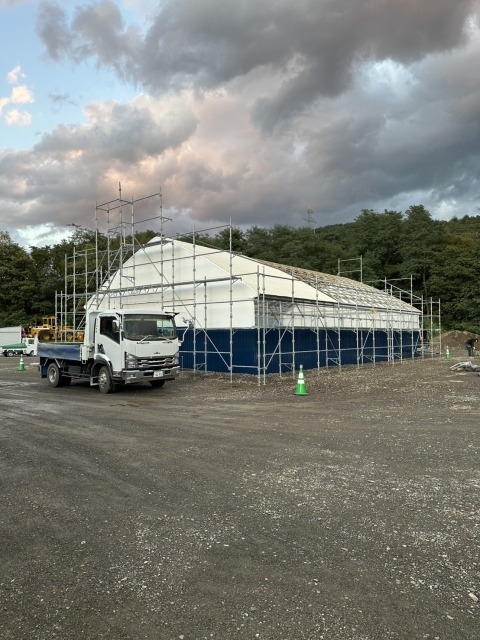

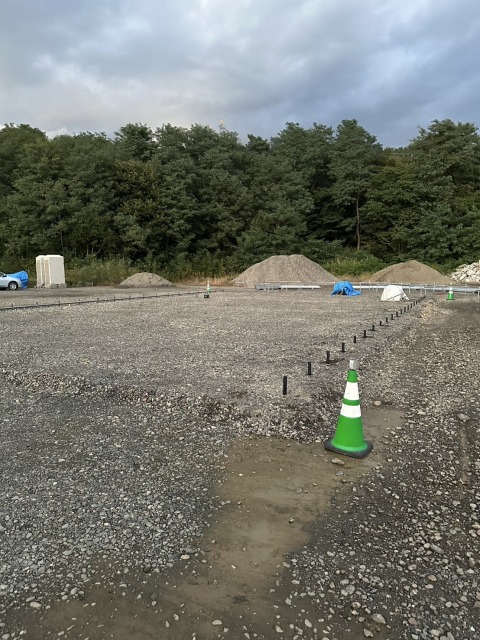

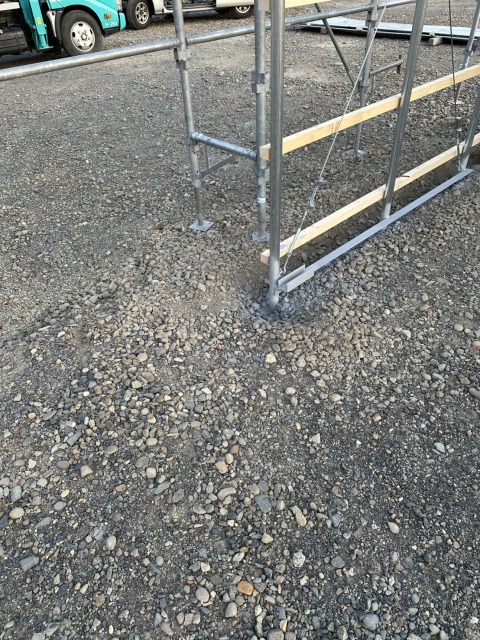

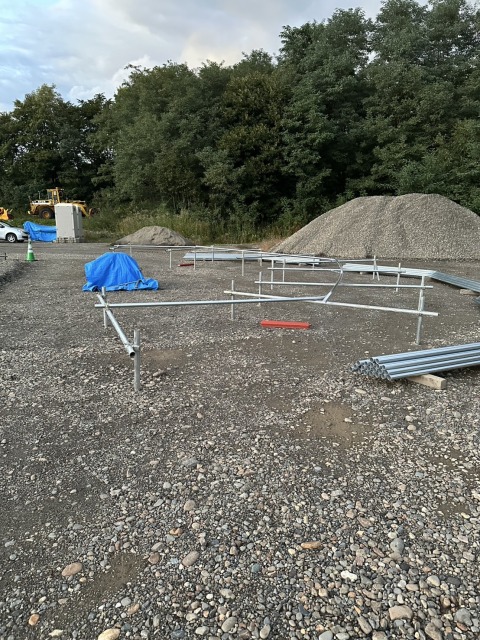

基礎工事・位置出し

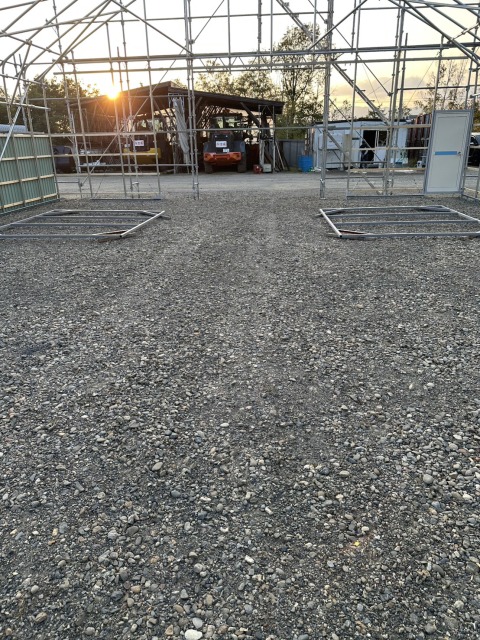

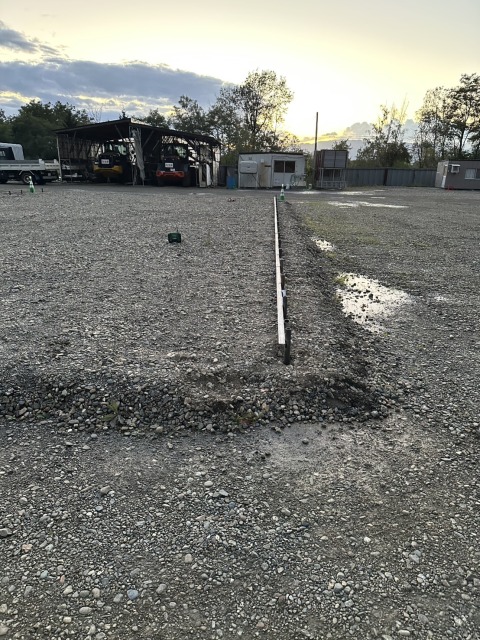

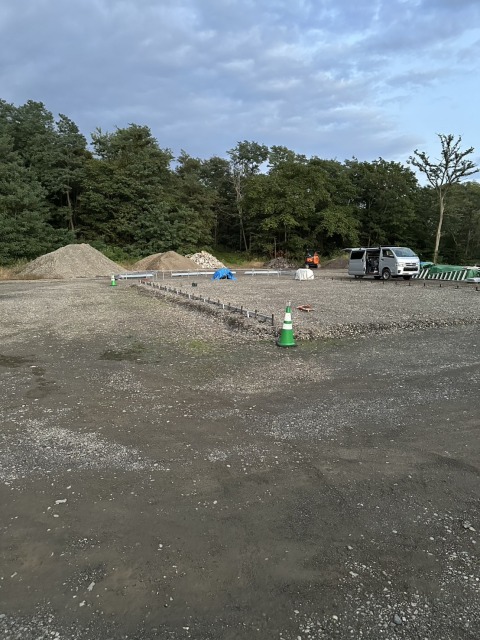

施工初日は荷下ろし後、建物の位置を決める丁張り(建物の基準となる位置を出す作業)を行いました。

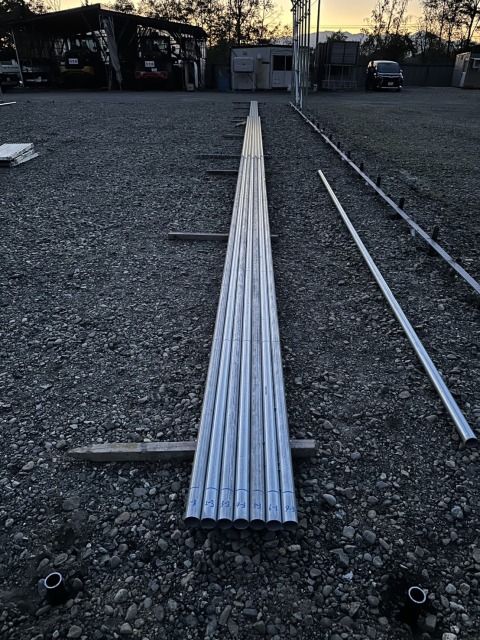

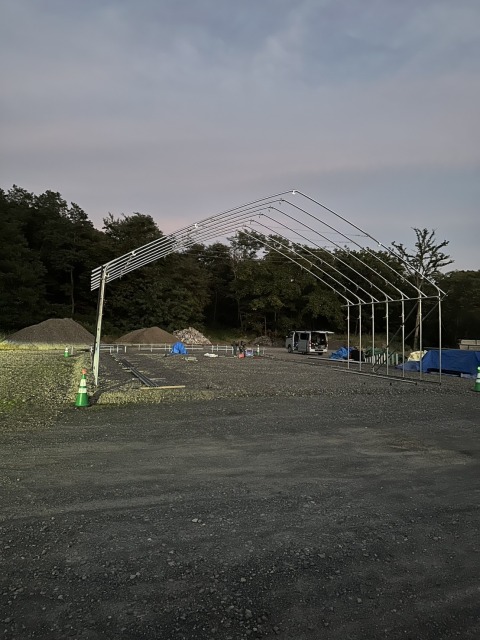

その後、ガス管の打ち込みやアングル材の溶接を開始し、補助杭の施工も進めました。また、アーチを正確に製作するためのアーチテーブルを設置し、1本目のアーチを製作しています。

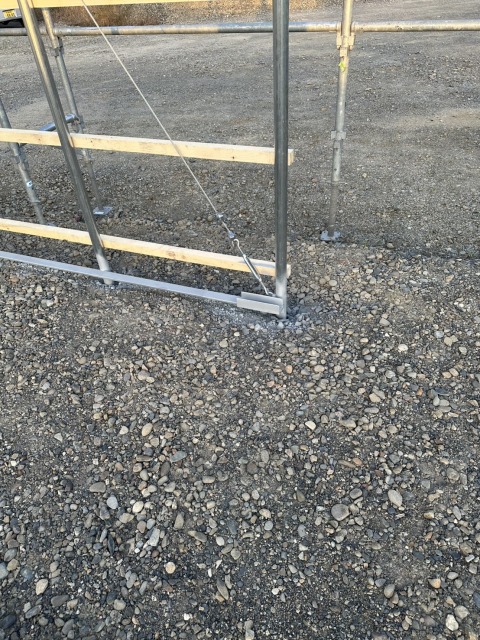

基礎となる部分を正確に施工することで、完成後の耐久性や精度につながります。

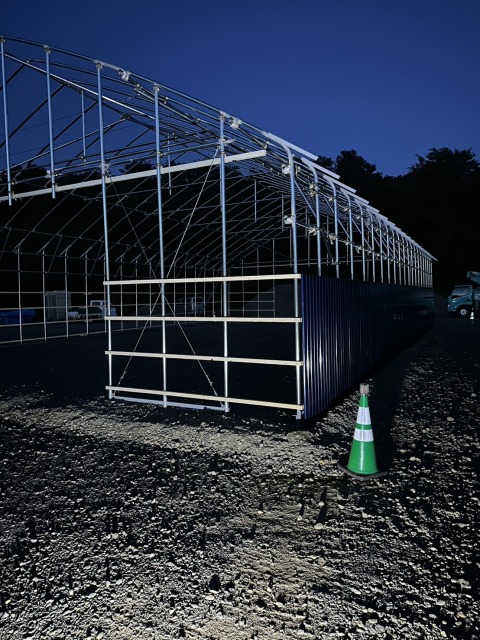

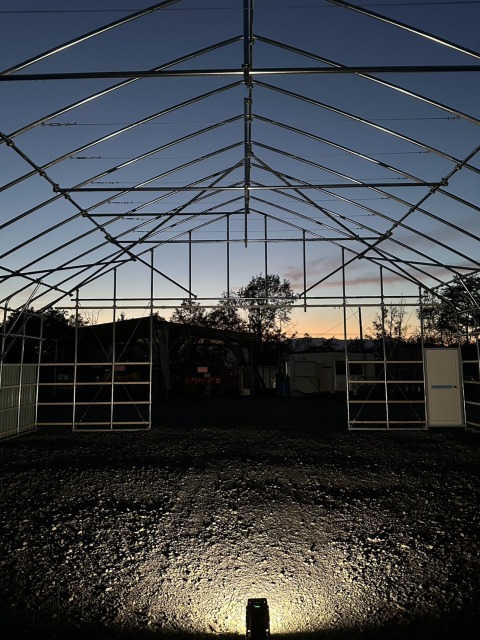

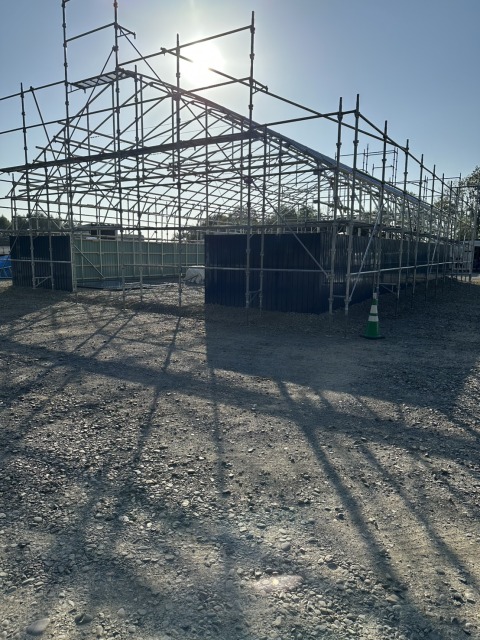

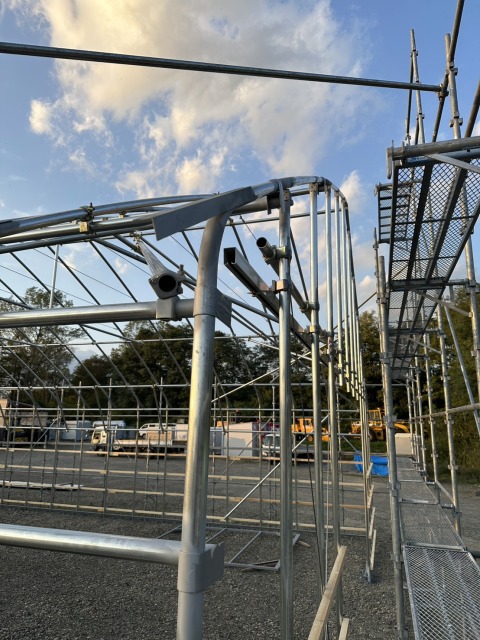

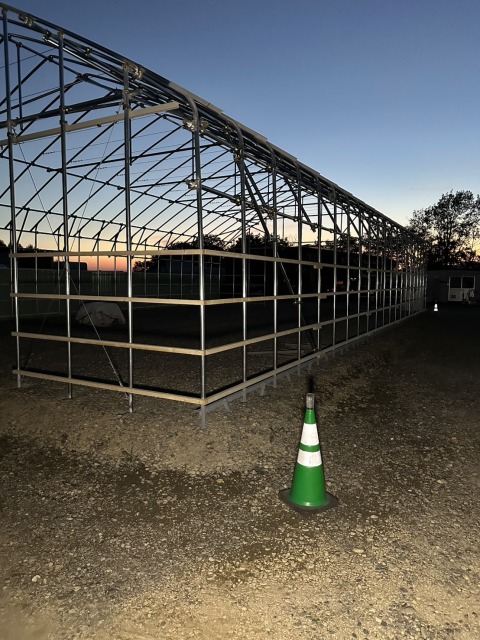

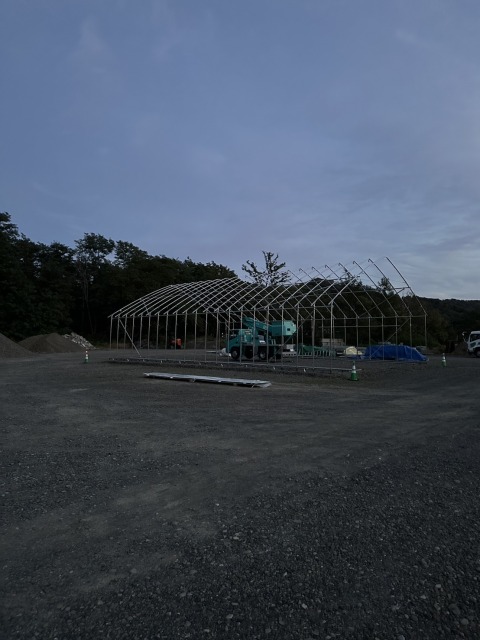

骨組みの組み立て

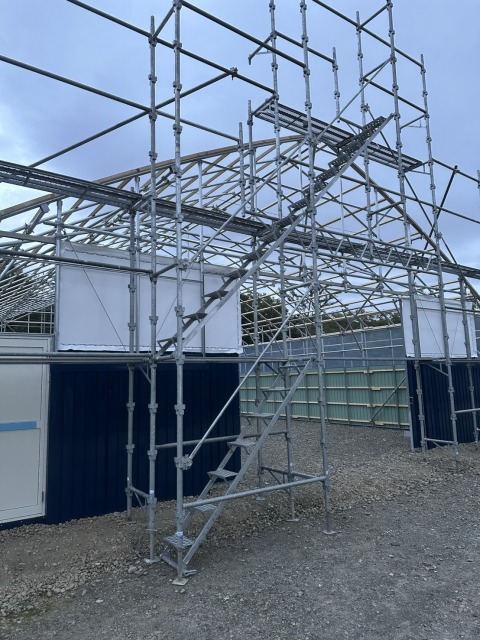

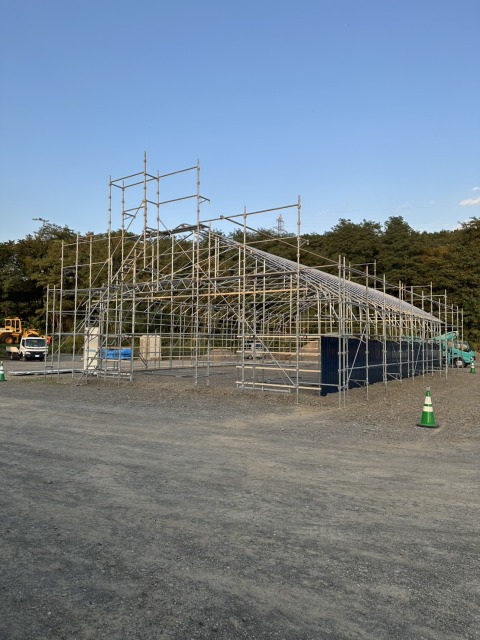

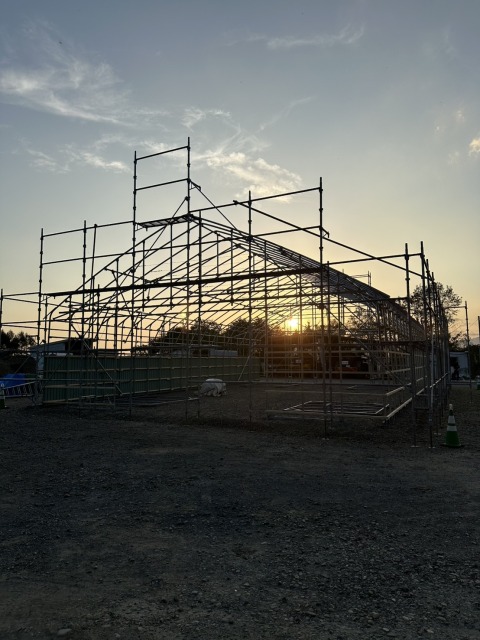

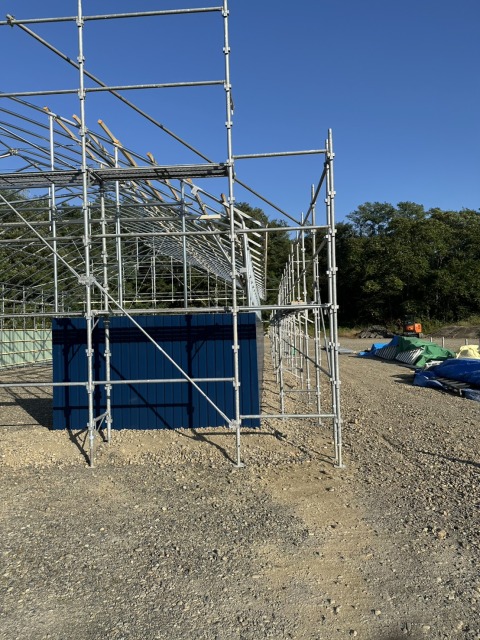

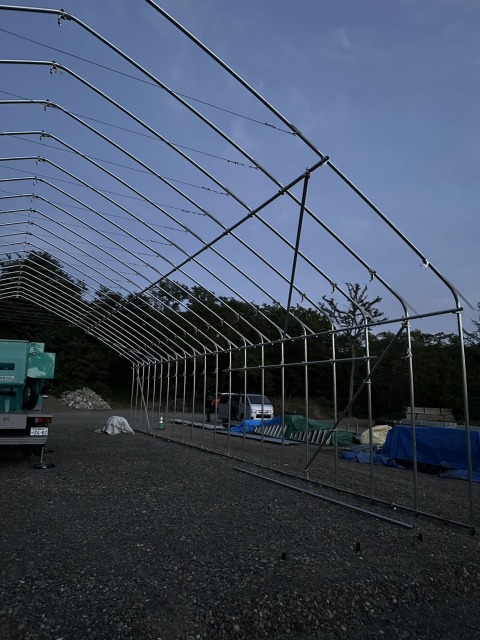

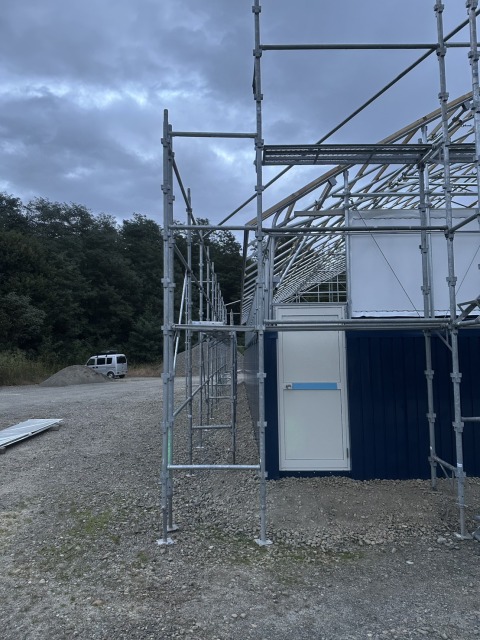

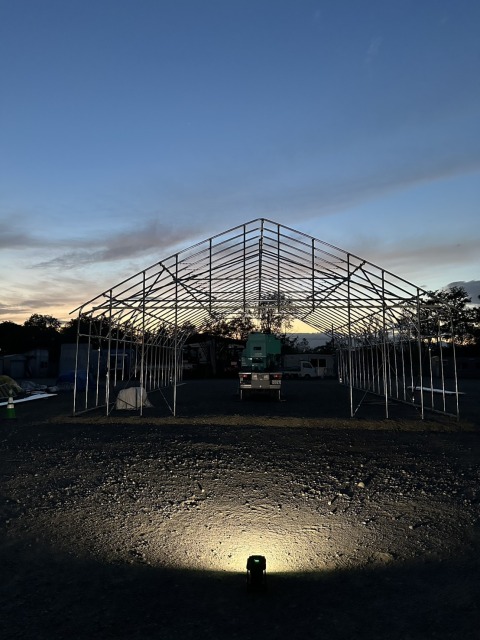

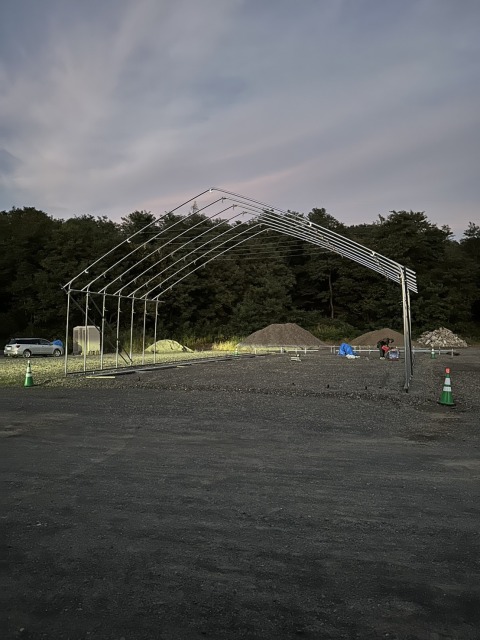

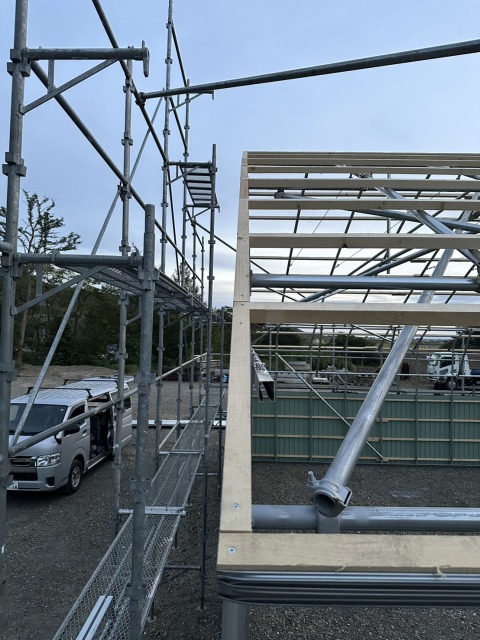

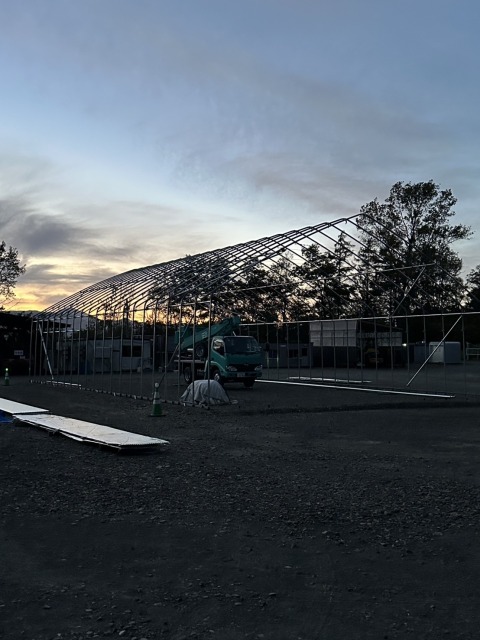

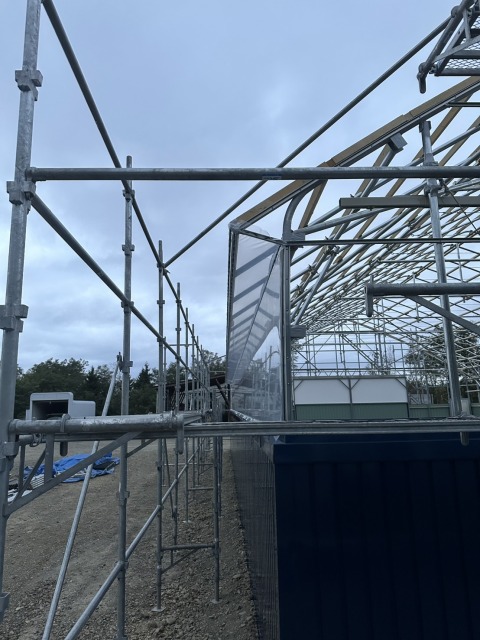

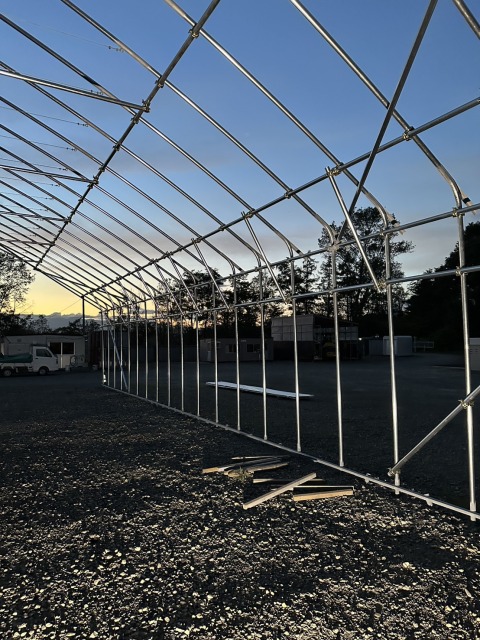

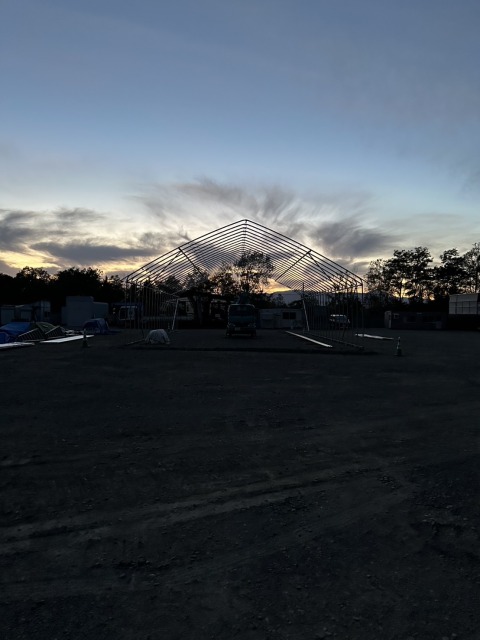

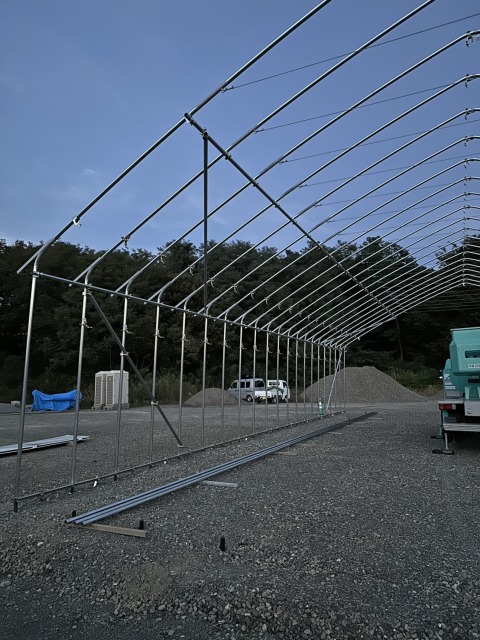

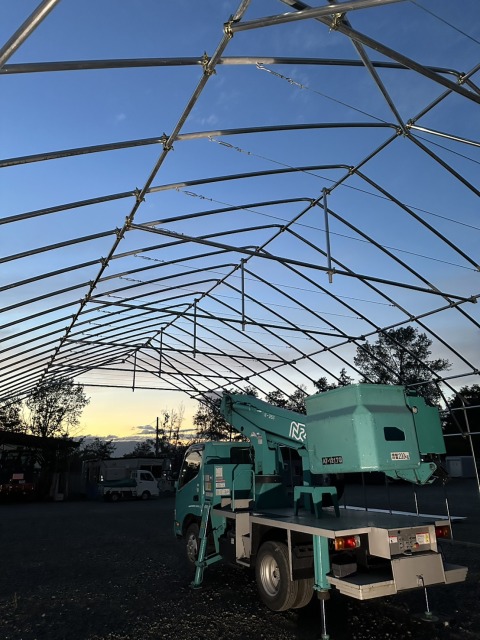

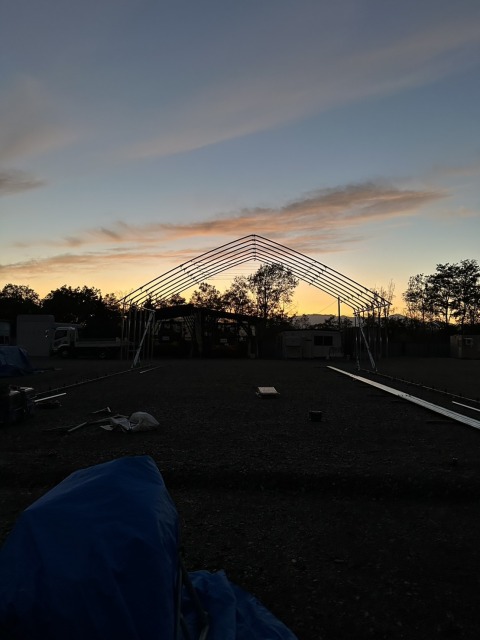

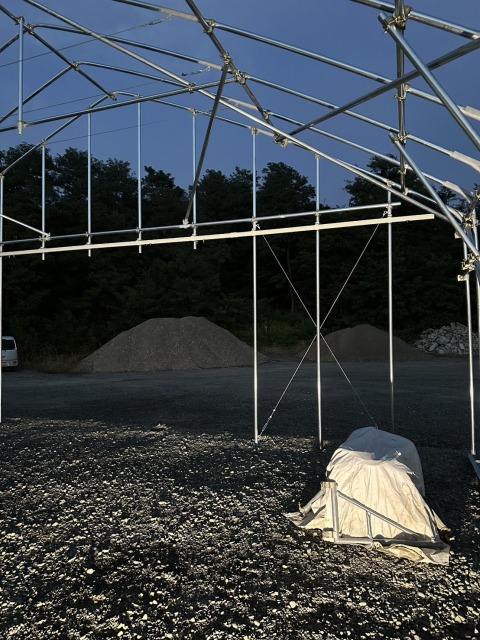

2日目以降はアングル溶接や補助杭・妻面杭の施工を進めながら、アーチの立ち上げを開始しました。

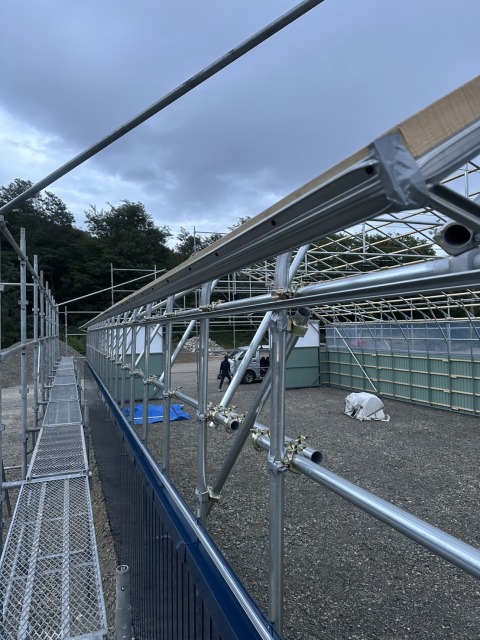

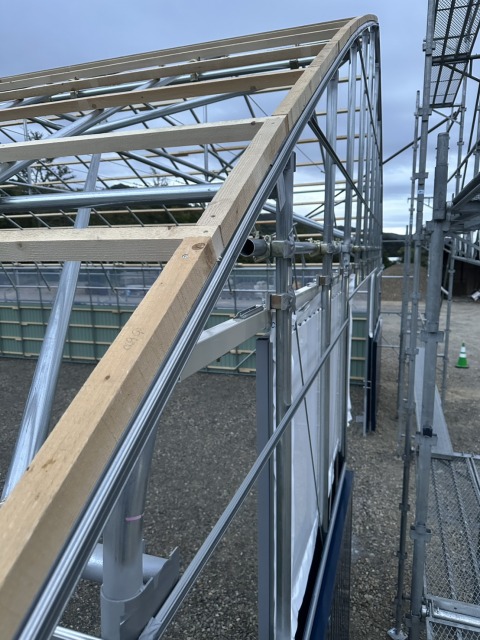

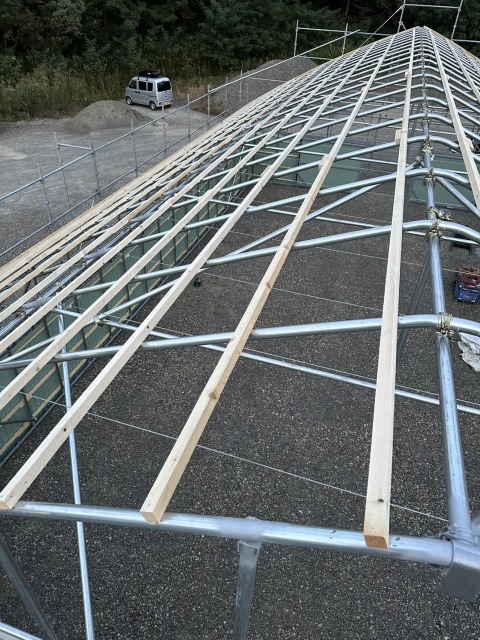

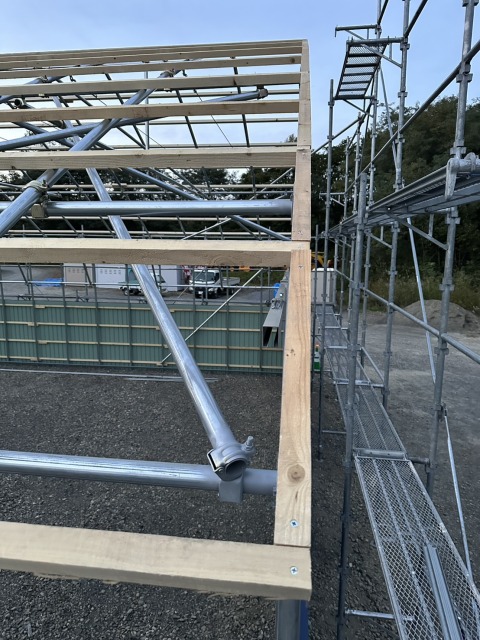

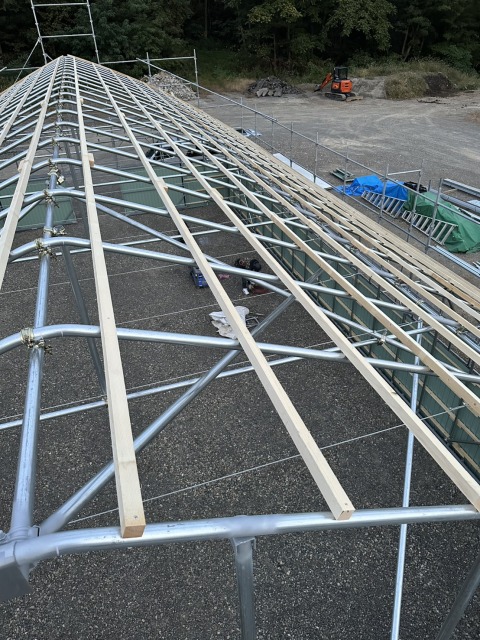

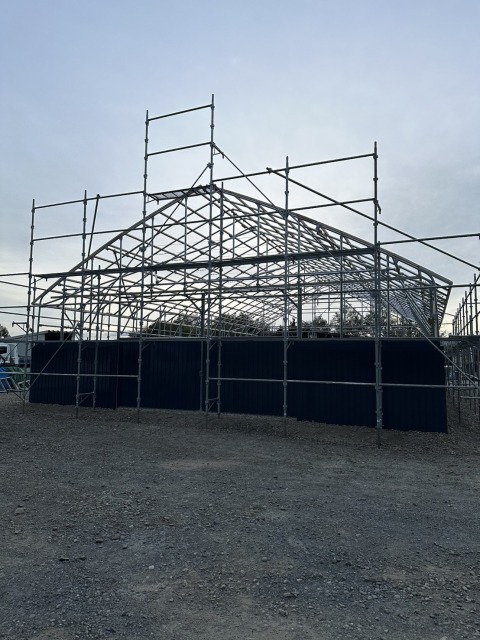

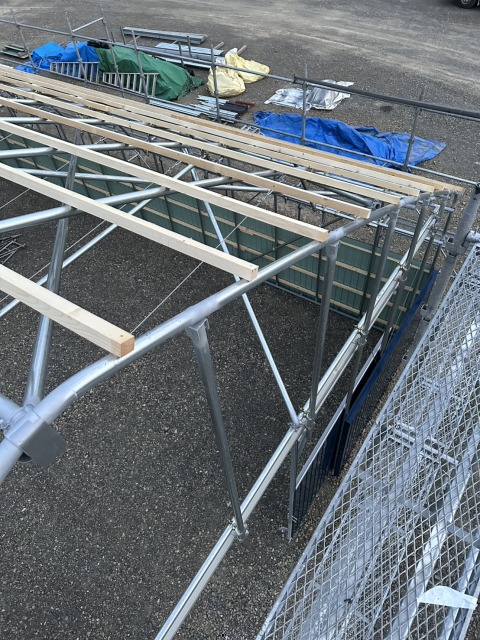

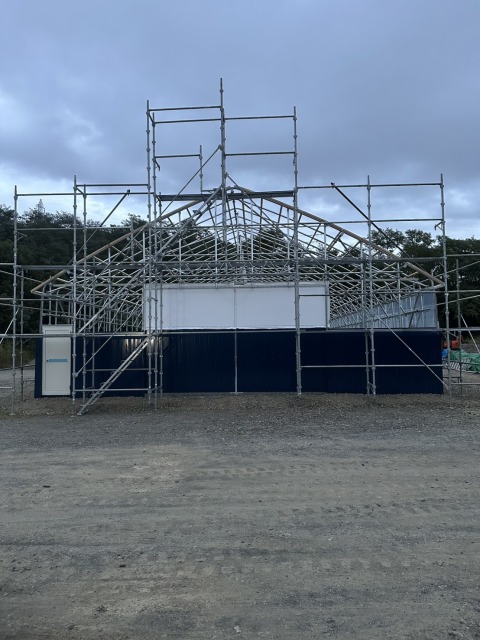

肩パイプや肩斜材、母屋パイプ、母屋斜材を順番に取り付け、建物全体の骨組みを組み上げています。

4日目には、

  • 腹起こしパイプ
  • 峯パイプ
  • タイバー
  • 各所斜材

を施工し、建物全体の強度を高めました。

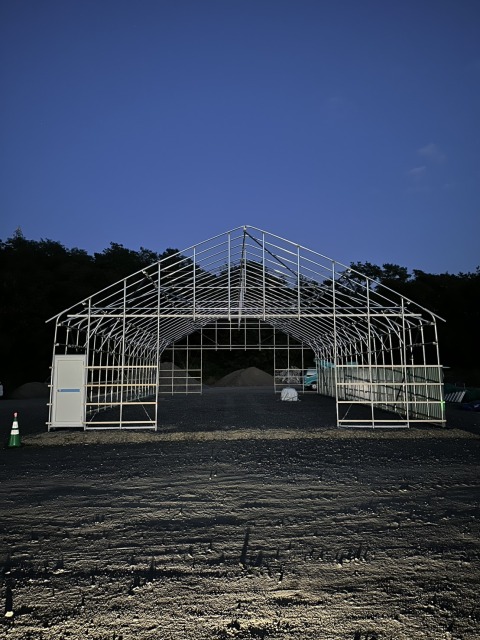

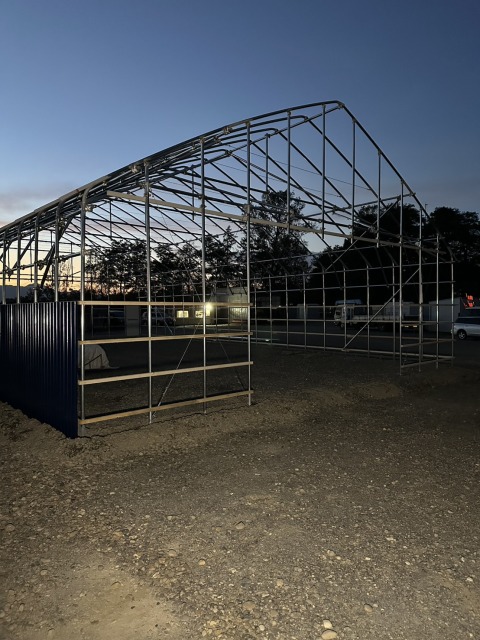

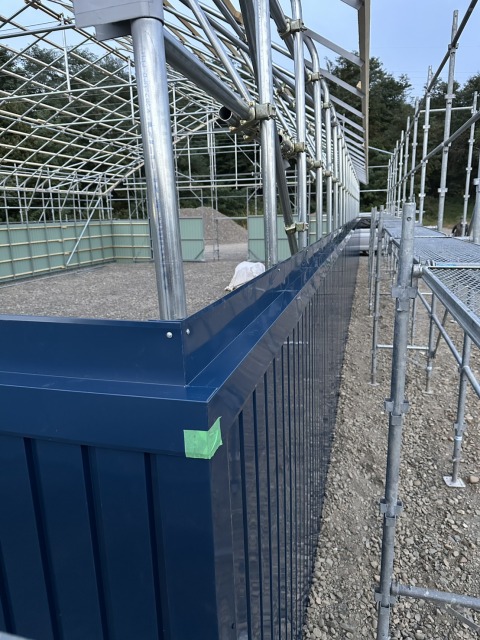

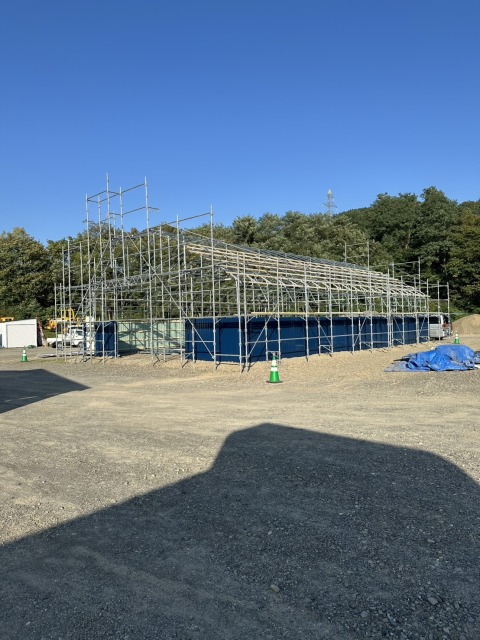

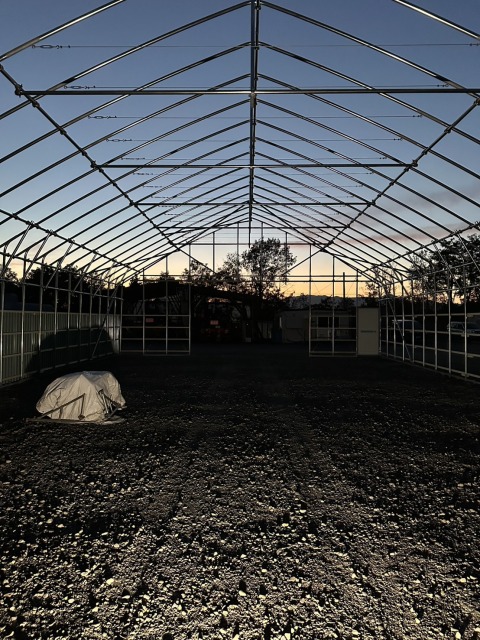

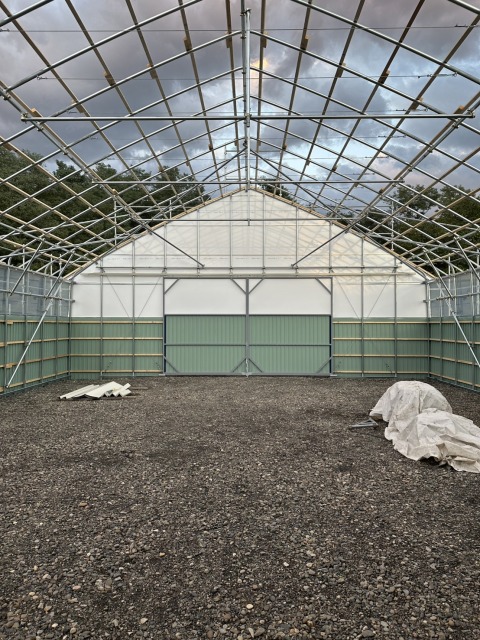

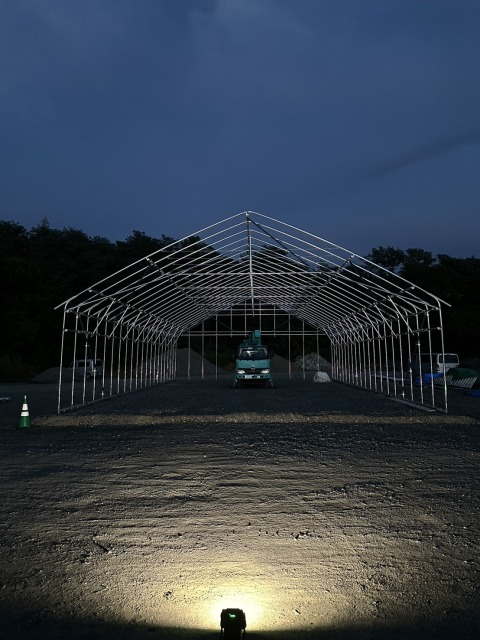

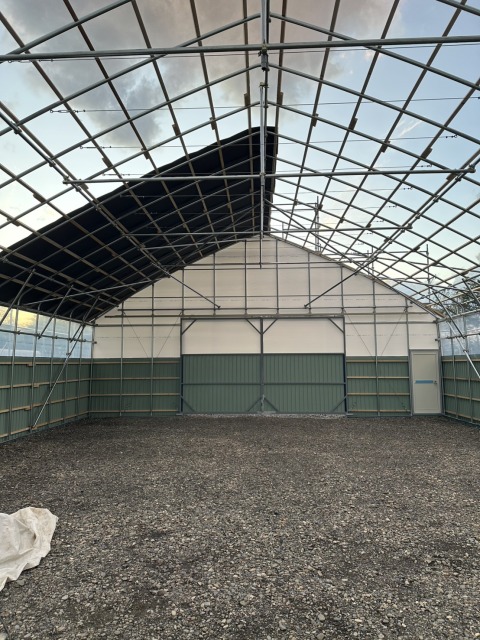

さらに裏妻の立ち上げやワイヤー、扉レールの施工まで完了し、ハウスの形が見える状態となりました。

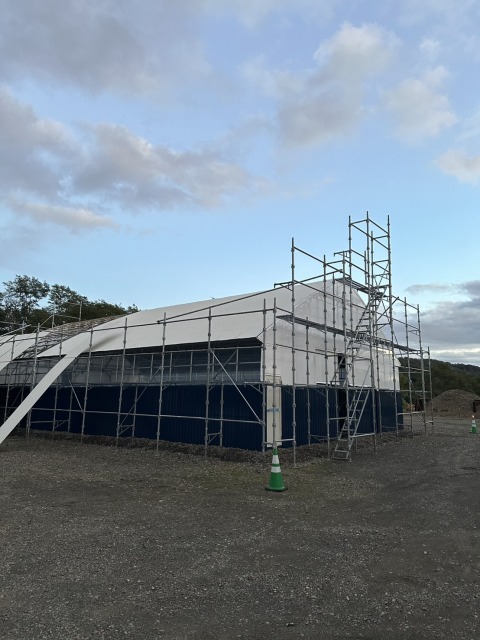

妻面・扉まわりの施工

5日目からは妻面の施工へ移りました。

表妻の立ち上げやワイヤー、扉レール、小扉の取り付けを実施しています。

今回は、お客様との打ち合わせ内容に合わせ、図面とは逆向きに小扉を設置しました。

現場では図面どおりに施工するだけでなく、お客様の使いやすさを考慮した柔軟な対応も大切にしています。

その後、

  • 扉の製作
  • 溶接
  • 塗装

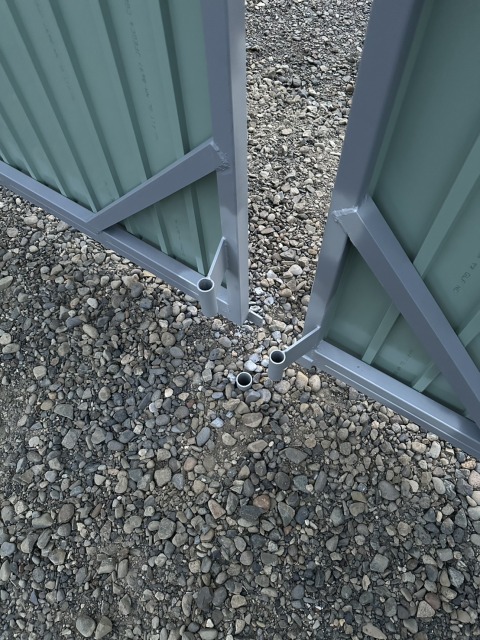

  • 扉周辺部材の取り付け

まで丁寧に仕上げました。

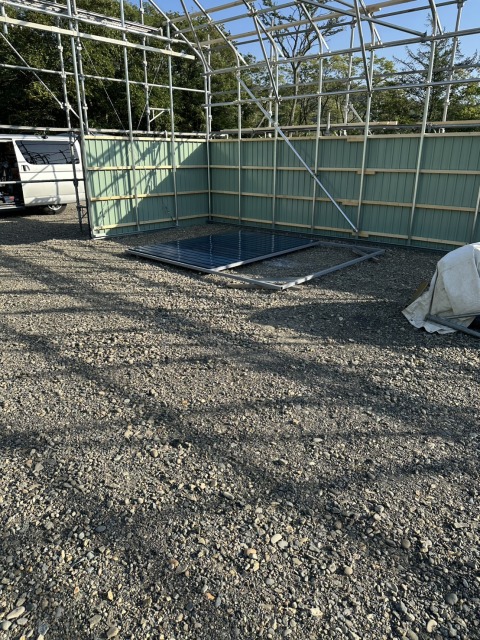

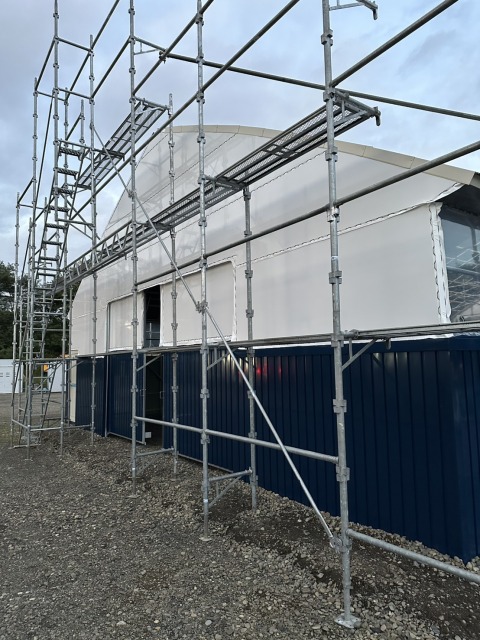

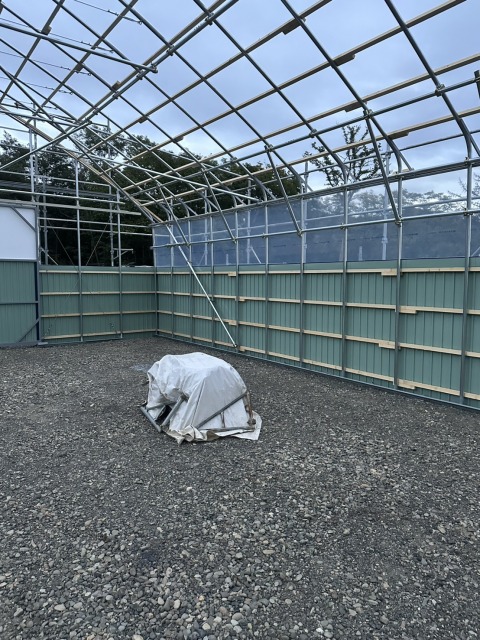

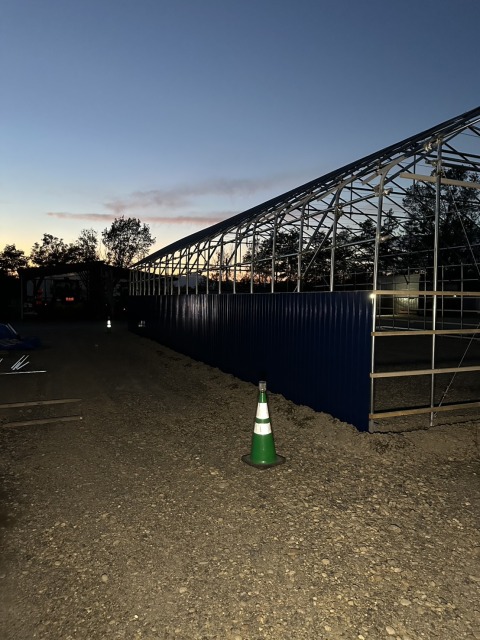

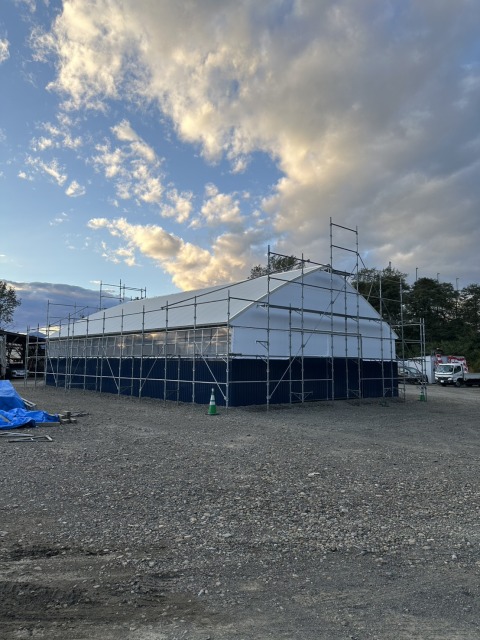

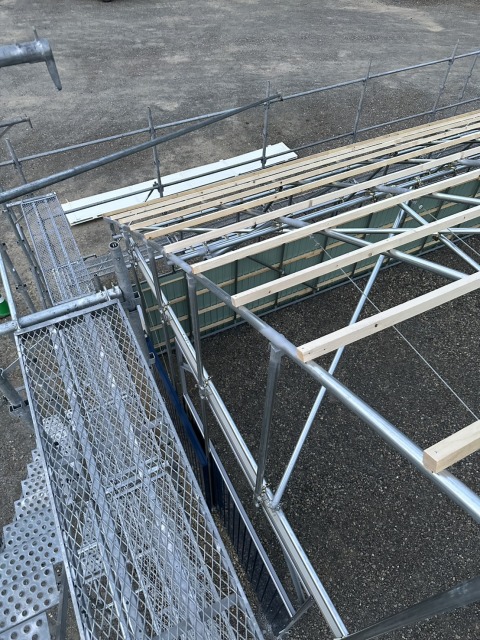

板金工事・ビニール張り

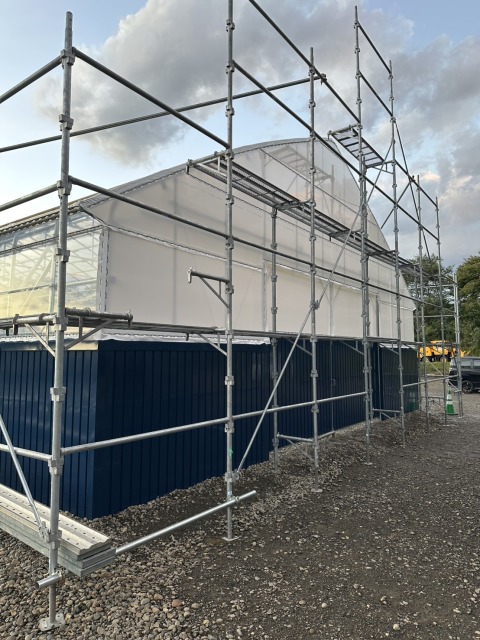

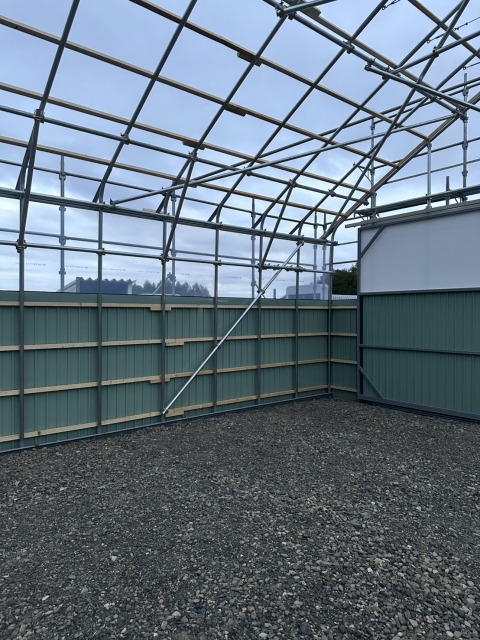

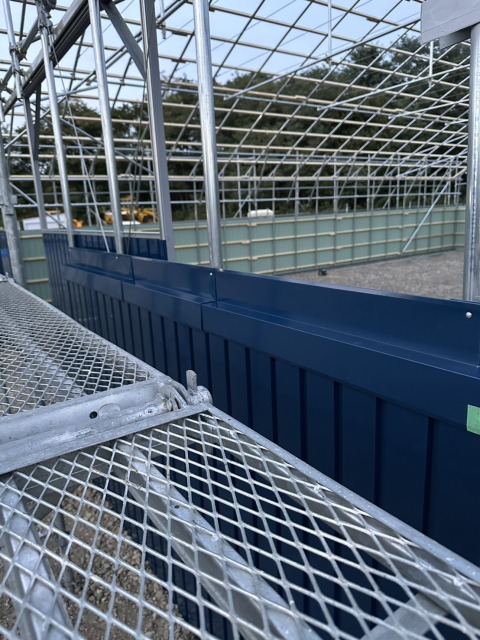

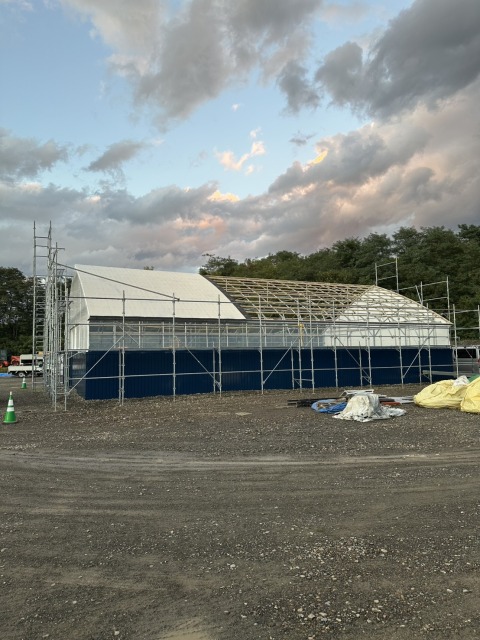

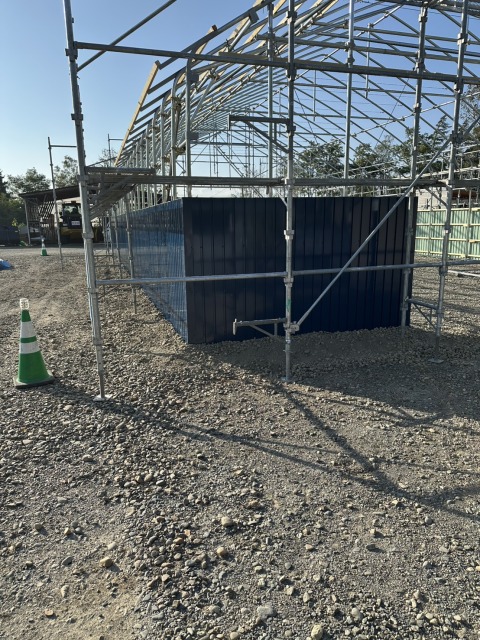

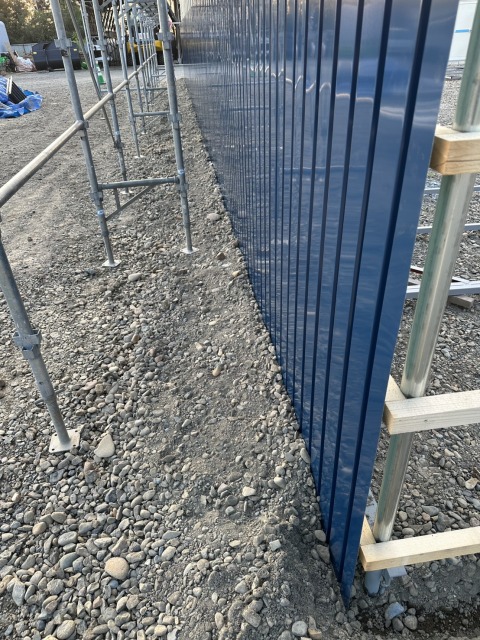

7日目以降は板金工事とビニール施工を中心に進めました。

腰まわり板金や笠木を取り付けた後、ビニペット(ビニールを固定する専用金具)を施工し、コーキング処理も実施しています。

その後、

  • 扉ビニール張り

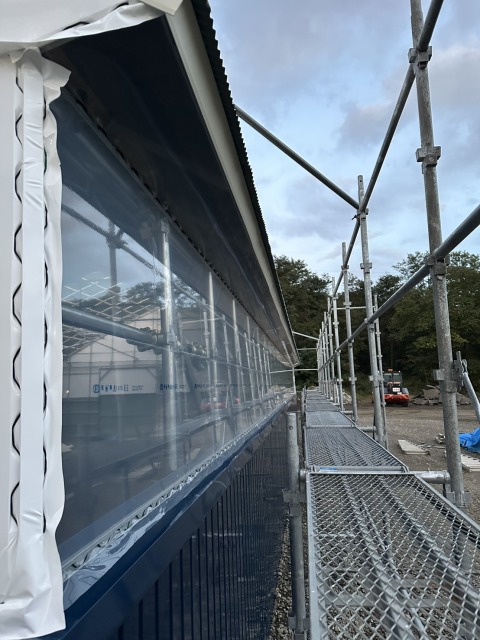

  • 側面ビニール

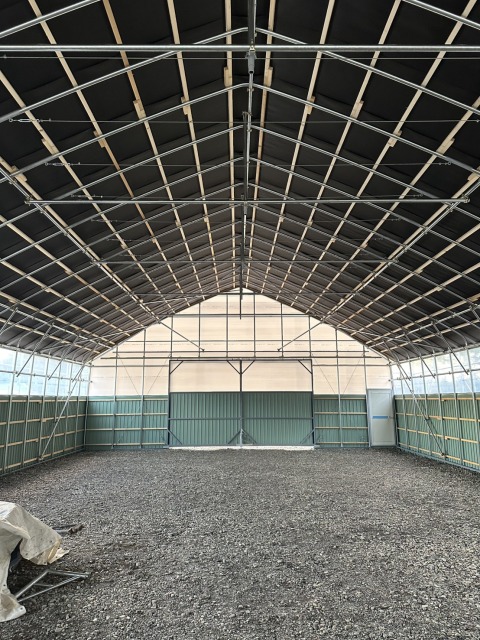

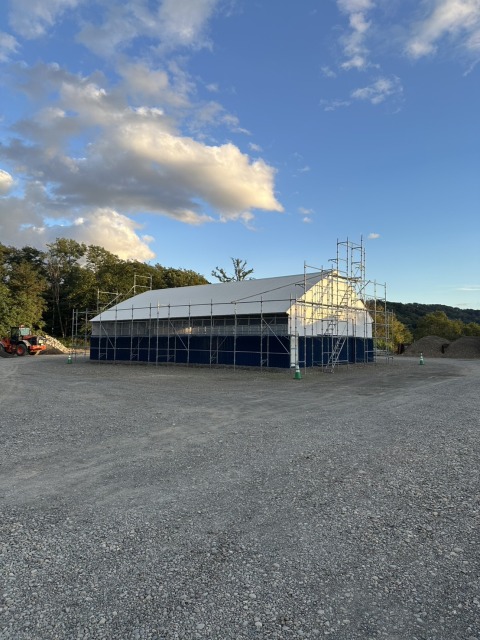

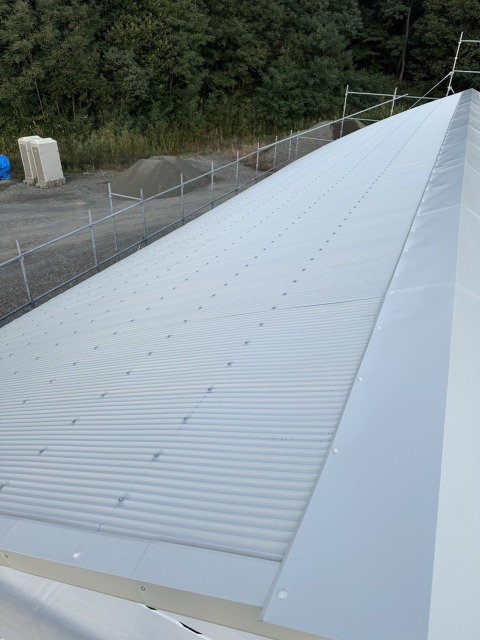

  • 屋根全面ビニール

を順番に施工しました。

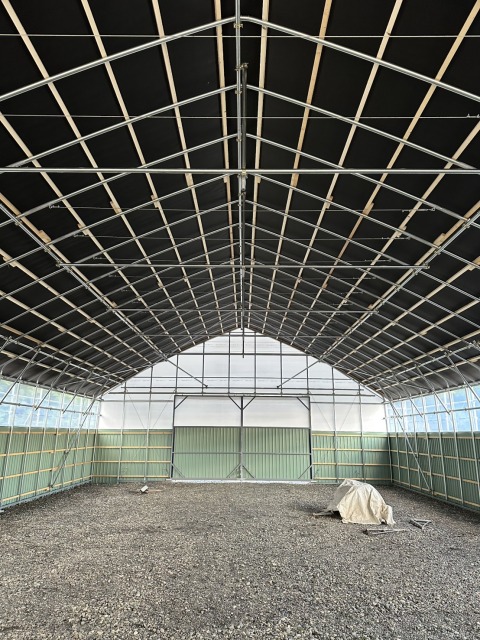

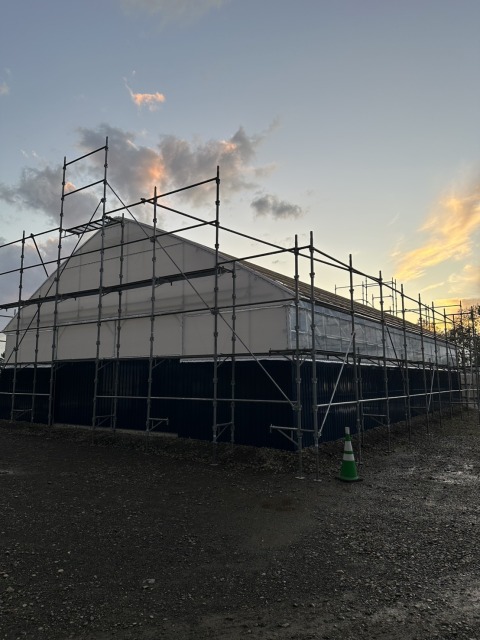

ビニールを均一に張ることで、風によるバタつきを抑え、長期間きれいな状態を維持できます。

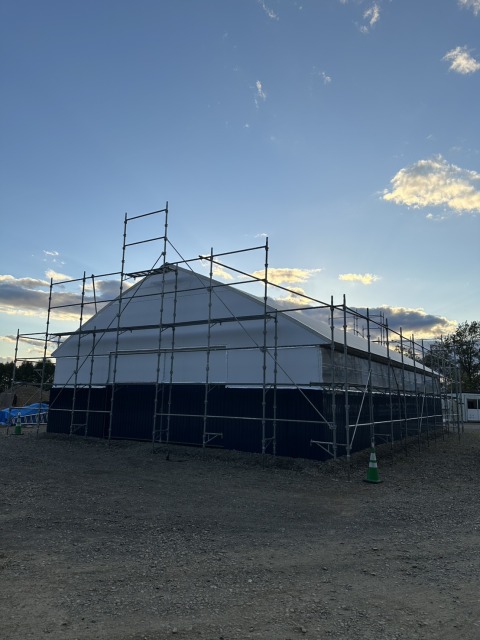

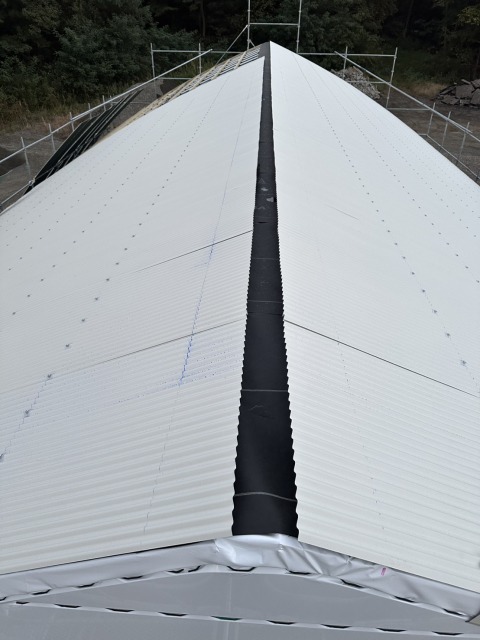

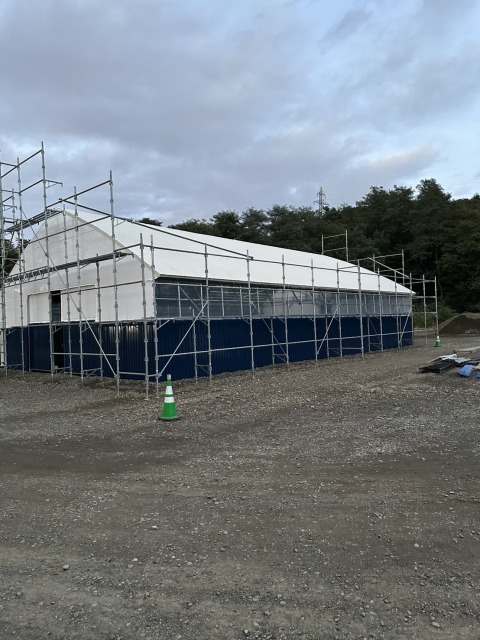

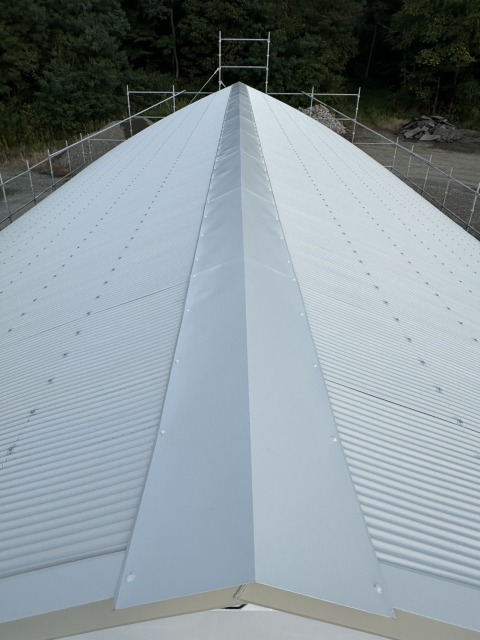

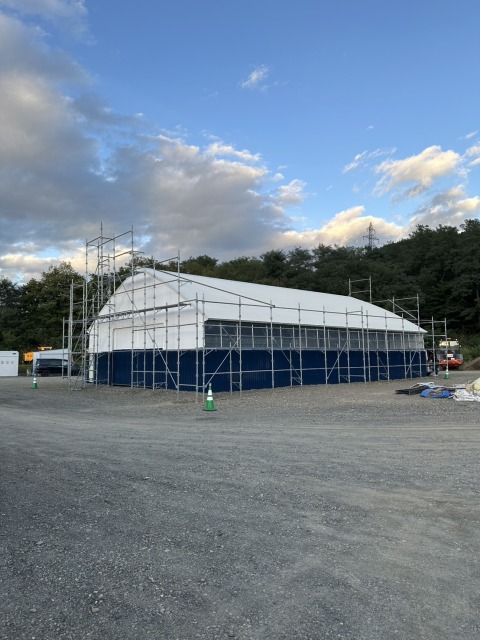

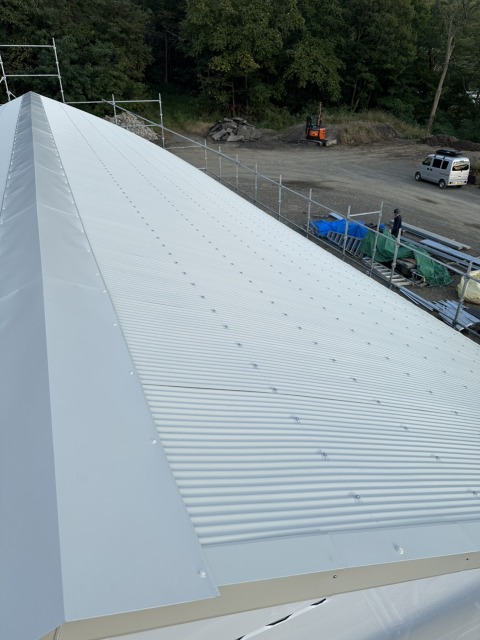

屋根板金・仕上げ工事

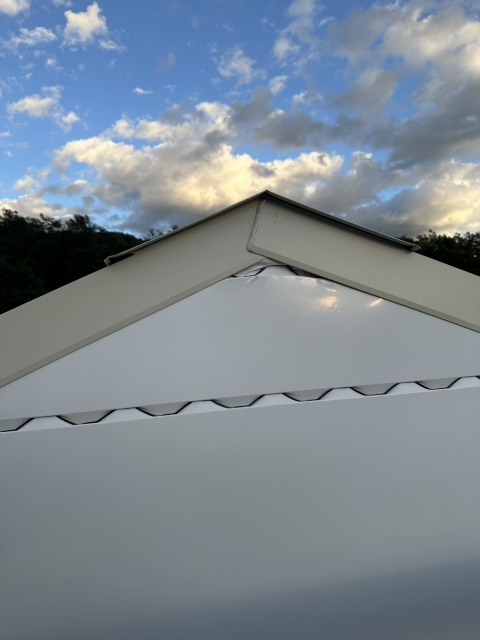

最終工程では、

  • 屋根板金
  • 軒下笠木
  • 妻面笠木
  • 峯板金
  • 各所コーキング

を施工しました。

最後まで細部の仕上げを丁寧に確認し、雨水の侵入防止や耐久性向上につながる施工を行っています。

施工完了後は資材整理や現場清掃、荷下げまで実施し、お引き渡しとなりました。
