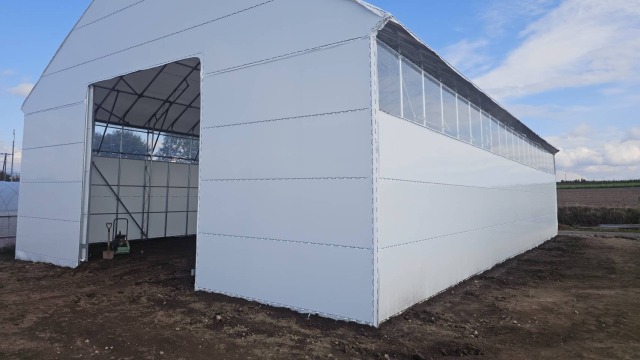

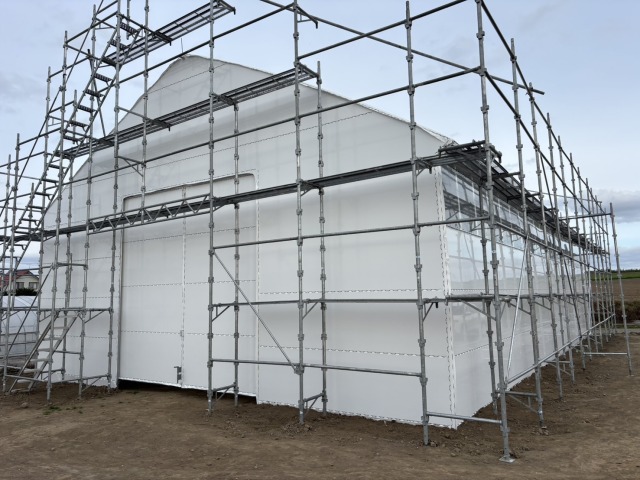

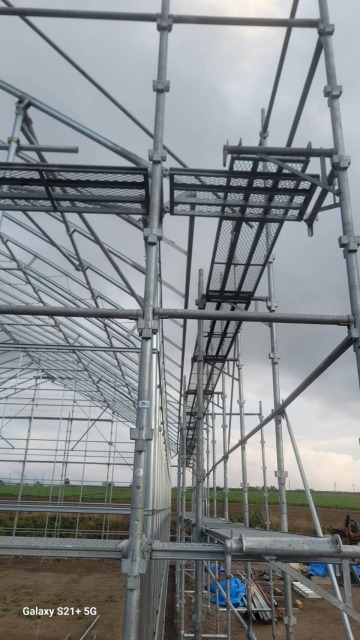

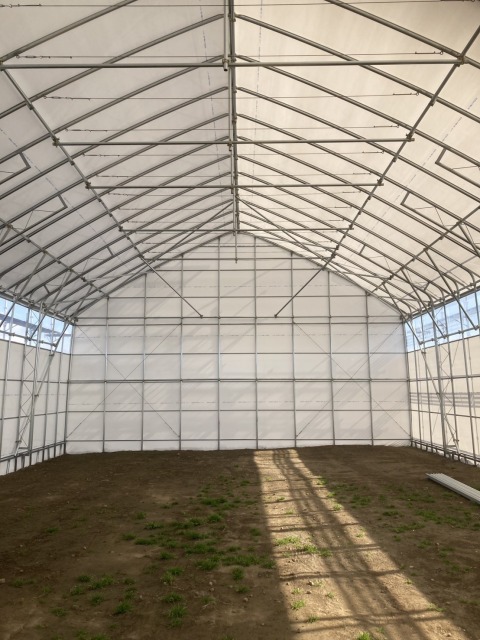

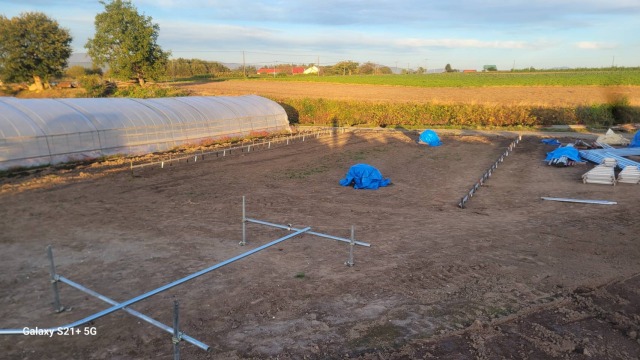

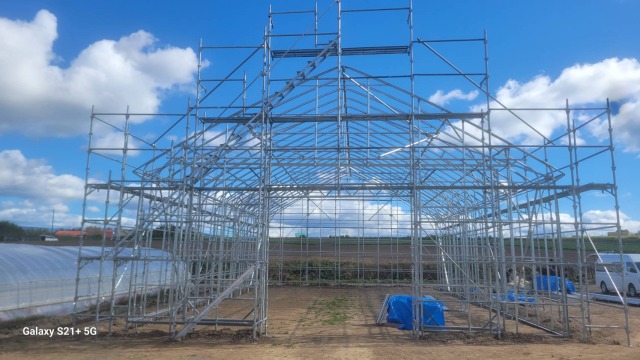

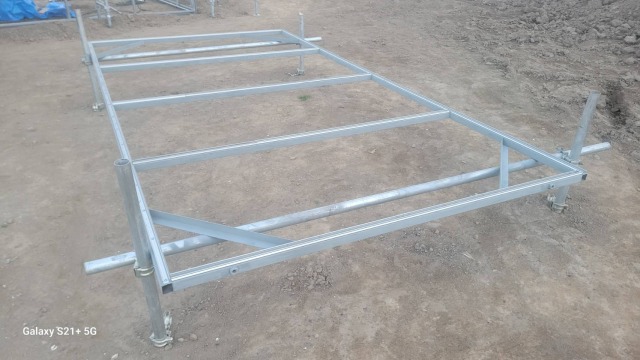

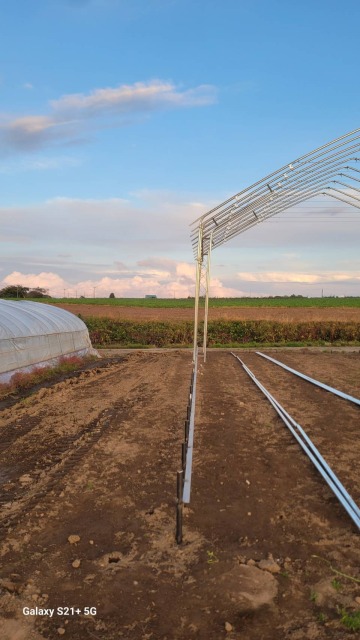

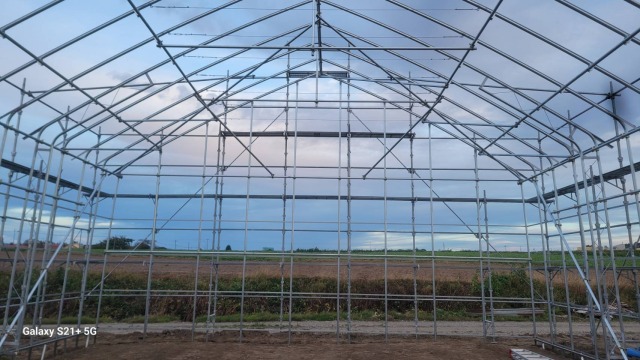

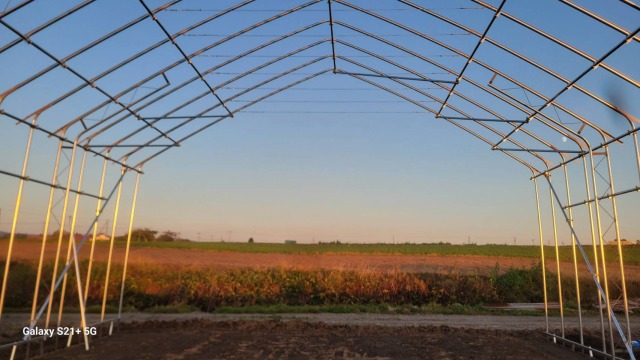

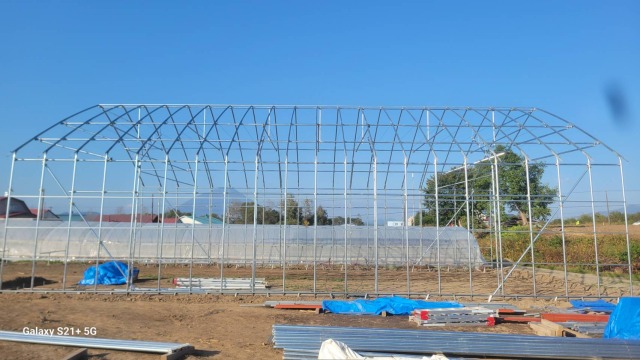

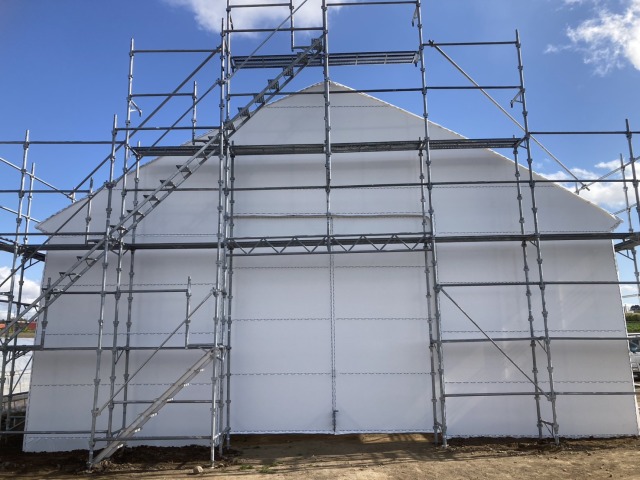

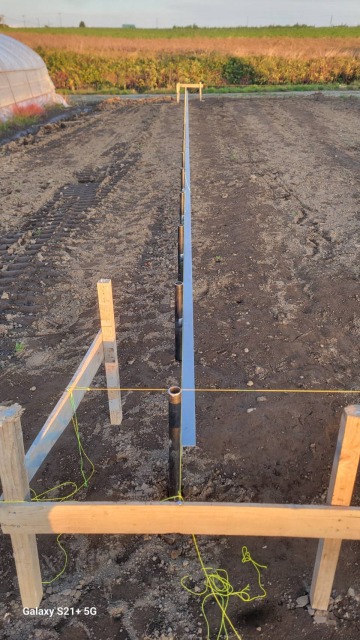

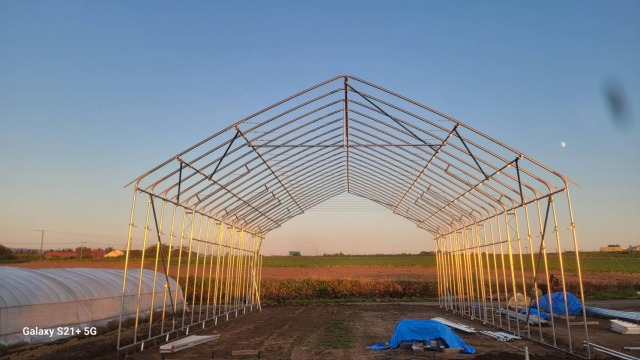

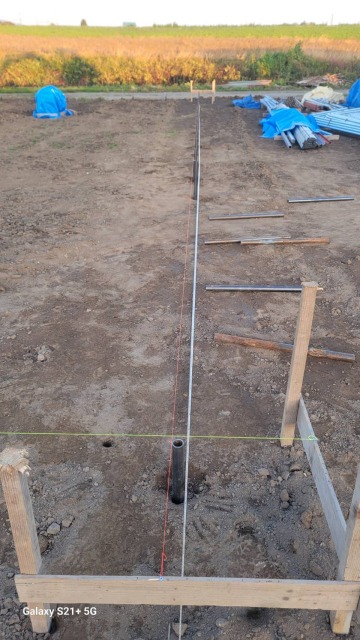

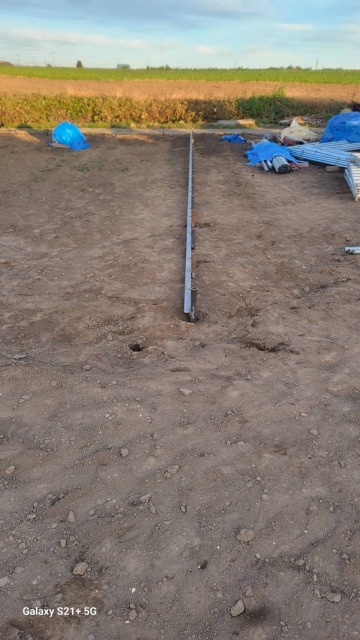

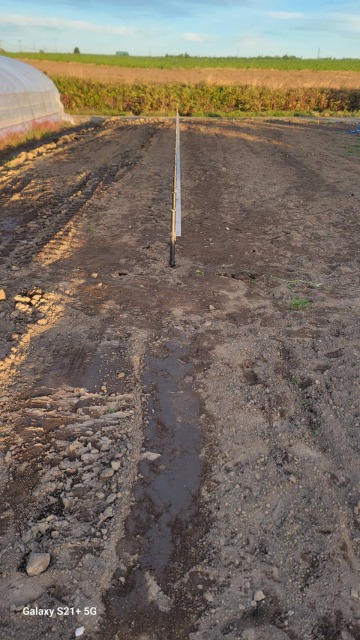

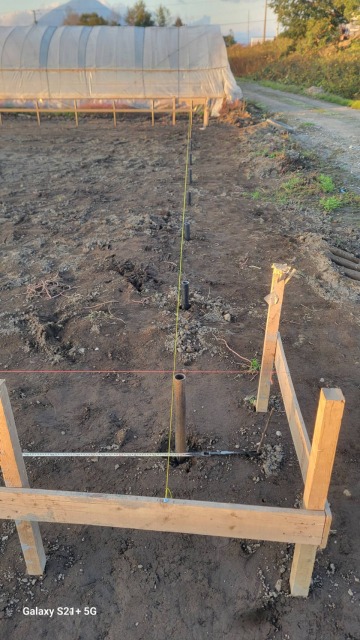

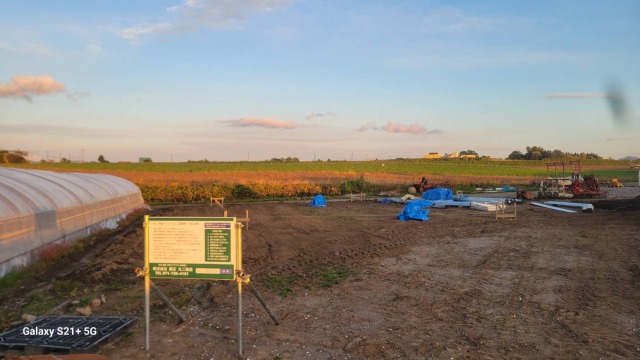

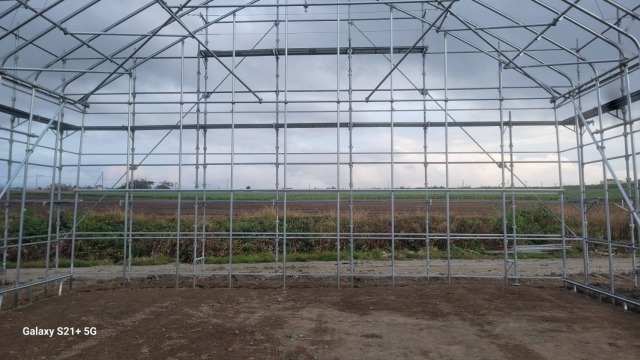

2026年1月22日 / 最終更新日 : 2026年7月28日 arikabe 洞爺湖町 農家さん トラクターなど格納庫 間口10.8m・奥行18m・肩高4m 洞爺湖町で大型パイプハウスを新設| 北海道洞爺湖町にて、大型パイプハウスの新設工事を行いました。 今回の施工では、基礎となる杭打ちからアーチの組み立て、各種補強材・扉の製作、最後のビニール張りまで、約11日間かけて施工しています。 丸二物産では、北海道の厳しい気象条件にも対応できる丈夫なパイプハウスづくりを心掛けています。 施工概要 項目 内容 施工場所 北海道洞爺湖町 施工内容 大型パイプハウス新設工事 工期 11日間 施工内容 基礎工事・骨組み組立・補強工事・扉製作・ビニール張り 基礎工事|ハウスの強度を左右する重要な工程 施工初日は、建物の位置を正確に決める**丁張り(ちょうはり)**から開始しました。 丁張りとは、建物の位置や高さを正確に出すための目印となる作業です。この工程が正確であるほど、完成後のハウスの精度も高くなります。 その後、 杭打ち アングル設置 峰ジョイント取付 前妻キャップ溶接 看板設置 を進めました。 2日目には補助杭の施工や裏妻柱の準備、地組台の設置、部材の手直しも実施し、骨組みを組み立てる準備を整えました。 骨組み組立|アーチを安全・正確に施工 3日目からはいよいよハウスの骨組みづくりです。 まず直管の墨出しを行い、部材を正確な位置に配置。その後、地組みを進めながらアーチを起こしていきました。 4日目にはアーチの組立が完了しましたが、途中で土砂降りと雷の影響があり、安全を最優先して作業を終了しています。 北海道では急な天候変化も多く、丸二物産では無理な施工は行わず、安全管理を徹底しています。 補強工事|北海道の雪や風に耐える構造へ 5日目から7日目にかけては、ハウス全体の強度を高めるための補強工事を進めました。 主な施工内容は、 前妻杭施工 本斜材取付 腹お越し 上面斜材 タイバー設置 エルペット施工 セミダブル溶接 ビニペット取付 肩直管施工 などです。 タイバーとは タイバーは、ハウスの横揺れを防ぎ、全体の強度を高める補強材です。 ビニペットとは ビニールを固定するための専用レールです。ビニールをしっかり固定できるため、強風時でもビニールが外れにくくなります。 北海道では積雪や強風に耐えるため、このような補強材が非常に重要になります。 扉・ワイヤー施工で使いやすさと耐久性を向上 8日目から10日目は、開閉部分の施工を行いました。 施工内容は、 軒アングル施工 扉製作 扉レール設置 扉受け施工 扉吊り下げ 関貫取付 風受け施工 ワイヤー張り 頬杖施工 となります。 ワイヤーや頬杖はハウス全体のねじれを防ぎ、風に対する耐久性を高める役割があります。 また、扉の開閉もスムーズに行えるよう細かな調整を実施しました。 最終工程|ビニール張りで施工完了 11日目はビニール張りを行いました。 ビニールはハウスの性能を左右する重要な仕上げ工程です。 張り具合にムラがあると風で傷みやすくなるため、テンションを均一に調整しながら丁寧に施工しました。 これにより、丈夫で長く使用できるパイプハウスが完成しました。 洞爺湖町でパイプハウス施工なら丸二物産へ パイプハウスは、見た目以上に基礎工事や補強工事の品質が重要です。 丸二物産では、 北海道の積雪・強風に対応した施工 現場状況に合わせた丁寧な組立 経験豊富な職人による高品質施工 農業用ハウスから各種施設まで対応 を強みとして、一棟一棟確実に施工しています。 洞爺湖町をはじめ北海道でパイプハウスの新設・建替えをご検討の際は、ぜひ丸二物産までお気軽にご相談ください。
