鵡川町 コンクリート屋さん 倉庫延長として 間口11.3m・奥行6.3m・肩高3m
鵡川町|ビニールハウス延長工事 資材搬入からビニール張りまで一貫施工
工事概要
鵡川町にて、ビニールハウスの延長工事を行いました。
今回の現場では、資材搬入から基礎工事、骨組みの組み立て、扉の製作・取付、そしてビニール張りまでを一貫して施工しました。約1週間かけて、細かな調整を重ねながら丈夫で長く使えるビニールハウスを完成させています。
北海道では雪や強風への対策が重要になるため、杭打ちや各部の補強、溶接作業を丁寧に行い、安全性と耐久性を高めました。
施工内容

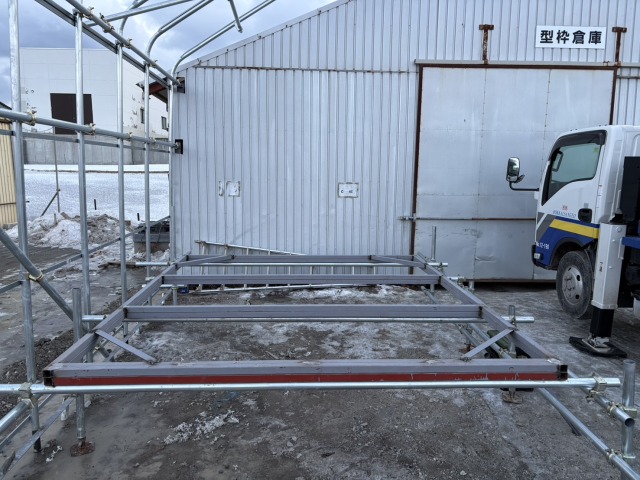

1日目|資材搬入・基礎づくり

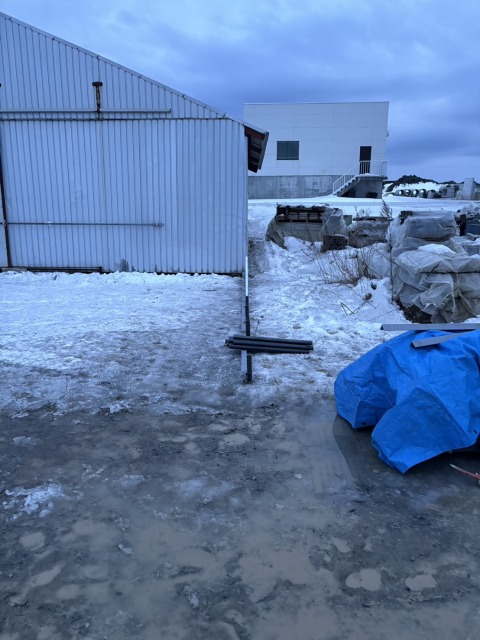

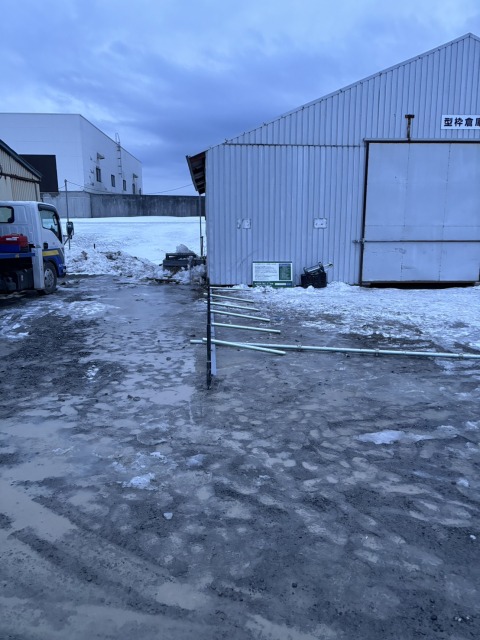

最初に資材を搬入し、建物の位置を正確に出す「丁張り(建物の位置や高さを決めるための基準作業)」を実施しました。
その後、杭打ちを行い、アングル材の溶接や補助杭の施工、水平台の作成まで進めました。
ビニールハウスは基礎精度が建物全体の強度に直結するため、見えなくなる部分こそ丁寧に施工しています。

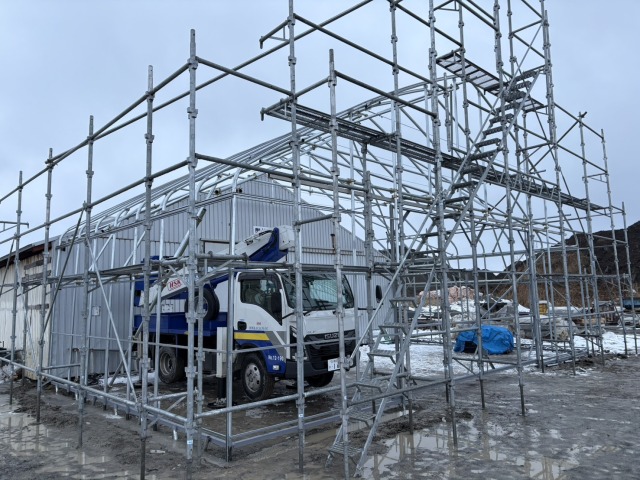

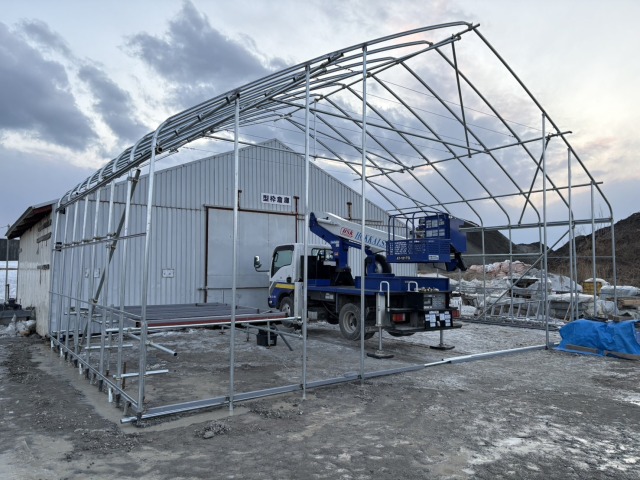

2日目|骨組みの組立開始

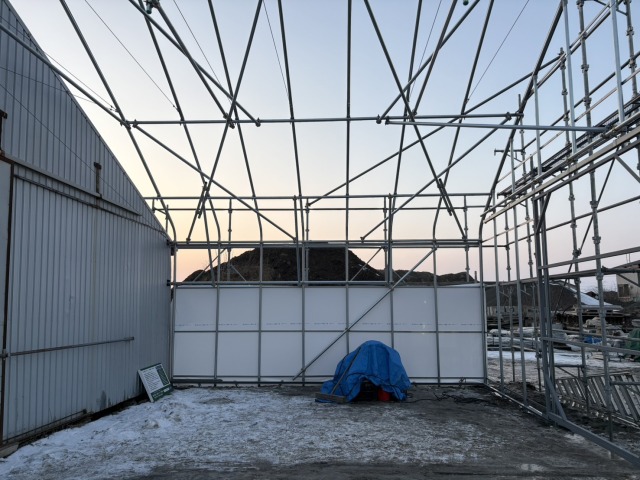

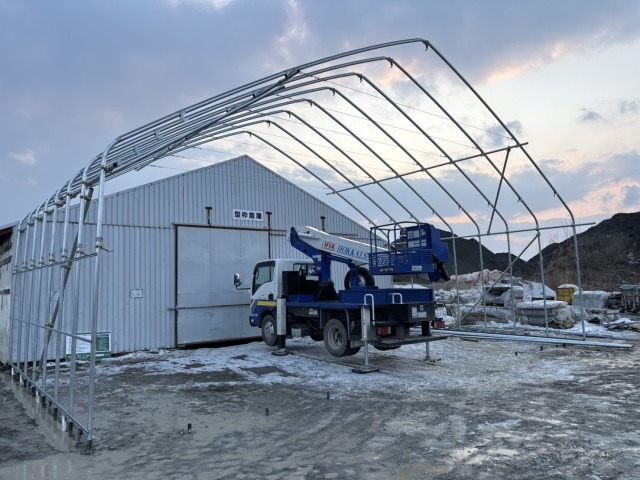

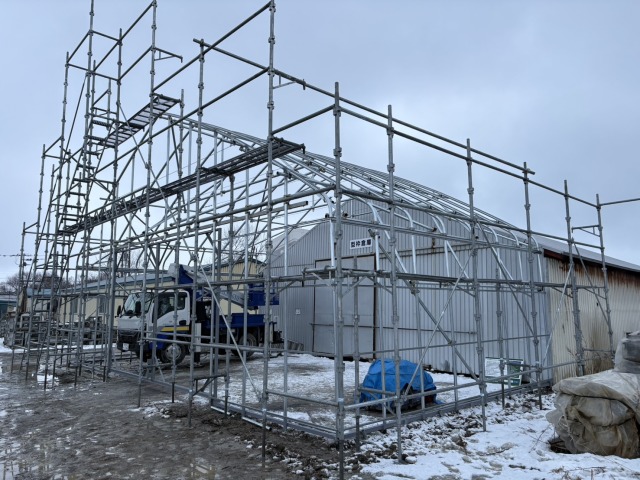

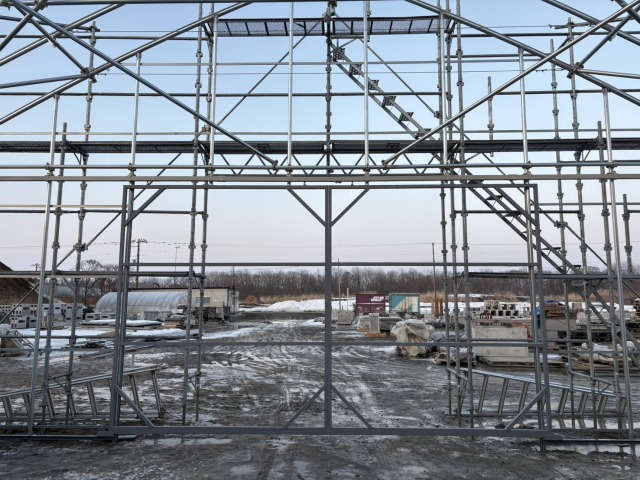

補助杭の溶接を終えた後、地組みしたアーチを順番に建てていきました。

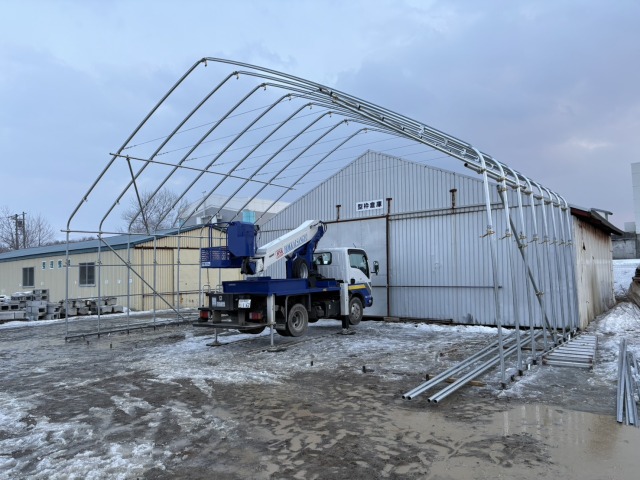

肩直管や母屋直管を取り付けることでハウス全体の形が見え始め、サイド部分では裾掘りやビニールを固定するビニバーの施工も進めています。
3日目|骨組み・妻面施工

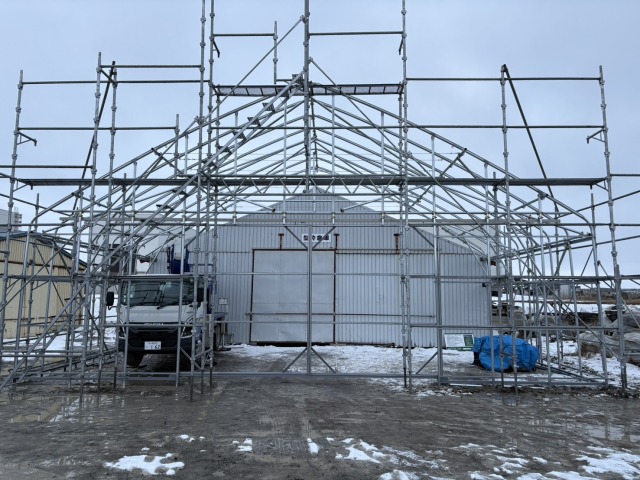

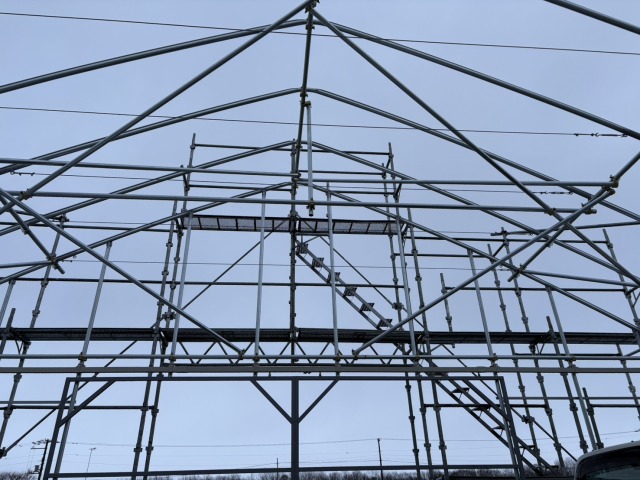

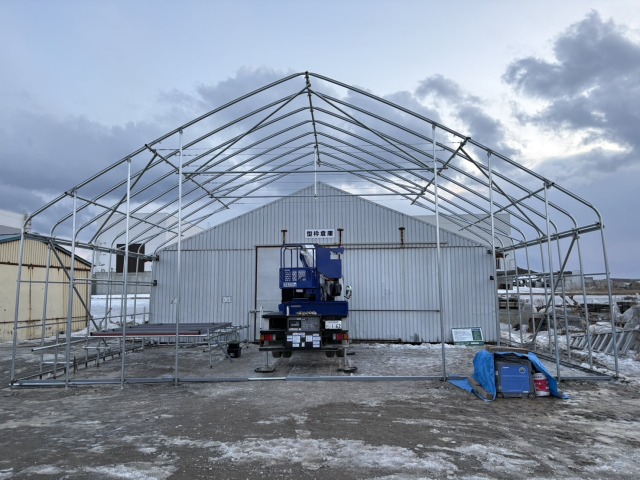

峰直管や母屋直管、腹起こしを取り付け、ハウスの剛性をさらに向上させました。
同時に表妻面の製作を開始し、扉の製作も進行。サイドビニバーの取付も完了し、仕上げ工程へ向けた準備を整えました。

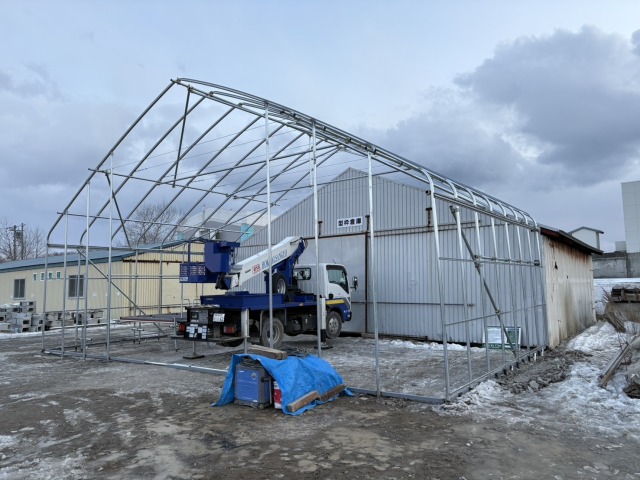

4日目|扉・妻面仕上げ

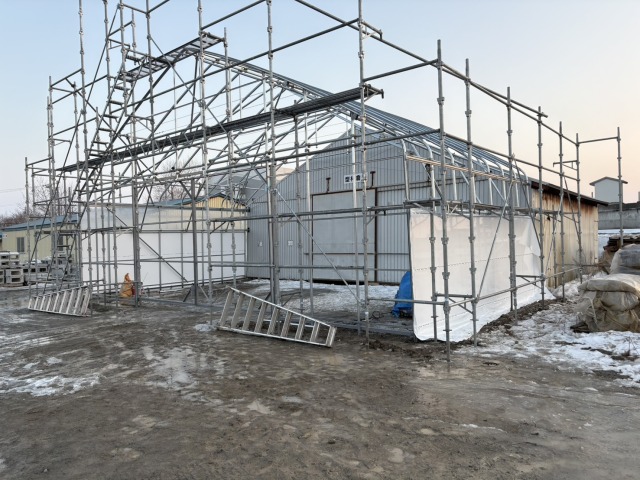

製作した扉の塗装を行い、ビニバーを取り付けた後、現場へ設置しました。

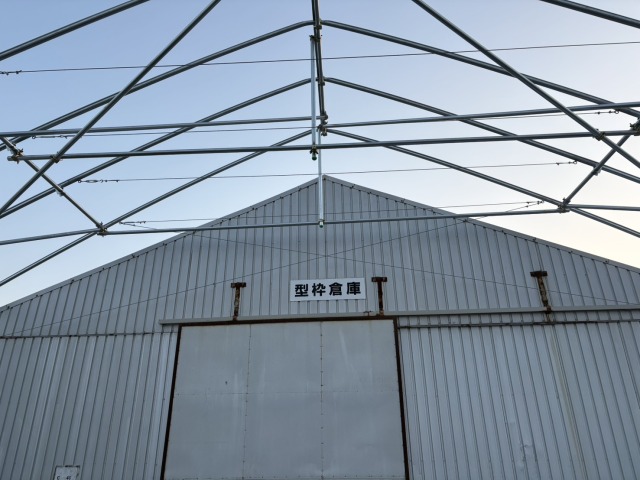

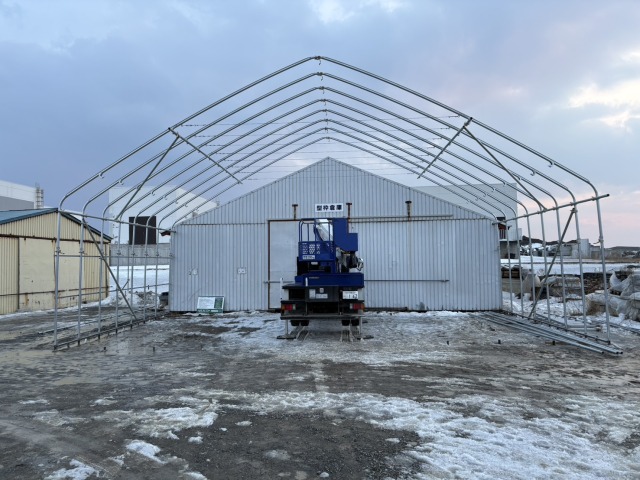

表妻面の組立や扉周りの施工、肩部分の補強、屋根大梁の施工まで完了し、建物としての強度が十分に確保されています。
5~6日目|ビニール張り・完成

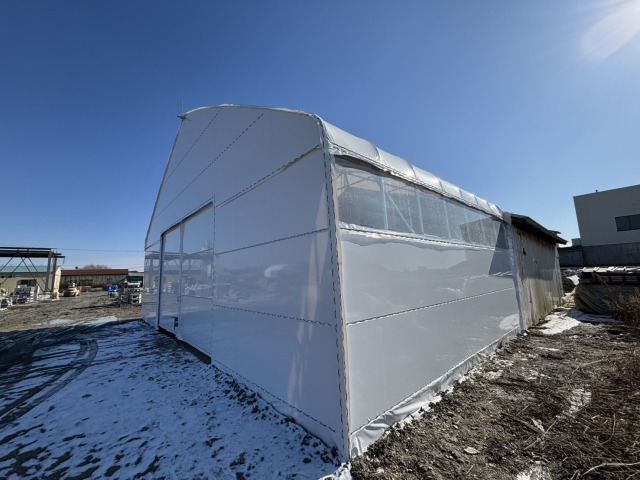

各所の最終溶接やLペット材の施工を行った後、サイドビニールを張り、最終日に全体のビニール張りを施工しました。
ビニールを均一な張力で施工することで、風によるバタつきを抑え、美しい仕上がりと耐久性を両立しています。
今回の施工ポイント
- 資材搬入から完成まで一貫施工
- 杭打ち・補助杭・溶接による高い耐久性
- 丁寧な骨組み施工で強度を確保
- 扉を現場で製作・塗装・取付
- 北海道の気候を考慮したビニール張り施工
ビニールハウス施工は基礎精度が重要です
ビニールハウスは見た目以上に、基礎や骨組みの精度が重要です。
杭の位置や高さにわずかなズレがあるだけでも、アーチや直管に負荷がかかり、長期間使用した際の耐久性に影響することがあります。
丸二物産では、丁張りから杭打ち、溶接、骨組み、ビニール張りまで責任を持って施工し、北海道の厳しい自然環境でも安心してご使用いただけるビニールハウスをご提供しています。
倉庫用・農業用・作業場用など、お客様の用途に合わせたサイズや仕様にも柔軟に対応しております。
ビニールハウス・パイプハウスをご検討の際は、ぜひ丸二物産までお気軽にご相談ください。
