北海道厚真町 パイプハウス施工事例|冬期施工でも高品質に完成した農業用ハウス
施工概要
| 項目 |
内容 |
| 施工内容 |
農業用パイプハウス新築工事 |
| 施工期間 |
2026年1月6日~2月1日(24日間) |
| 施工人数 |
1~3名体制 |
| 施工地域 |
北海道 厚真町 |
| 用途 |
農業用施設 |
北海道の冬期間に施工した農業用パイプハウスの施工事例です。
1月から2月にかけての工事では、凍結した地盤や積雪の影響を受けながらも、安全管理と品質管理を徹底し、予定工程に沿って施工を進めました。
今回は、基礎工事から骨組み、屋根板金、フィルム張り、内部棚の造作まで、一連の施工内容をご紹介します。

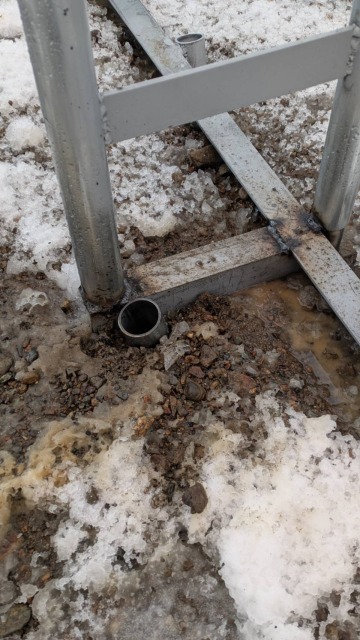

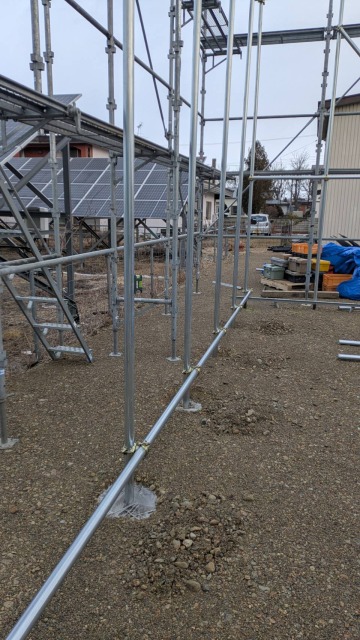

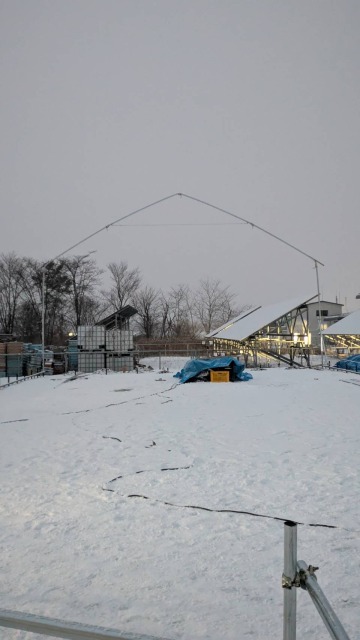

地盤が非常に硬い現場で基礎工事を実施

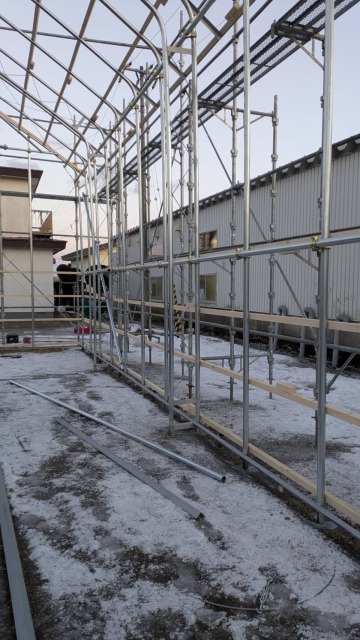

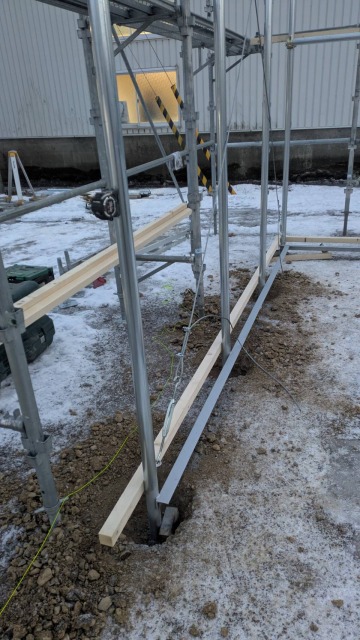

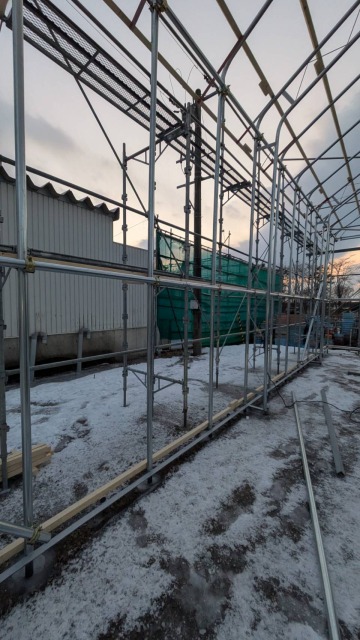

丁張・杭打ちから施工開始

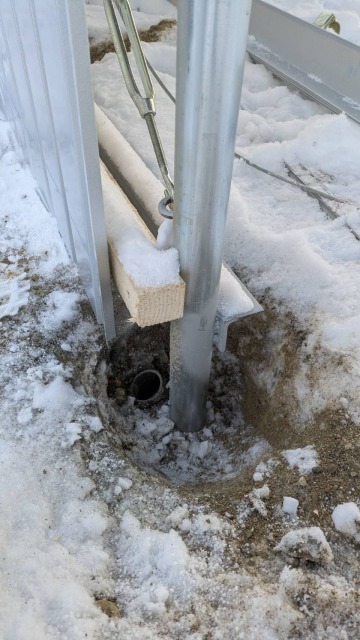

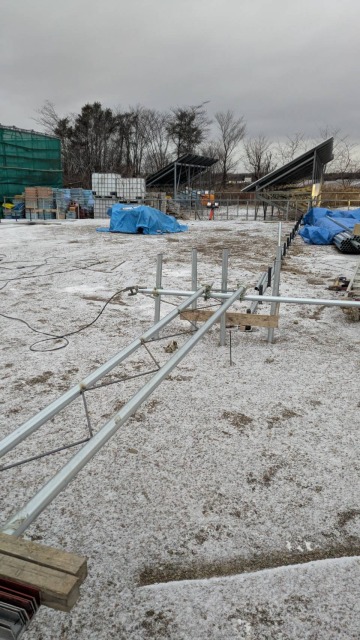

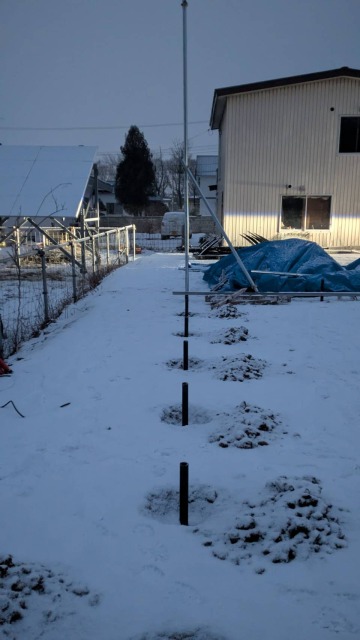

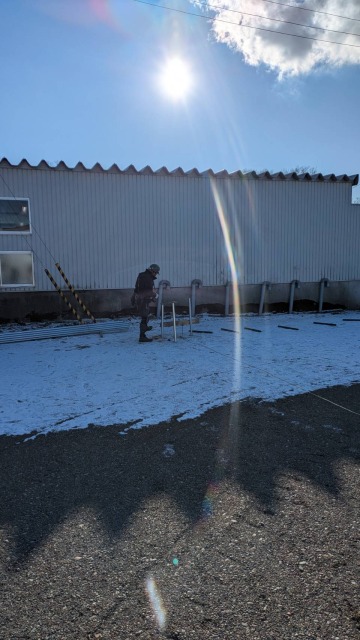

施工初日は丁張(建物の位置や高さを正確に出す作業)を行い、その後杭打ちを開始しました。

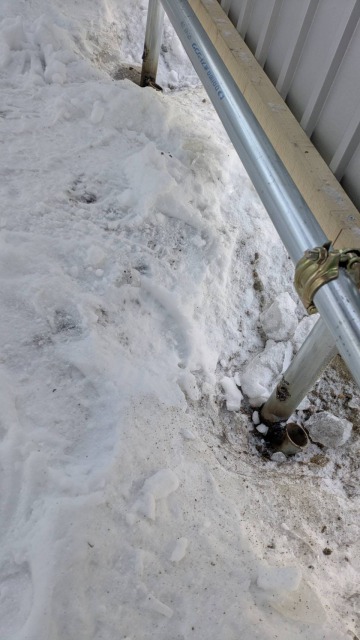

今回の現場は冬季ということもあり、地盤が非常に硬く、通常より時間を要する状況でした。

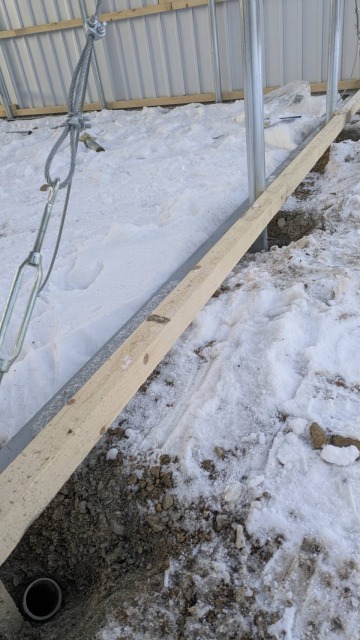

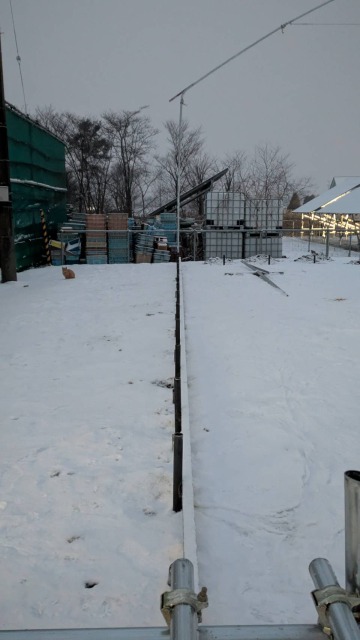

そのため施工スタッフ2名で慎重に作業を進め、安全を最優先に基礎づくりを行いました。

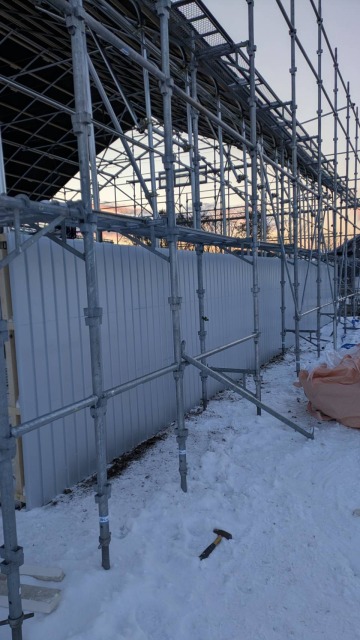

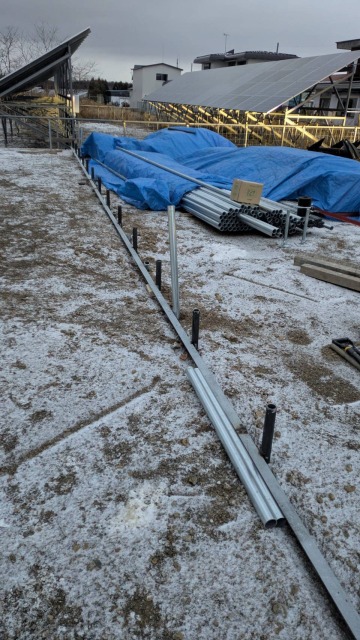

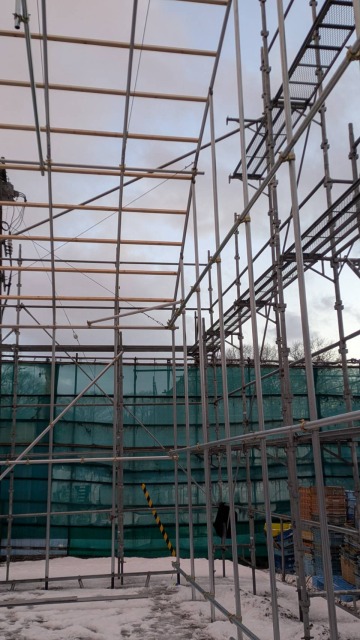

補助杭・アングル溶接で強度を確保
2日目から3日目にかけては
- 杭打ち
- 補助杭施工
- アングル溶接

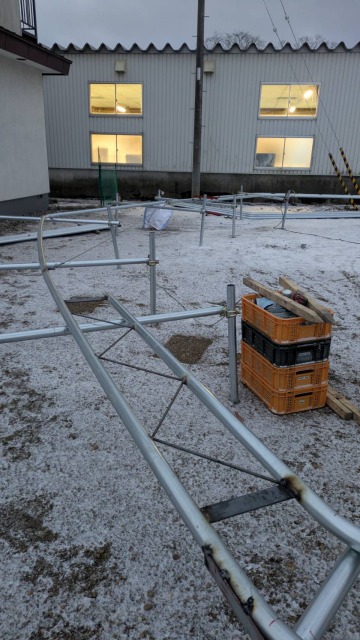

- アーチ地組
- 後妻杭施工
を実施しました。
補助杭やアングル溶接によって、北海道特有の積雪や強風にも耐えられるよう、十分な強度を確保しています。

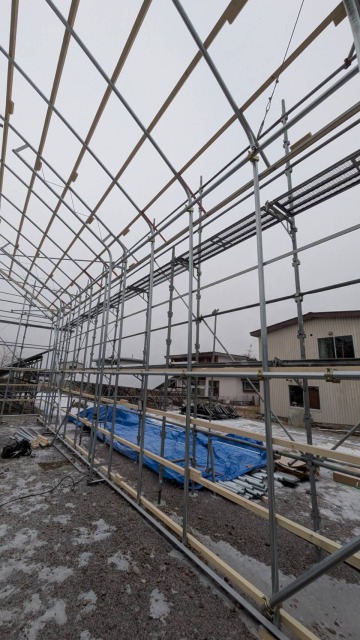

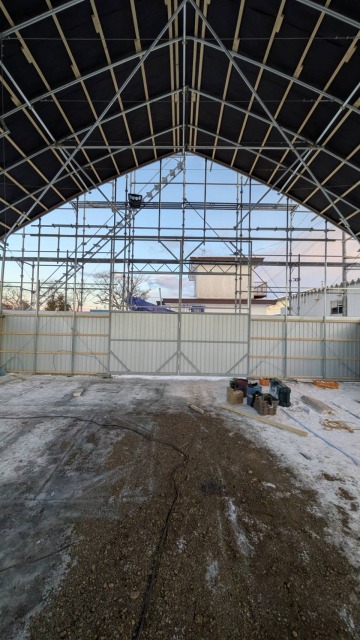

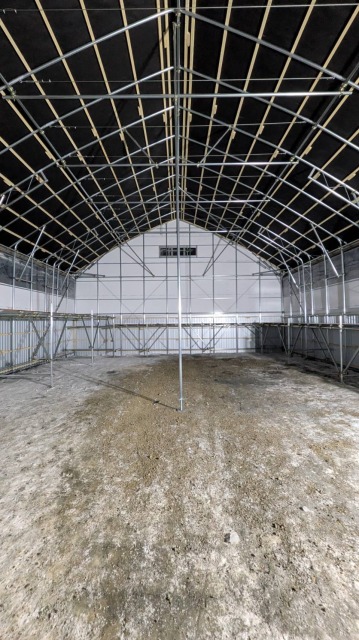

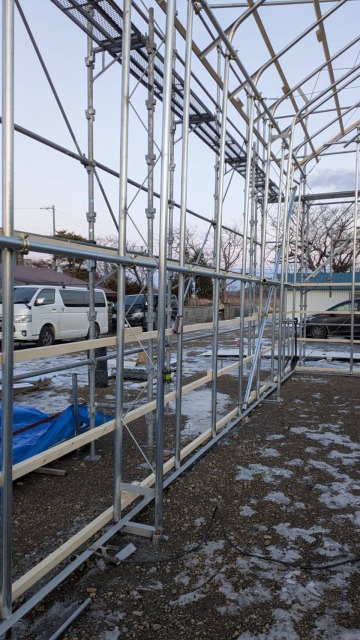

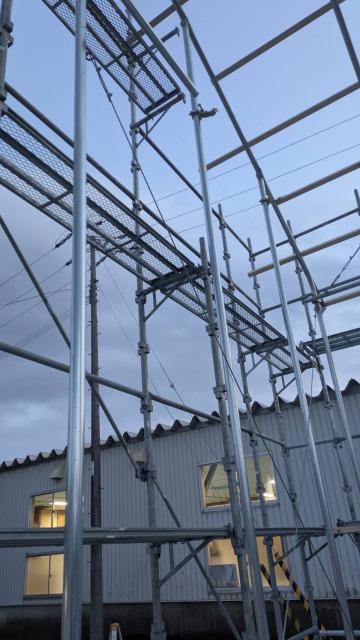

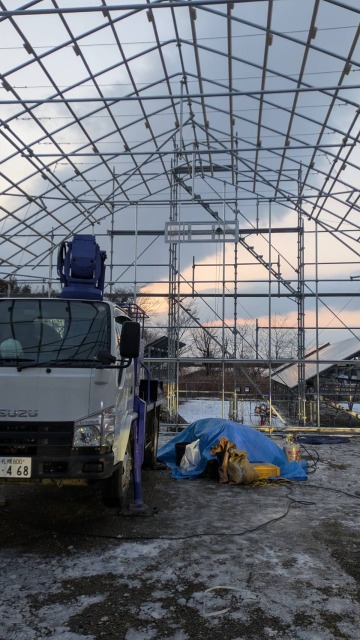

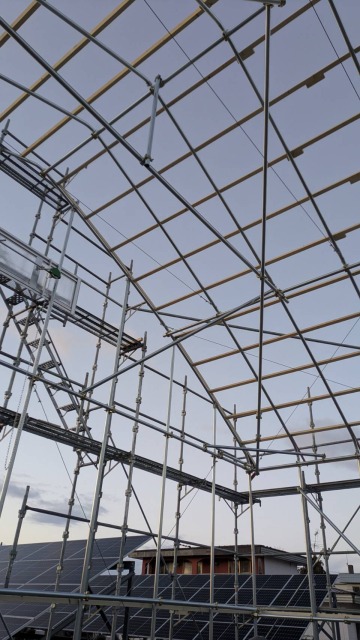

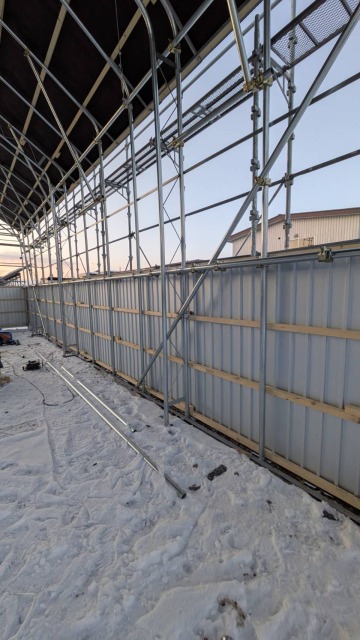

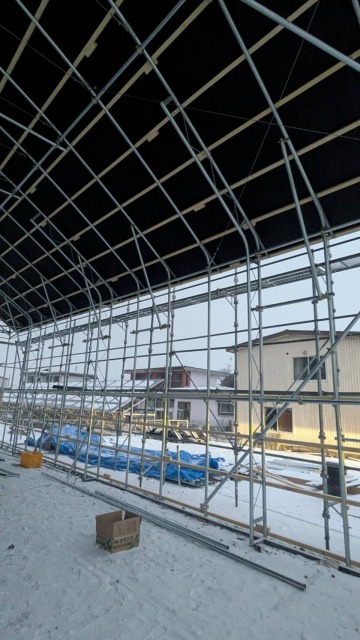

パイプハウスの骨組みを組み立て
アーチ・肩パイプ・斜材を施工

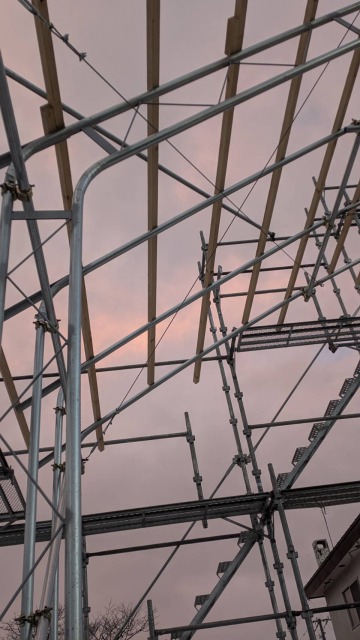

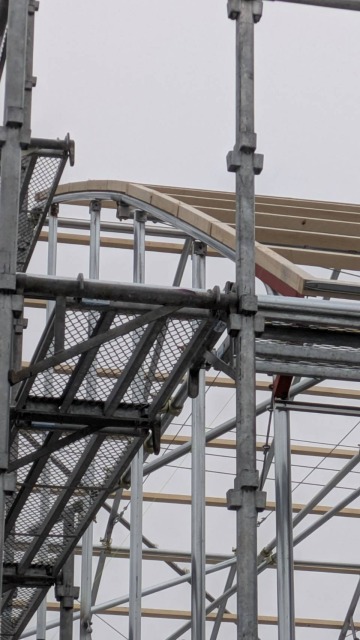

4日目には
を施工しました。

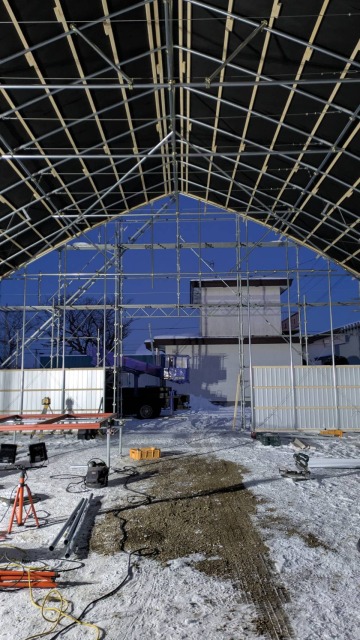

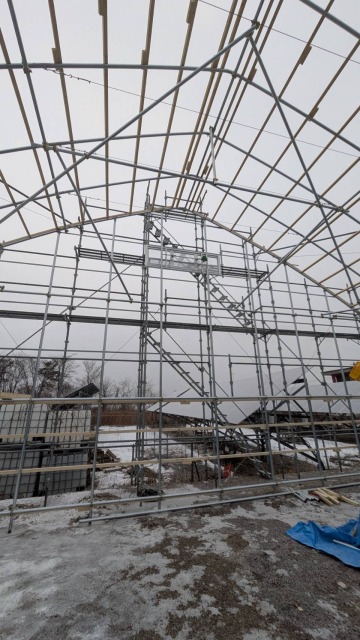

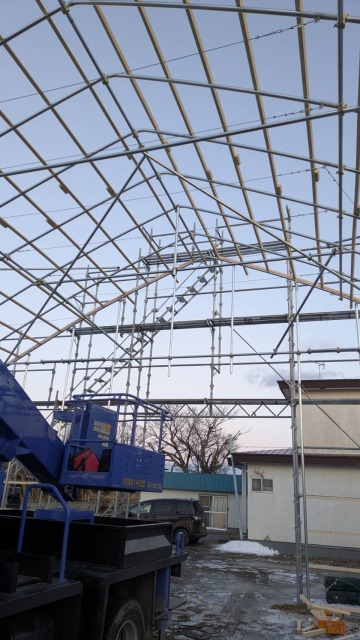

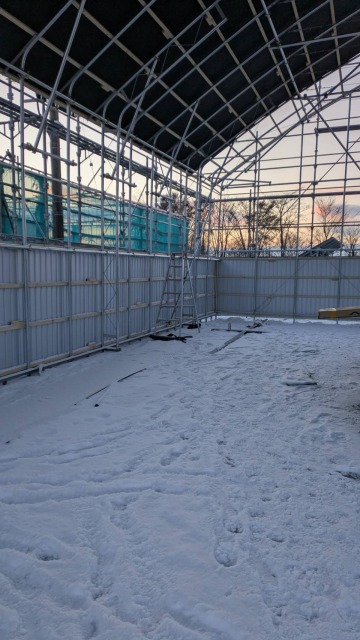

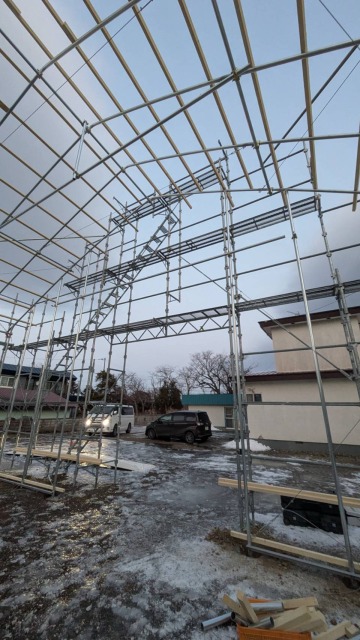

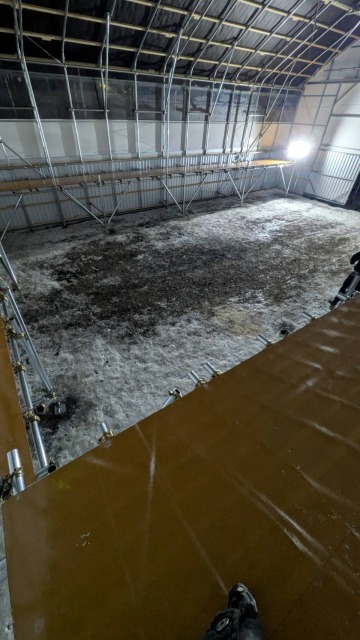

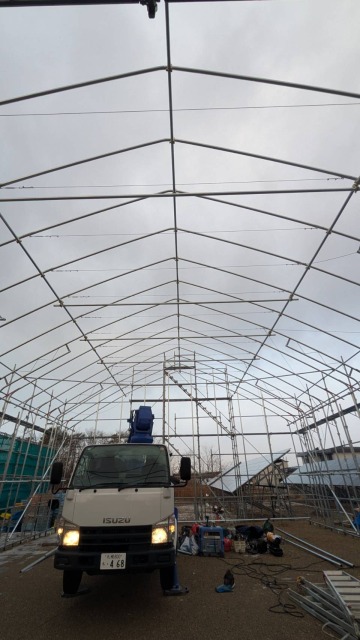

ハウスの骨格となる重要な工程であり、建物全体の精度を左右するため、一つひとつ確認しながら組み立てています。

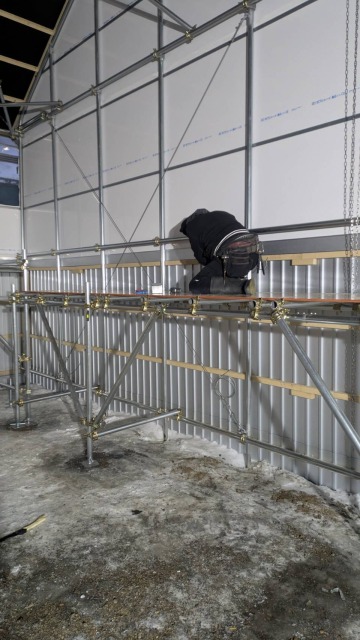

母屋パイプ・ワイヤー施工

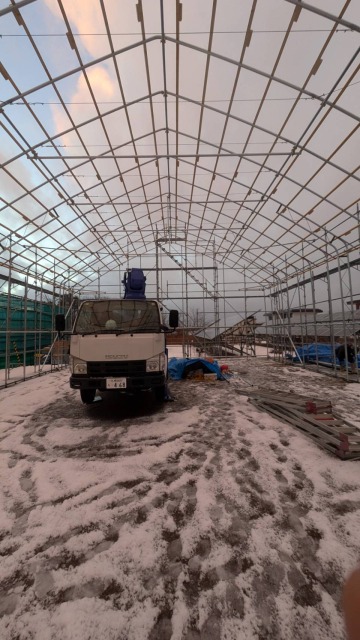

5日目から10日目にかけては
- 母屋パイプ
- 根絡み
- 腹起し
- ワイヤー
- トラス補強

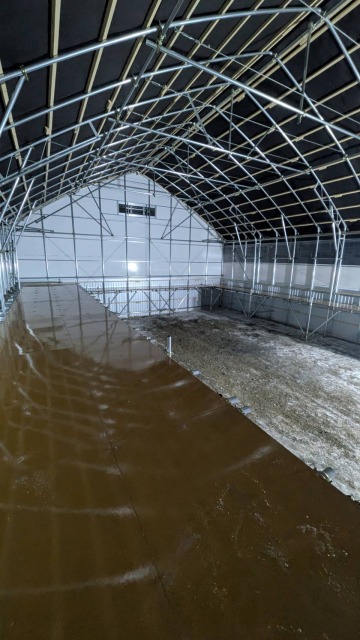

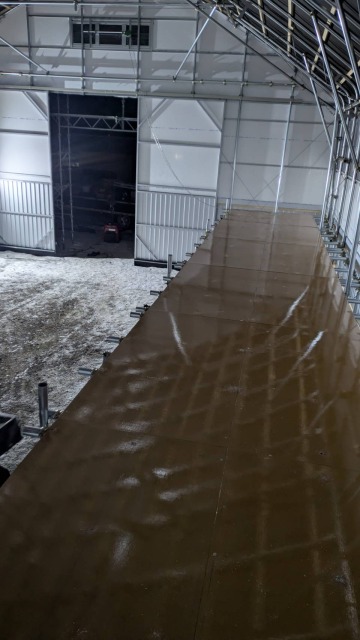

- 前後妻柱
- 大ブレス
- 庇部施工

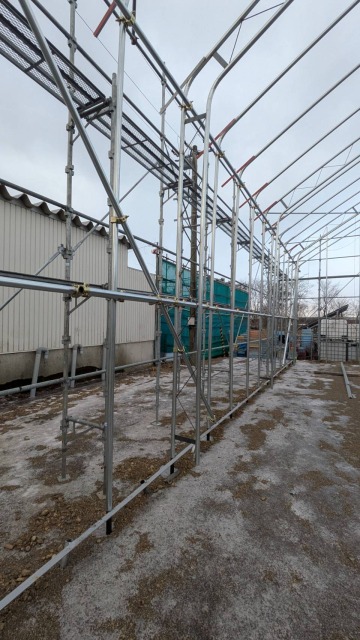

などを順次施工しました。

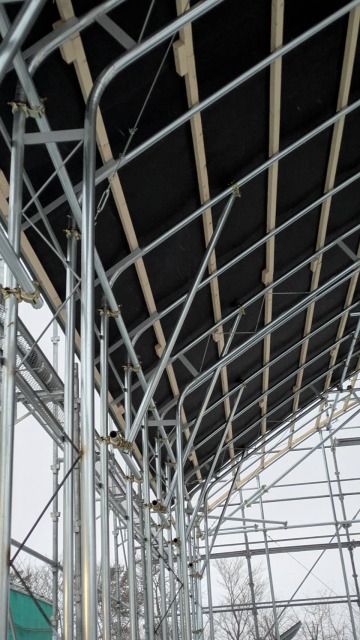

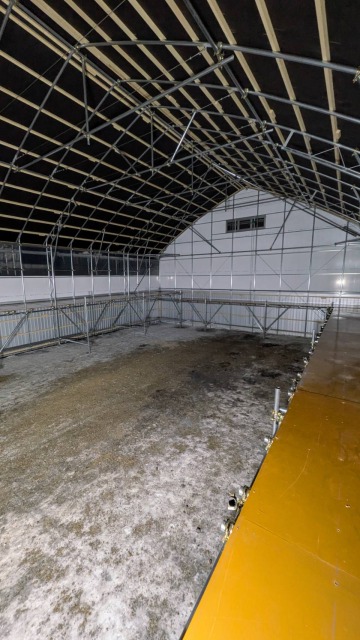

トラス補強やワイヤーは、積雪荷重や風圧に対する耐久性を高める重要な部材です。
また、溶接後には防錆塗装も実施し、長期間安心して使用できる品質に仕上げています。

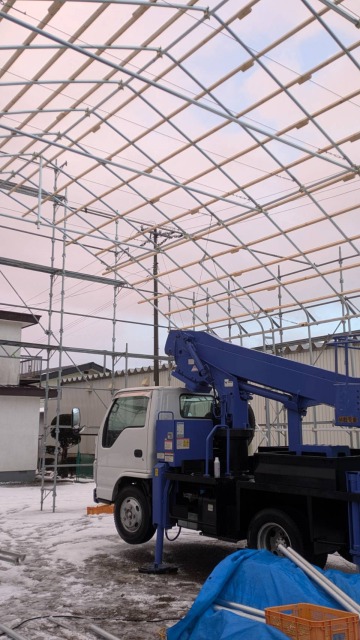

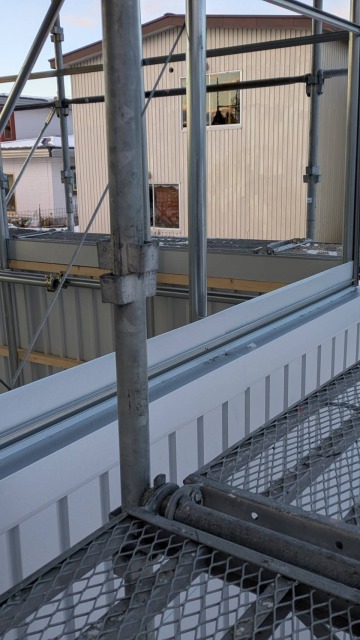

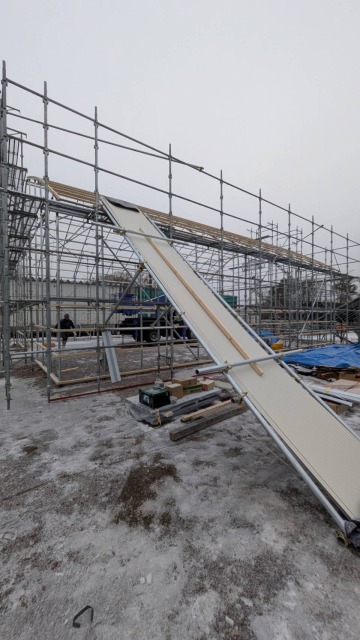

屋根板金工事
冬季施工でも品質を優先

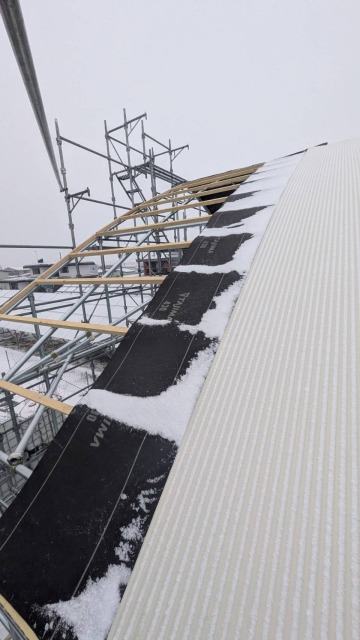

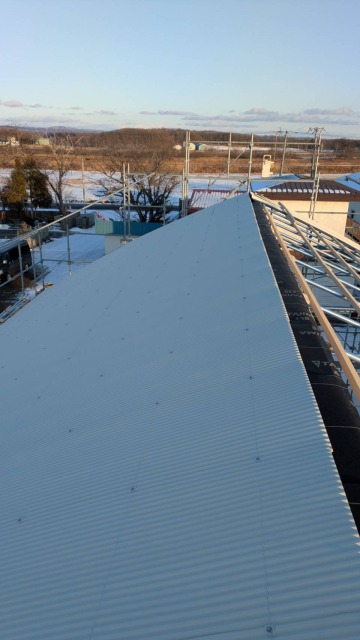

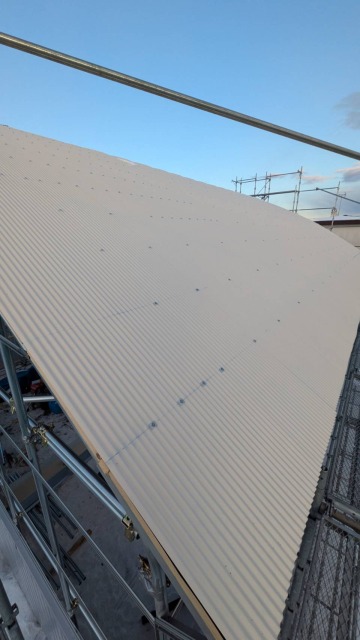

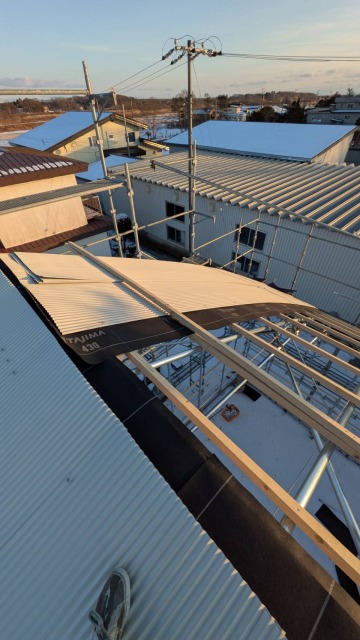

12日目から屋根板金工事を開始しました。

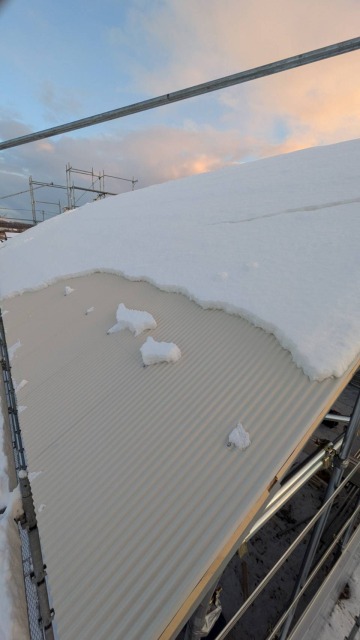

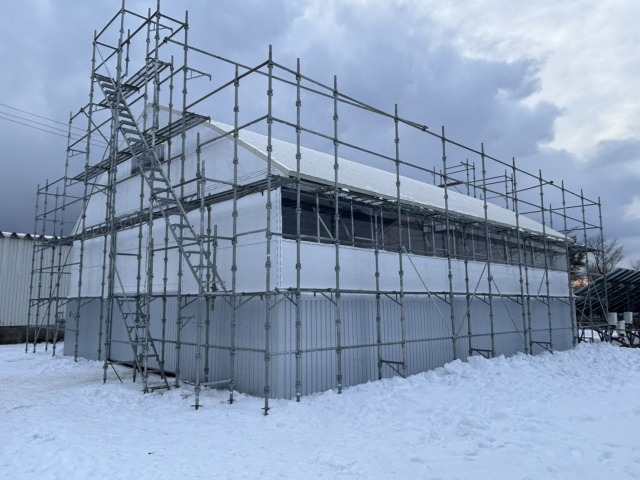

翌日は降雪の影響で予定していた屋根材をすべて施工することはできませんでしたが、無理な施工は行わず、安全と品質を優先しました。
北海道では冬期間の天候変化が大きいため、その日の状況に応じて施工方法を調整することが重要です。
細部まで丁寧に仕上げ

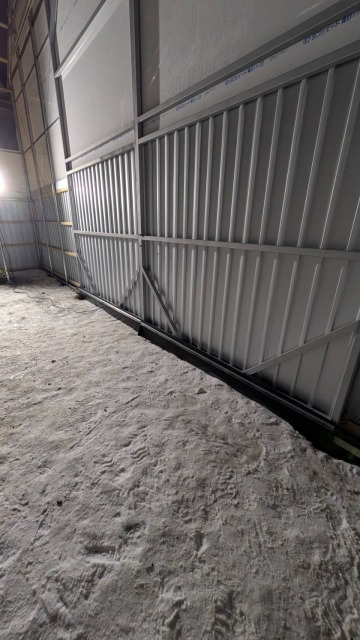

屋根施工後は
- 下板金
- 水切り
- コーナー板金
- 杭沈下止め
- ビス固定
- ダメ廻り
を実施しました。
「ダメ廻り」とは、仕上げ段階で細かな不具合や施工漏れを確認・補修する作業です。
塗装やテープ処理、クランプ跡の処理なども行い、美観と耐久性を高めています。
ドア・フィルム施工

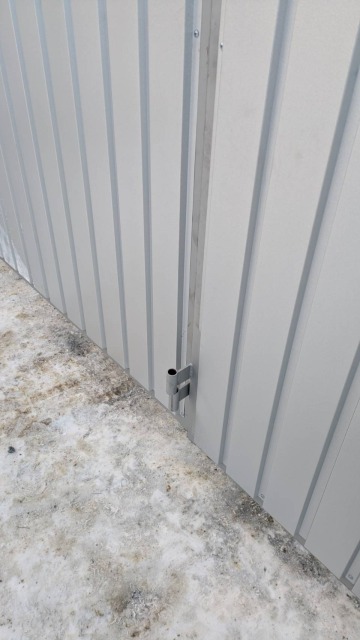

出入口も使いやすく施工
後半工程では
などを施工しました。
開閉のしやすさや気密性も確認しながら、細かな調整を繰り返しています。

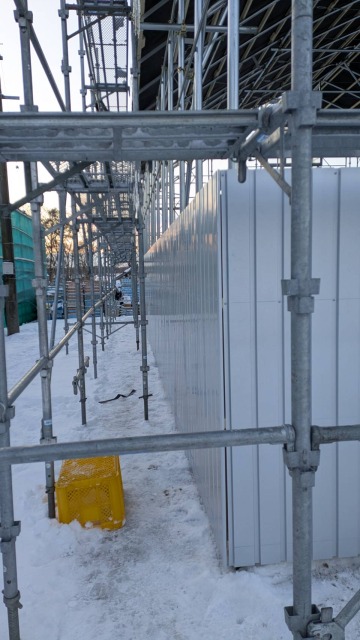

サイド・前後妻フィルム張り
続いて
- サイドフィルム
- 前妻フィルム
- 後妻フィルム
- 端部フィルム
を施工しました。

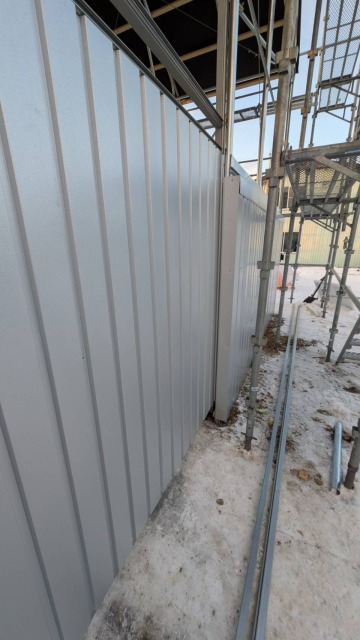

フィルムの張り具合は耐久性や保温性に影響するため、しわやたるみが出ないよう丁寧に仕上げています。

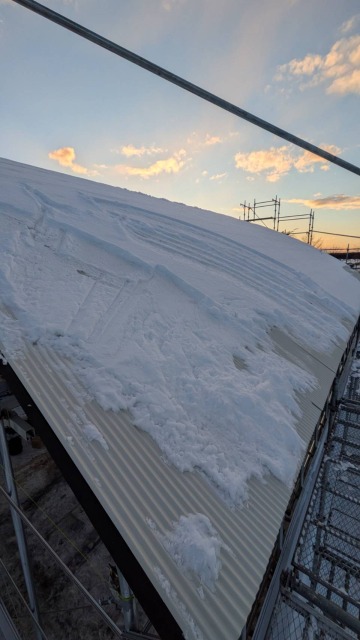

また、積雪に備えて屋根の雪下ろしも行い、安全に施工を進めました。

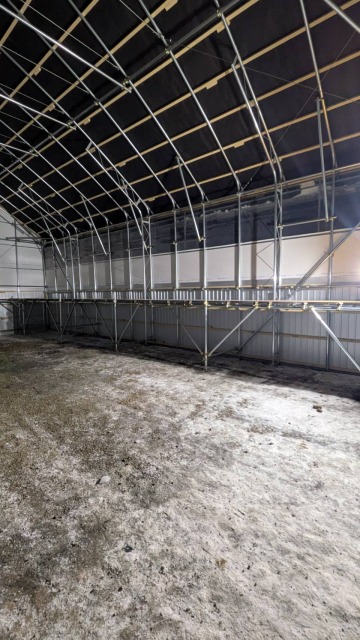

最終仕上げ・棚造作

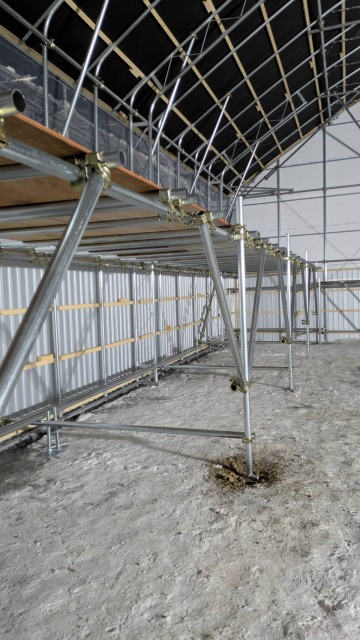

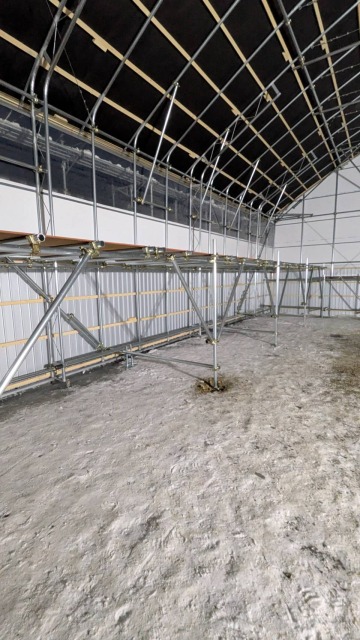

施工終盤では
を行いました。

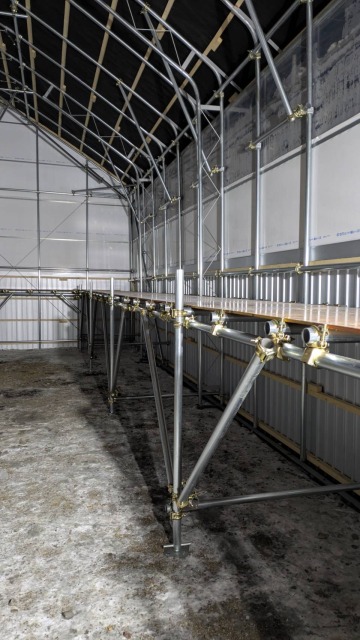

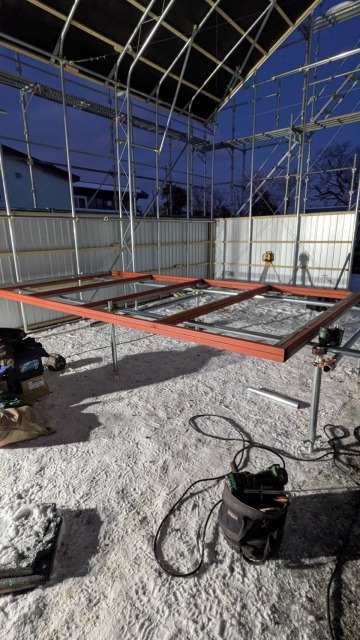

内部の棚は作業効率や収納性を考慮し、使いやすい配置で造作しています。

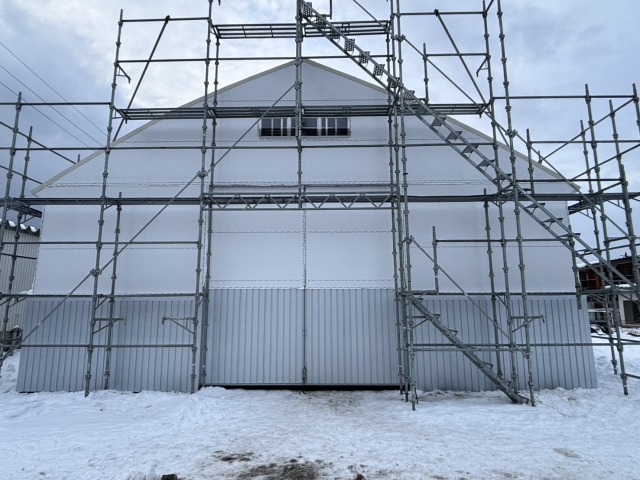

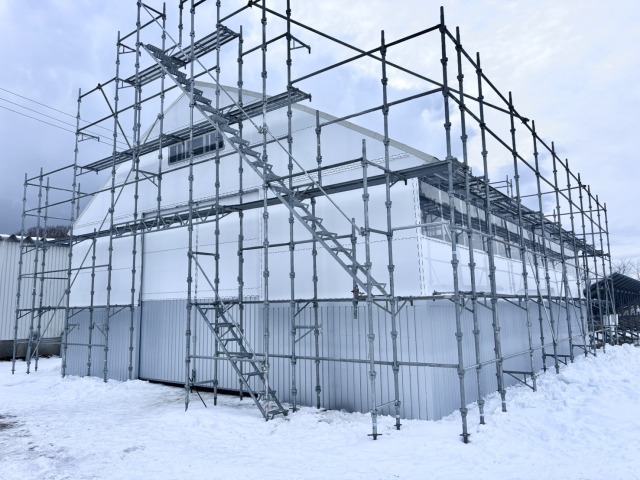

最後まで細かな仕上げを確認し、品質チェックを行って工事が完了しました。
今回の施工ポイント
- 冬季の硬い地盤でも確実な杭施工
- 積雪地域に対応した補強構造
- 防錆塗装による耐久性向上
- 屋根・板金・フィルムまで一貫施工
- 棚造作まで対応し、使いやすい農業施設を実現
北海道でパイプハウス施工なら丸二物産へ
北海道では、積雪・強風・凍結など本州とは異なる環境条件を考慮した施工が必要です。
丸二物産では、農業用パイプハウスをはじめ、畜産施設や各種農業施設まで豊富な施工実績があります。
現場の条件に合わせた設計・施工を行い、長く安心して使用できる施設づくりを心掛けています。
パイプハウスの新設・建替え・増設をご検討の際は、お気軽にご相談ください。
