南幌町 農業用倉庫新築工事|間口12.6m×奥行23.4m×肩高4mのパイプハウス施工事例
北海道南幌町の農家様よりご依頼いただき、農業用倉庫として使用する大型パイプハウスを施工しました。
今回施工した建物は間口12.6m・奥行23.4m・肩高4mの大型農業用倉庫です。冬期間の積雪や強風にも配慮しながら、基礎からビニール張りまで約15日間で施工を行いました。
施工概要
施工場所:北海道 南幌町
用途:農業用倉庫
間口:12.6m
奥行:23.4m
肩高:4.0m
施工期間:約15日間
施工の流れ

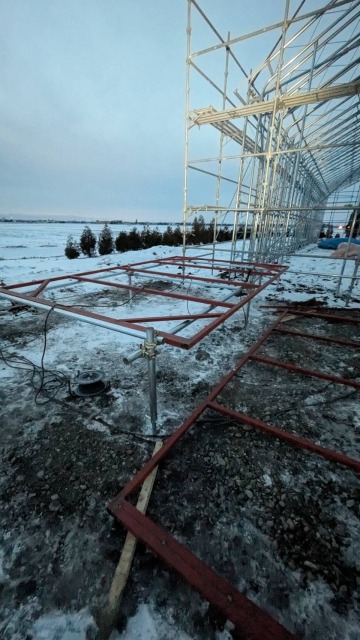

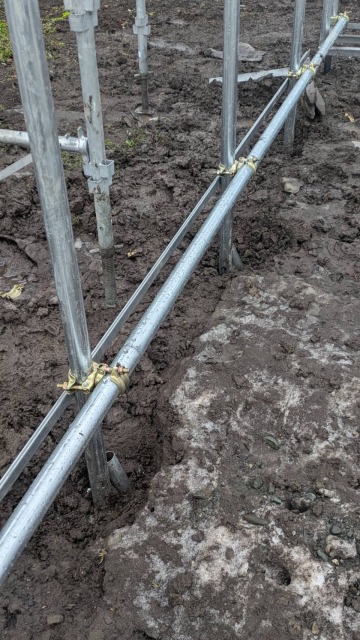

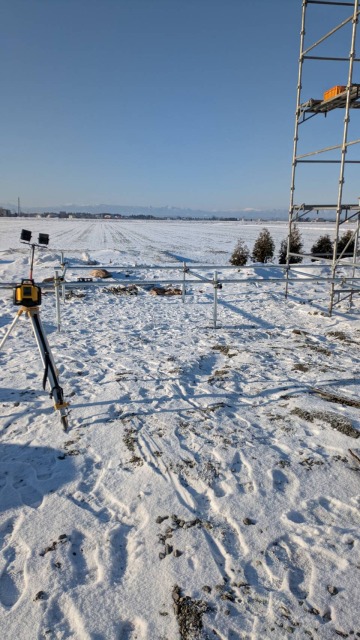

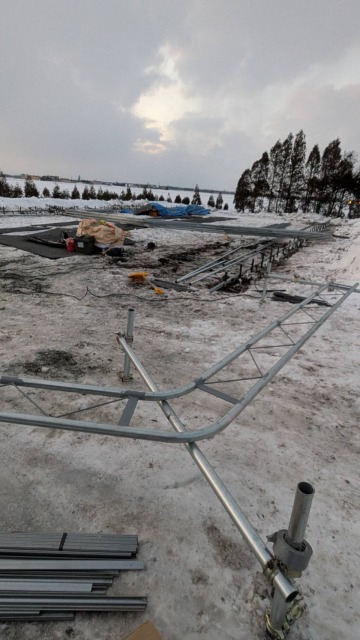

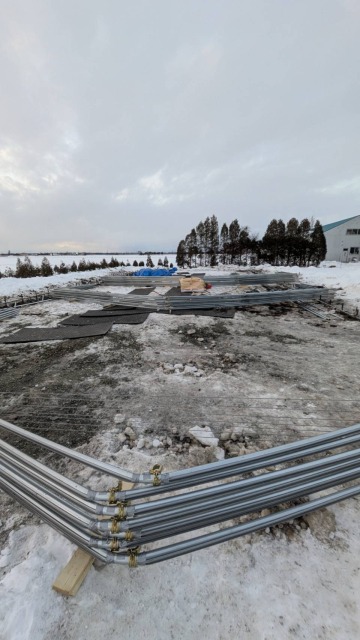

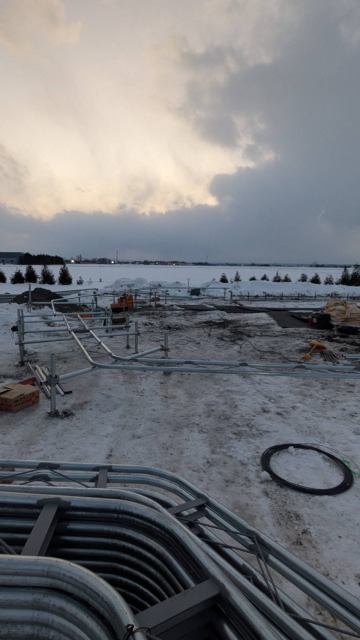

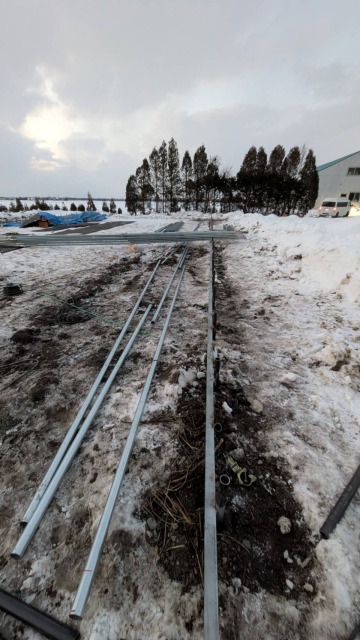

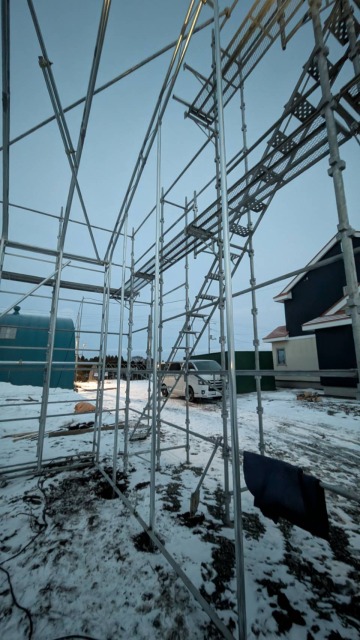

1. 基礎・地組み作業
施工初日は、残りのアングル設置や補助杭の溶接、水平台の設置、地組み作業を実施しました。

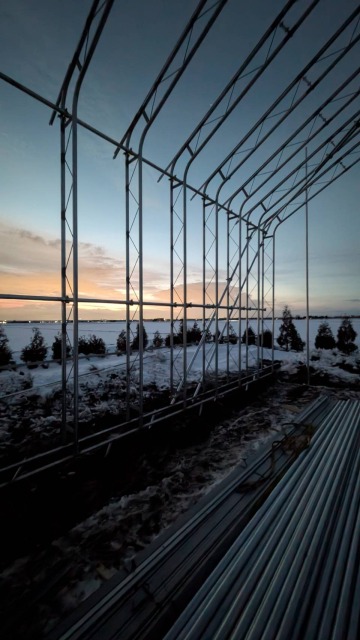

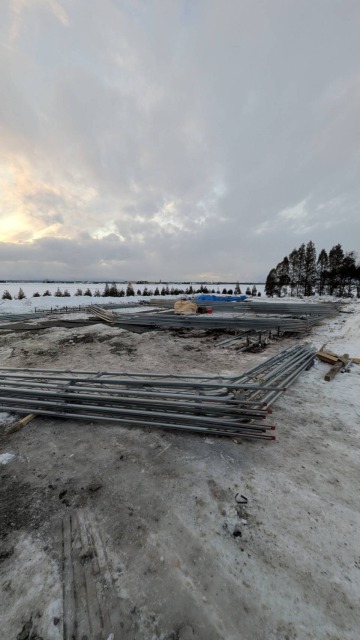

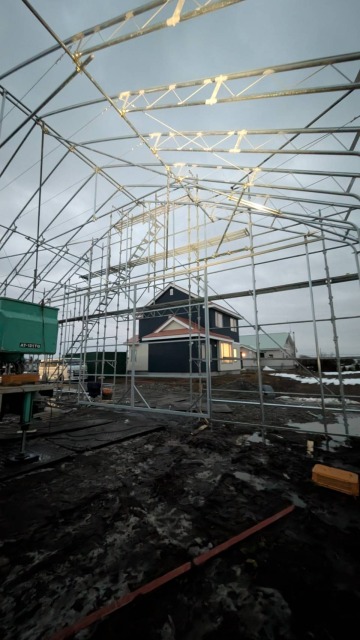

2日目にはアーチを地上で組み立てる「地組み」を進め、翌日の揚重作業(クレーンなどでアーチを建てる作業)に備えて準備を行いました。
大型ハウスでは、この事前準備が建物全体の精度を左右する重要な工程になります。

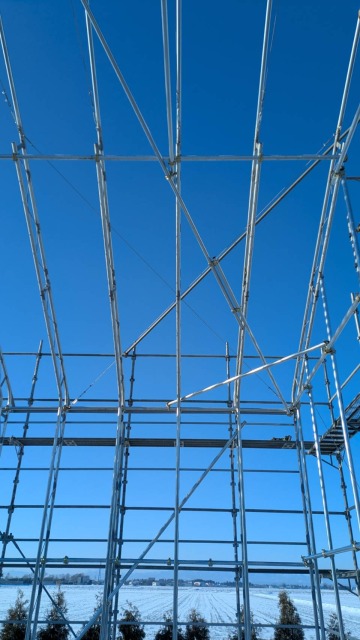

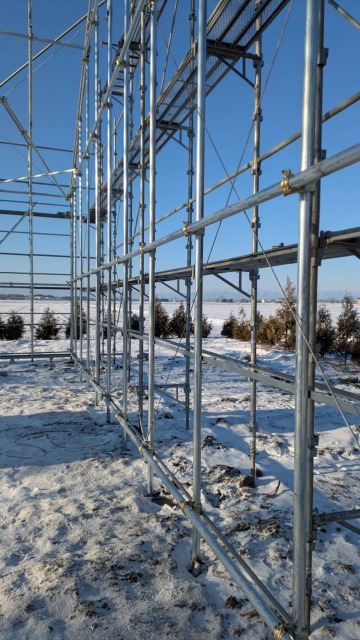

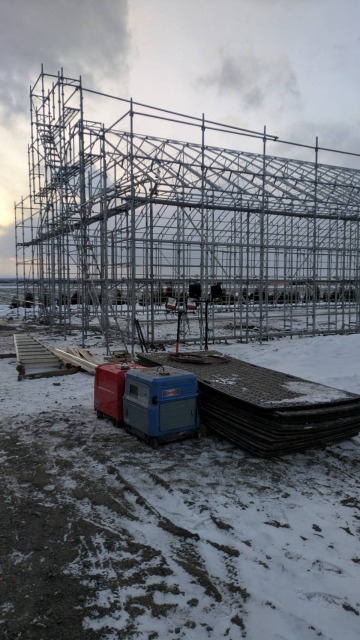

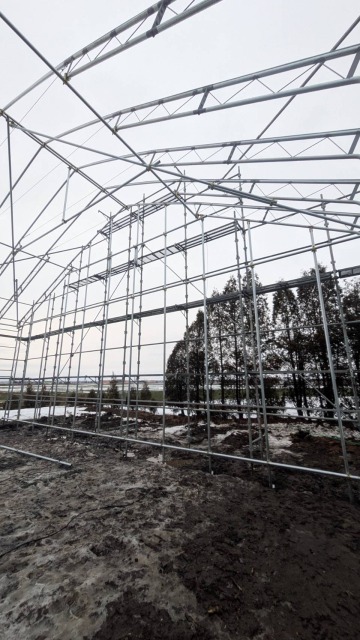

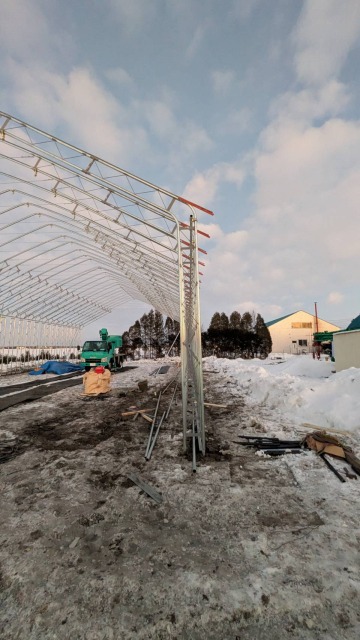

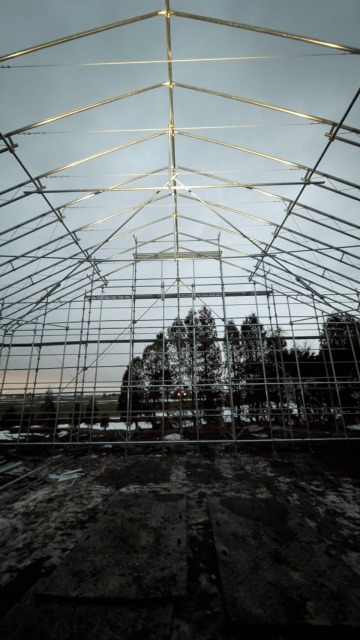

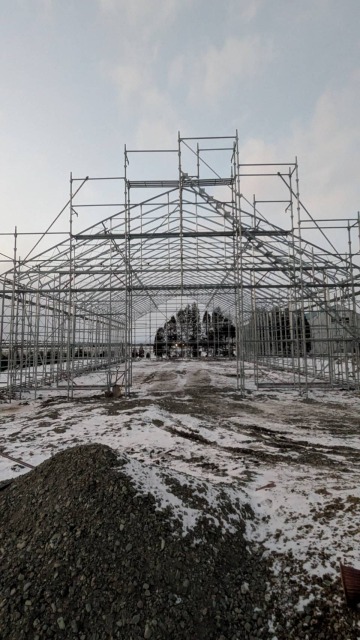

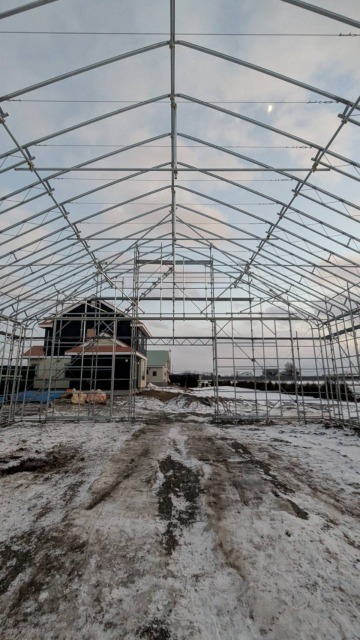

2. アーチ建方

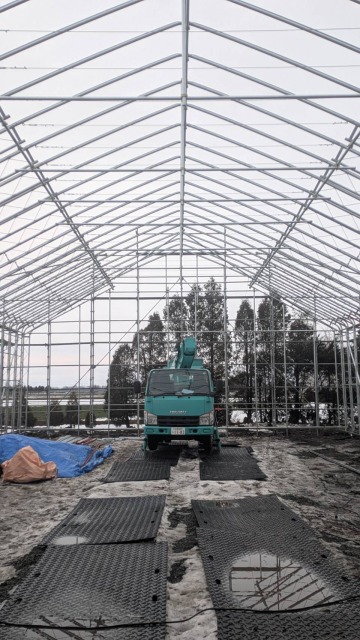

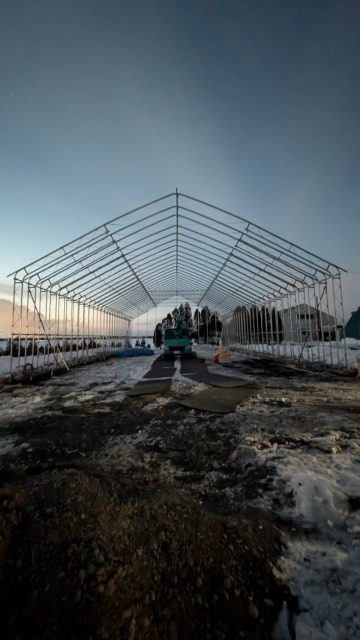

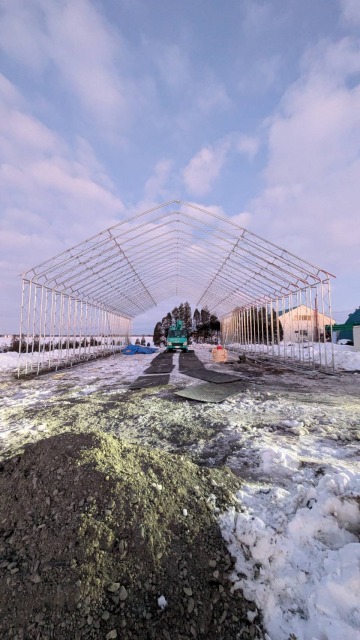

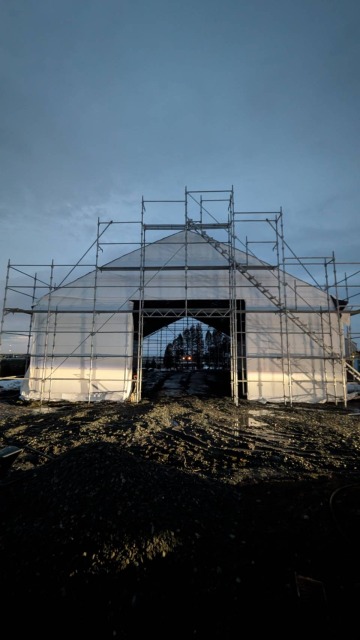

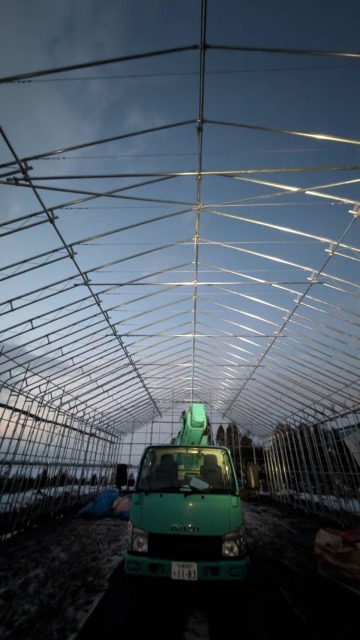

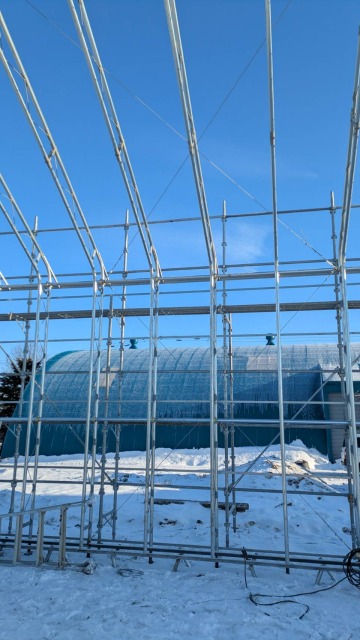

3日目はいよいよアーチの揚重作業です。

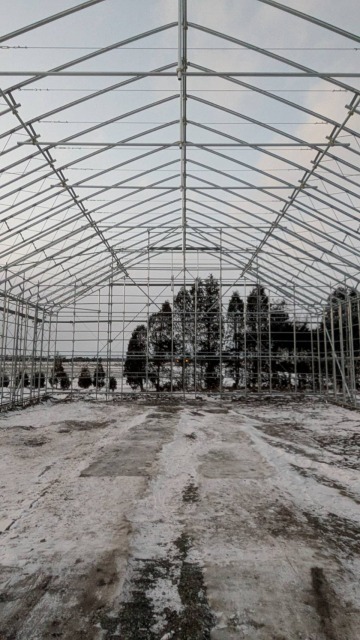

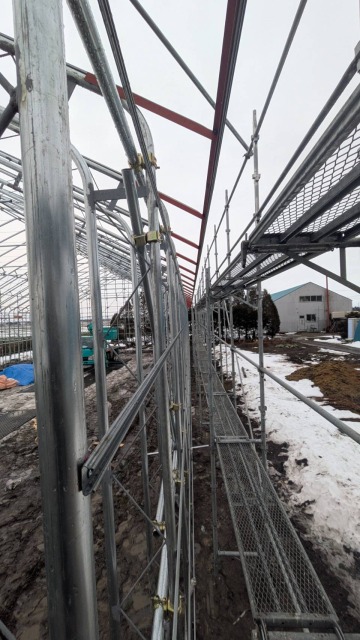

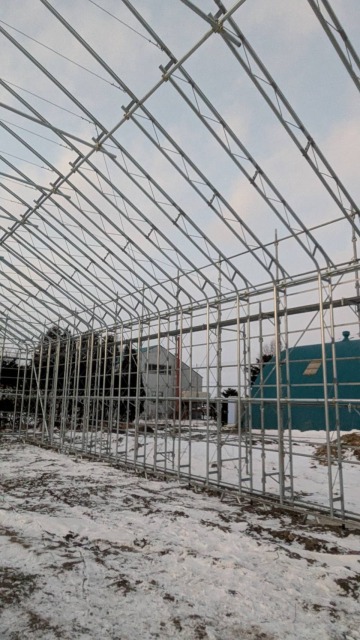

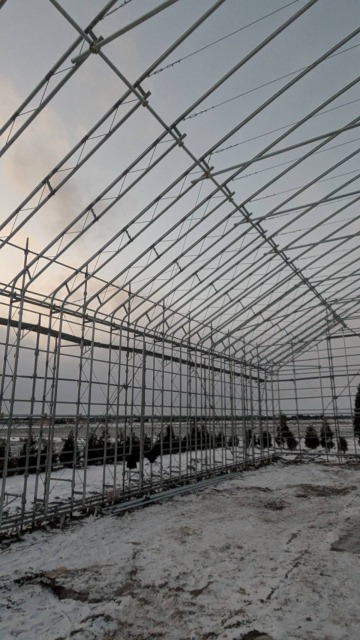

組み立てたアーチを順番に建て込み、斜材や肩パイプを取り付けながら骨組みを完成させました。
その後も、
- 内アーチアングル溶接
- 母屋パイプ取付

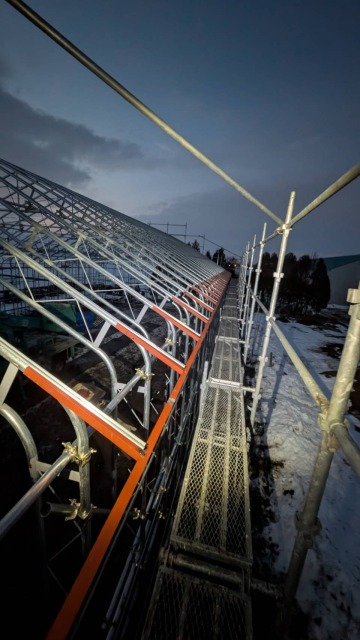

- 腹起し施工

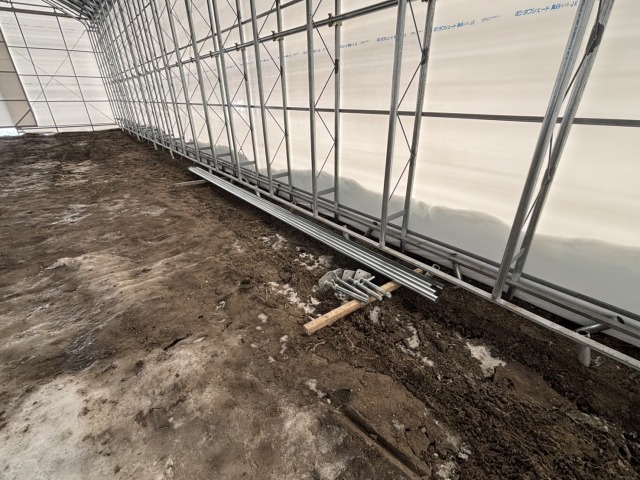

- ビニバー取付
- エルペット施工
など、建物全体の強度を高める作業を順次進めています。

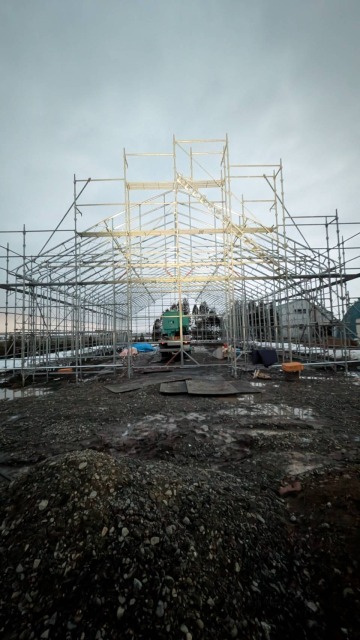

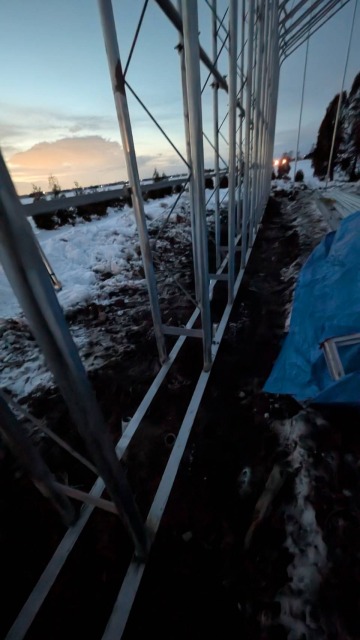

3. 妻面・庇・補強工事
中盤は、
- 妻柱取付
- 庇アングル溶接

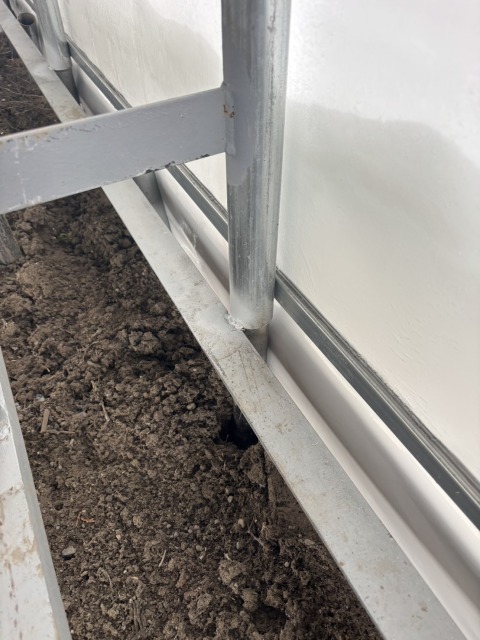

- 沈下止め施工
- 各所ワイヤー張り
- 杭溶接
- ドア枠施工
など細かな補強作業を実施しました。
4. ドア・仕上げ工事
後半は、
- ドア取付
- ドアレール施工
- ドア塗装

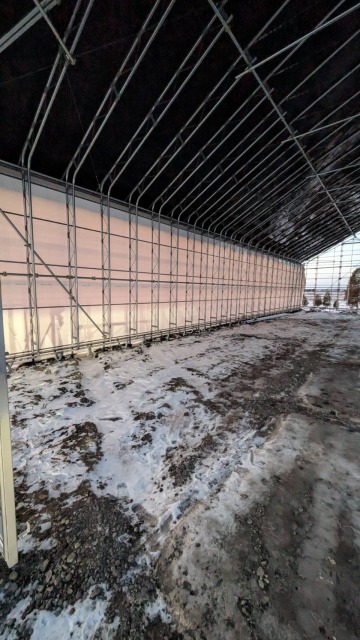

- 各所ビニバー施工
- ガイド取付
- ビス打ち直し
- サビ止め
- テープ処理
など細部の仕上げを進めました。

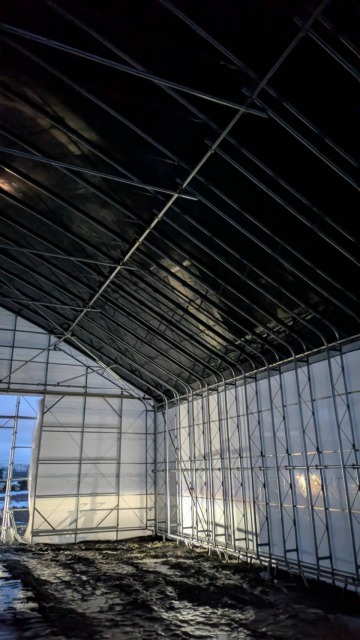

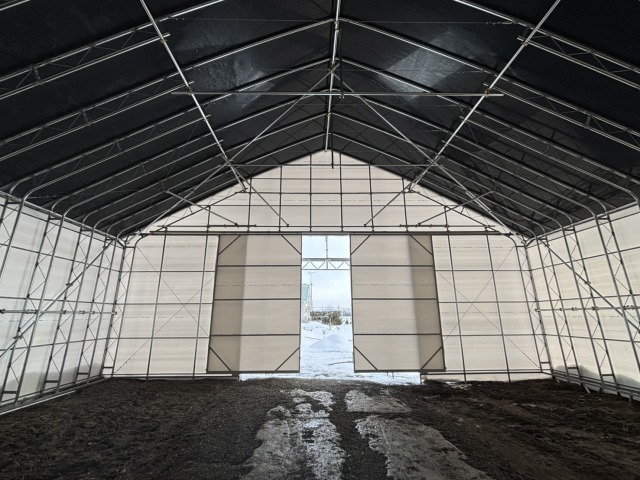

完成後も長く安心して使用できるよう、細かな確認と補修を丁寧に実施しています。

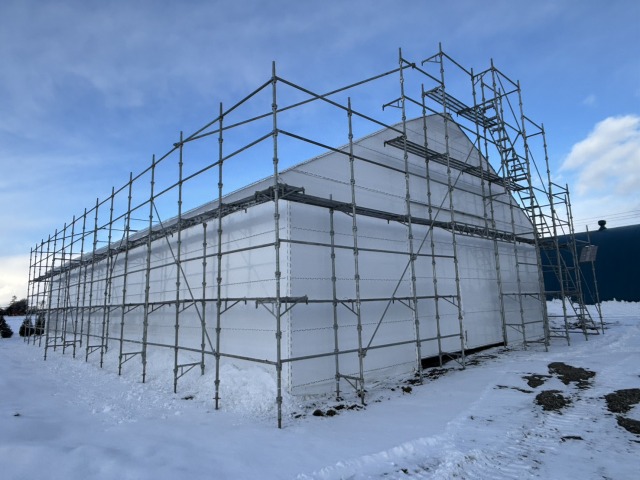

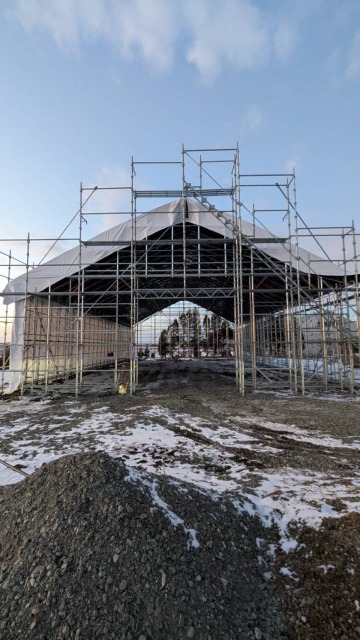

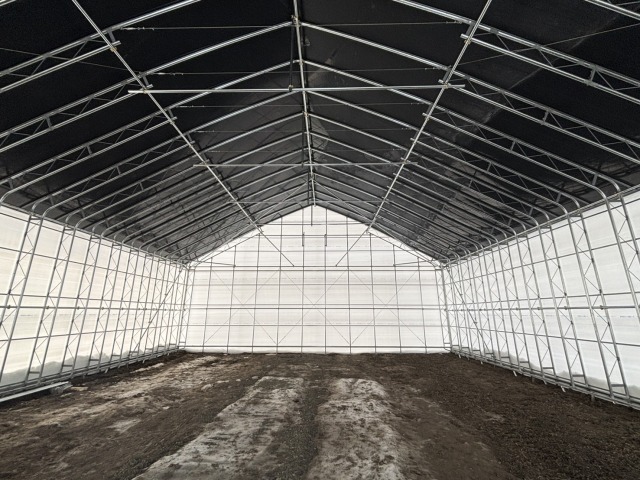

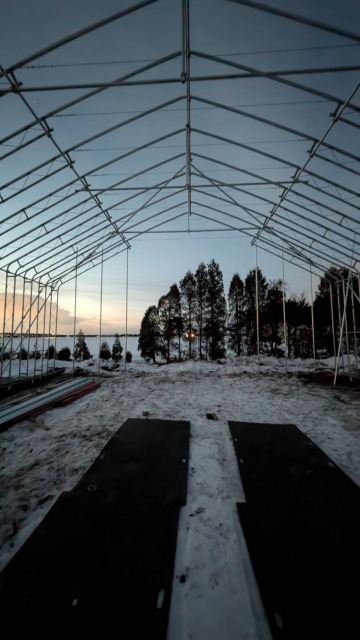

5. ビニール張り・完成

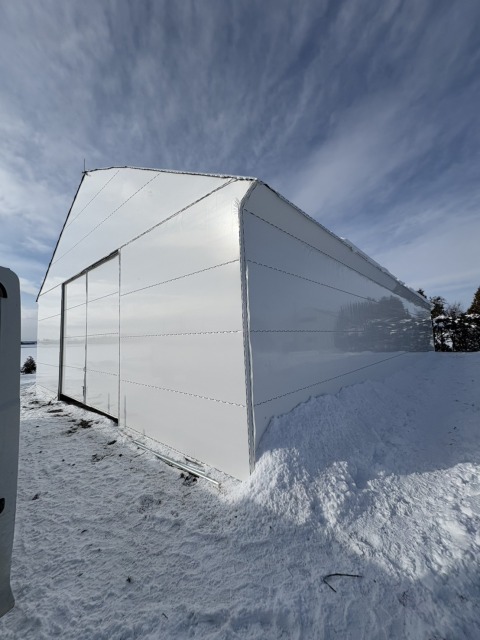

最後は屋根・側面のフィルム施工を実施しました。
施工終盤は風が非常に強く、一部のビニール張りを翌日に持ち越しましたが、安全を最優先に判断し、最終日に残りのビニールを施工して完成となりました。
北海道では冬場の天候が大きく変化するため、現場状況に合わせた柔軟な施工計画も重要になります。
大型農業用倉庫だからこそ強度と精度が重要
今回のような間口12.6mクラスの大型パイプハウスでは、
- 正確な地組み
- アーチの建込み精度
- 十分な溶接
- ワイヤーによる補強
- ビニール張りの張力調整
など、一つひとつの工程が建物全体の耐久性に大きく影響します。
丸二物産では長年培った施工経験を活かし、北海道の積雪・強風環境に対応できる農業用倉庫づくりを行っています。
